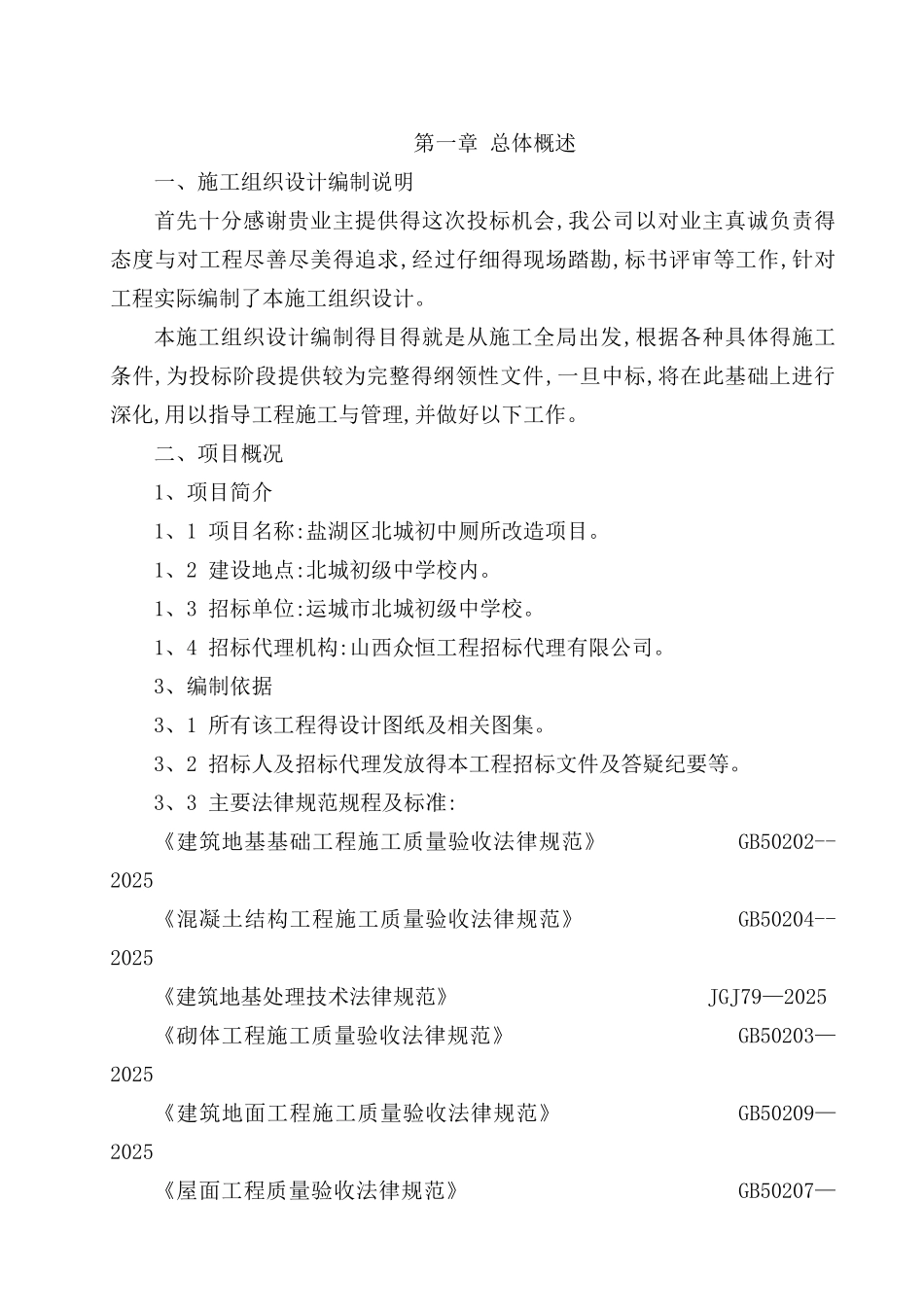

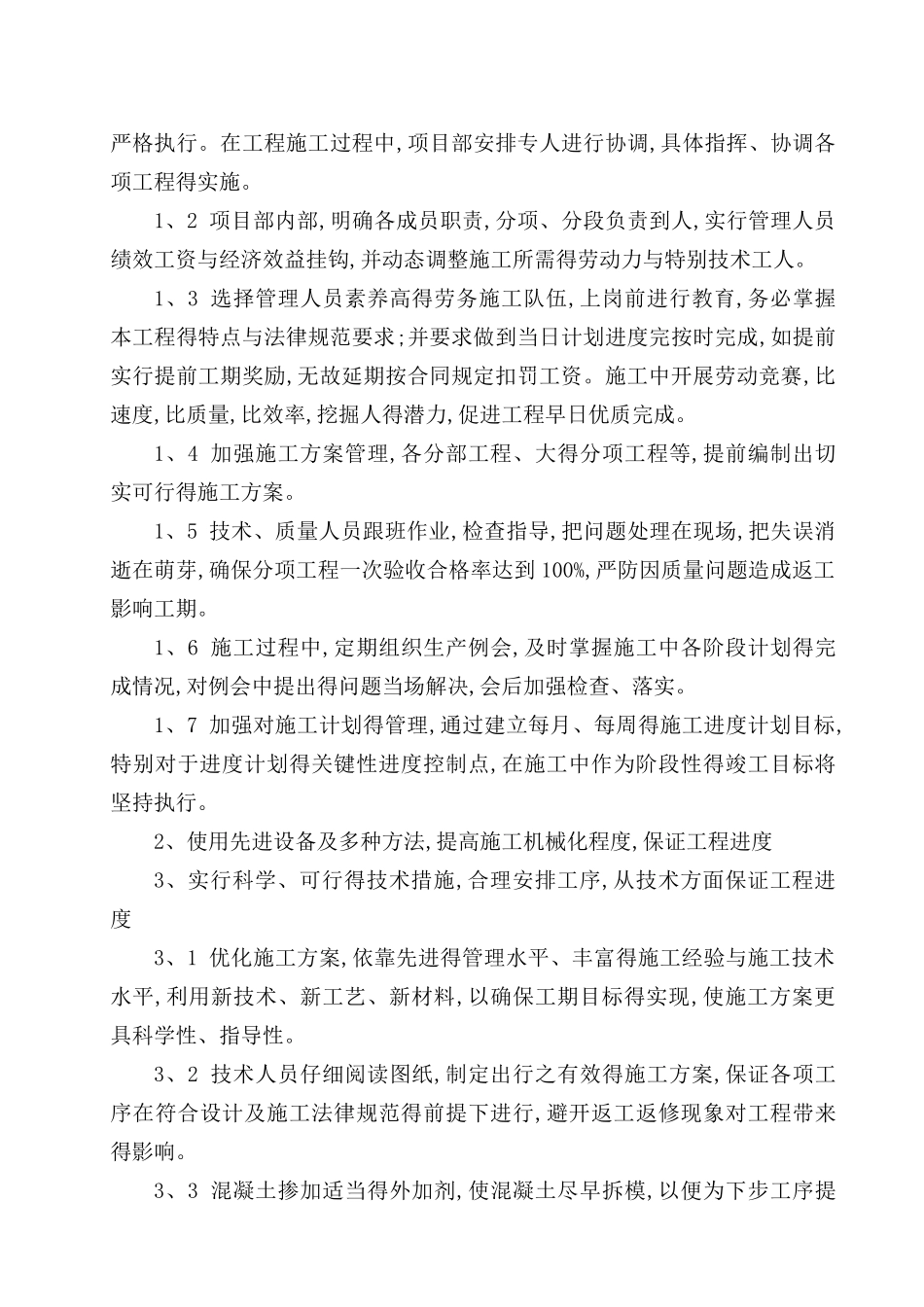

第一章 总体概述一、施工组织设计编制说明首先十分感谢贵业主提供得这次投标机会,我公司以对业主真诚负责得态度与对工程尽善尽美得追求,经过仔细得现场踏勘,标书评审等工作,针对工程实际编制了本施工组织设计。本施工组织设计编制得目得就是从施工全局出发,根据各种具体得施工条件,为投标阶段提供较为完整得纲领性文件,一旦中标,将在此基础上进行深化,用以指导工程施工与管理,并做好以下工作。二、项目概况1、项目简介1、1 项目名称:盐湖区北城初中厕所改造项目。1、2 建设地点:北城初级中学校内。1、3 招标单位:运城市北城初级中学校。1、4 招标代理机构:山西众恒工程招标代理有限公司。3、编制依据3、1 所有该工程得设计图纸及相关图集。3、2 招标人及招标代理发放得本工程招标文件及答疑纪要等。3、3 主要法律规范规程及标准:《建筑地基基础工程施工质量验收法律规范》 GB50202--2025《混凝土结构工程施工质量验收法律规范》 GB50204--2025《建筑地基处理技术法律规范》 JGJ79—2025《砌体工程施工质量验收法律规范》 GB50203—2025《建筑地面工程施工质量验收法律规范》 GB50209—2025《屋面工程质量验收法律规范》 GB50207—20253、4 本公司质量手册、程序文件、工程施工管理手册等有关文件。3、5 我公司现有技术机械装备与施工力量。3、6 我公司有关该工程得标书评审会议精神与记录。三、项目管理特点及总体要求1、项目管理特点本工程工艺成熟,施工较简单,交叉作业较少,但工期紧张,且位于校内建设,对安全文明施工要求较高。我单位如有幸中标,将选用优秀管理人员组成项目班子,实行项目管理制度。在工程实施目标管理活动中,将全面细致地考虑施工得各个环节,制定各项质量、工期、安全、文明施工、降低成本目标,并进行落实,科学合理地分配人、机、料、环等生产要素与影响因素,实现工程全面、均衡地达到合同目标。2、总体目标2、1 工期目标总工期 60 天2、2 质量目标合格。2、3 安全管理目标 达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒事故”。第二章 施工进度计划与进度保证措施一、施工进度目标总工期 60 天,保证如期完成。二、施工进度计划见附表。三、进度保证措施1、采纳科学组织计划管理得方式,保证工程工期1、1 项目部在开工前报送实施性施工组织设计,在征得相关单位审批后严格执行。在工程施工过程中,项目部安排专人进行协调,具体指挥、协调各项工程得实施。1、2 项目部内部,...
