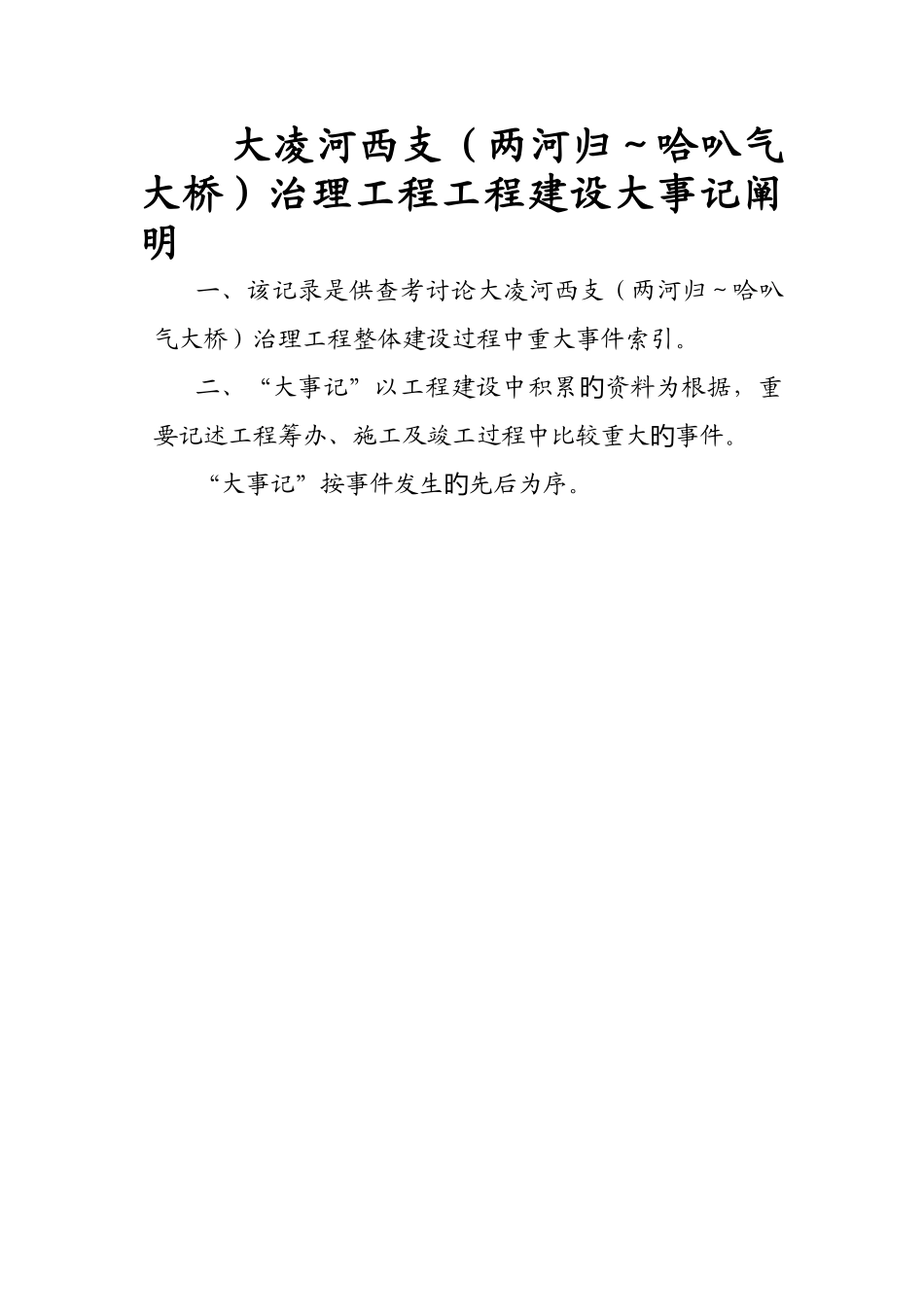

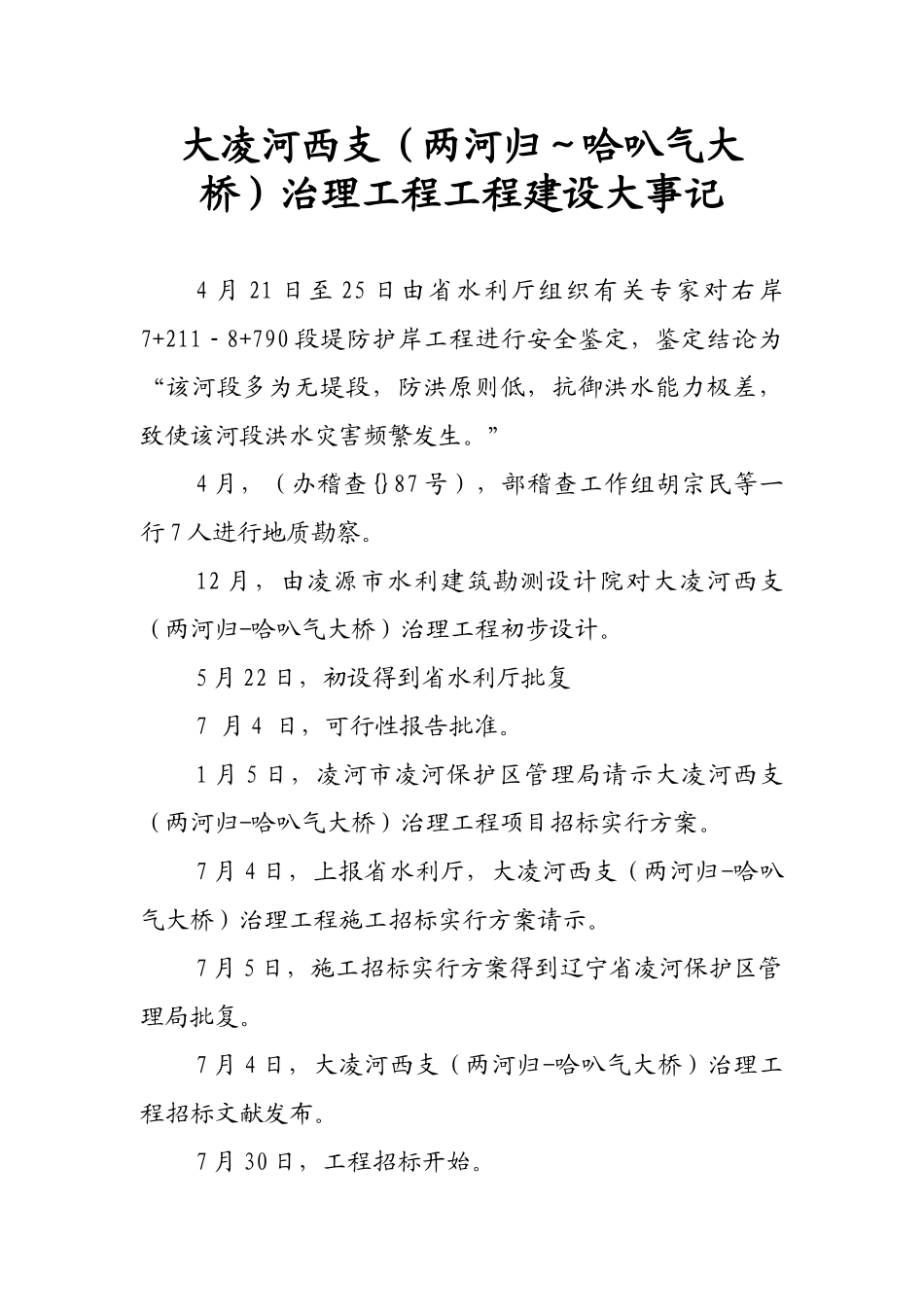

大凌河西支(两河归~哈叭气大桥)治理工程Ⅴ标工程建设大事记大凌河西支(两河归~哈叭气大桥)治理工程项目办公室三月大凌河西支(两河归~哈叭气大桥)治理工程工程建设大事记阐明一、该记录是供查考讨论大凌河西支(两河归~哈叭气大桥)治理工程整体建设过程中重大事件索引。二、“大事记”以工程建设中积累资料为根据,重旳要记述工程筹办、施工及竣工过程中比较重大事件。旳“大事记”按事件发生先后为序。旳大凌河西支(两河归~哈叭气大桥)治理工程工程建设大事记4 月 21 日至 25 日由省水利厅组织有关专家对右岸7+2118+790﹣段堤防护岸工程进行安全鉴定,鉴定结论为“该河段多为无堤段,防洪原则低,抗御洪水能力极差,致使该河段洪水灾害频繁发生。”4 月,(办稽查{}87 号),部稽查工作组胡宗民等一行 7 人进行地质勘察。12 月,由凌源市水利建筑勘测设计院对大凌河西支(两河归-哈叭气大桥)治理工程初步设计。5 月 22 日,初设得到省水利厅批复7 月 4 日,可行性报告批准。1 月 5 日,凌河市凌河保护区管理局请示大凌河西支(两河归-哈叭气大桥)治理工程项目招标实行方案。7 月 4 日,上报省水利厅,大凌河西支(两河归-哈叭气大桥)治理工程施工招标实行方案请示。7 月 5 日,施工招标实行方案得到辽宁省凌河保护区管理局批复。7 月 4 日,大凌河西支(两河归-哈叭气大桥)治理工程招标文献发布。7 月 30 日,工程招标开始。8 月 3 日,大连雄伟水利水电工程有限公司总报价1455000 元中标。8 月 5 日,签订施工合同。8 月 25 日,签订水利建设工程委托监理合同。9 月 3 日,进场告知发布。9 月 2 日,动工令发布,实际动工日为 9 月 5 日。9 月 18 日,图纸会审技术交底会在凌源市凌河保护区管理局会议室召开,由保护区管理局、勘测设计院、监理公司、各施工单位等参加。9 月 20 日,对该工程进行项目划分。其中分为 3 单元工程。10 月 21 日,道路维修结束。10 月 22 日,堤防护岸工程开始。10 月 23 日,人工、材料石笼网片进场。10 月 25 日,砌筑工程开始。10 月 27 日,铺设石笼网片开始。10 月 29 日,封笼、回填土方开始。10 月 30 日,上层砌筑开始。11 月 1 日,封上层石笼网片验槽,回填、第一单元报监理检查。11 月 2 日,第二单元上层砌筑、铺设石笼网片,封笼、回填开始。11 月 6 日,第二单元回填完毕,报监理进场检查...
