电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程项目建设管理内容及流程(详述)

工程项目建设管理内容及流程(详述)_第1页
1/8
工程项目建设管理内容及流程(详述)_第2页
2/8
工程项目建设管理内容及流程(详述)_第3页
3/8

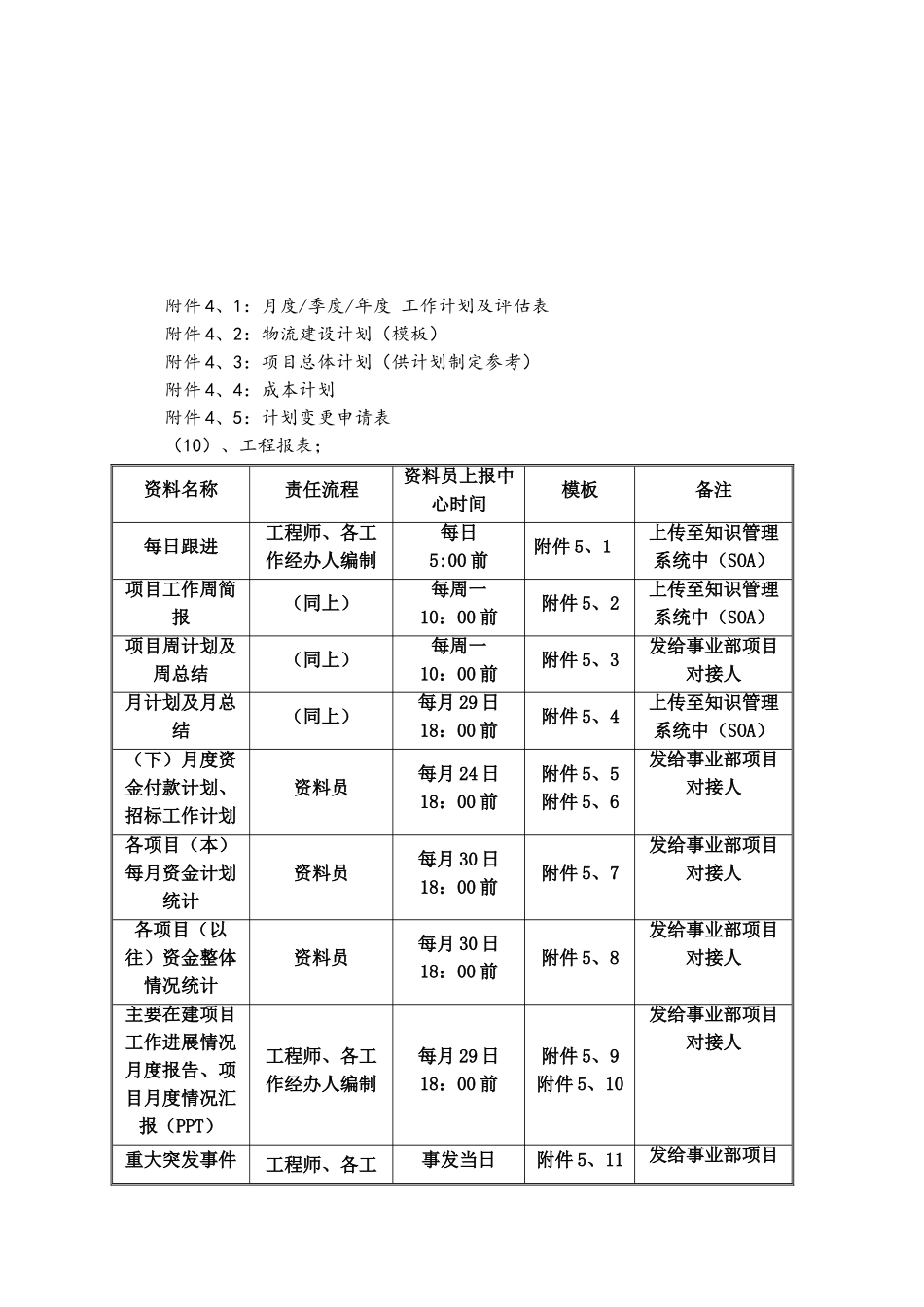

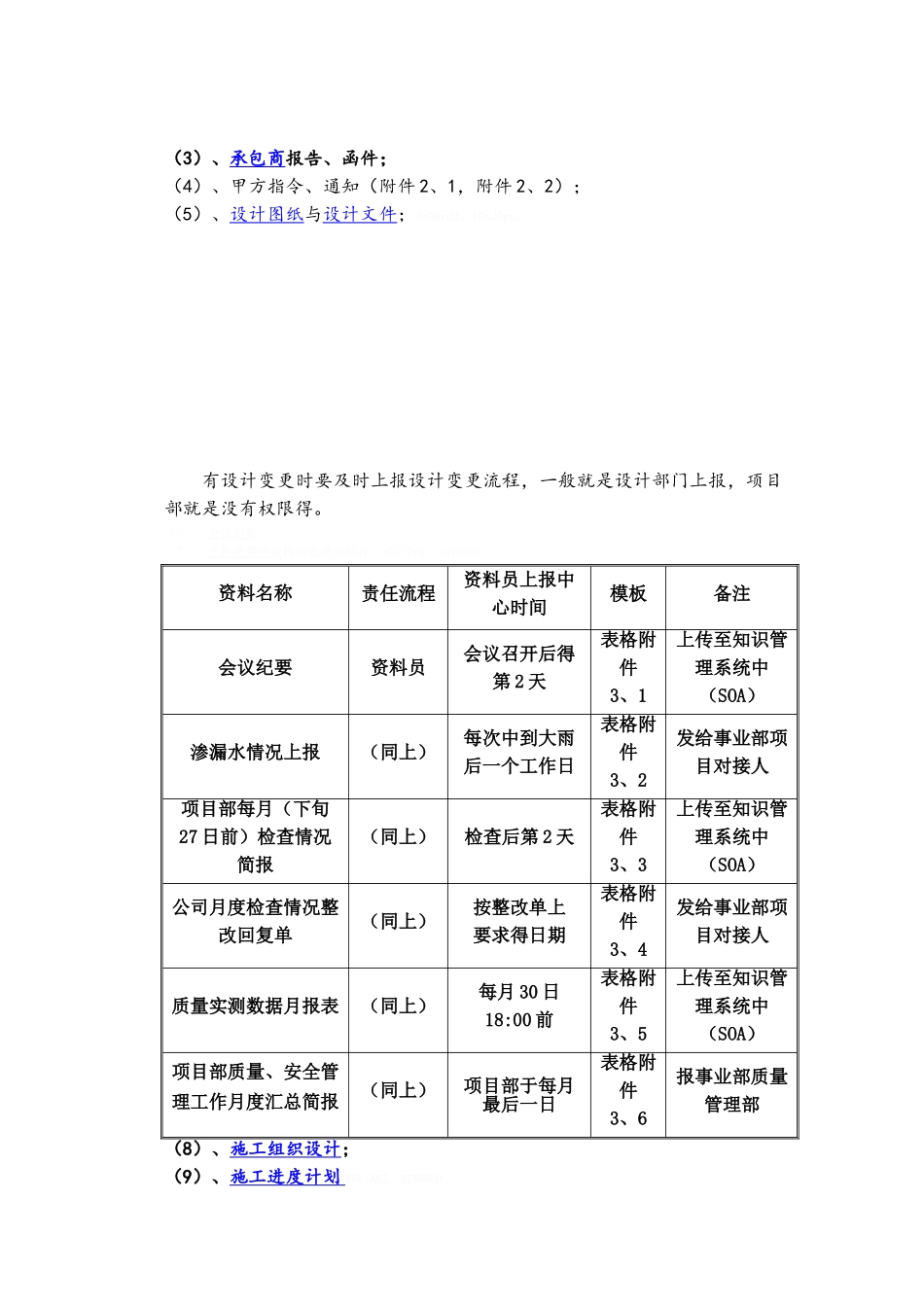

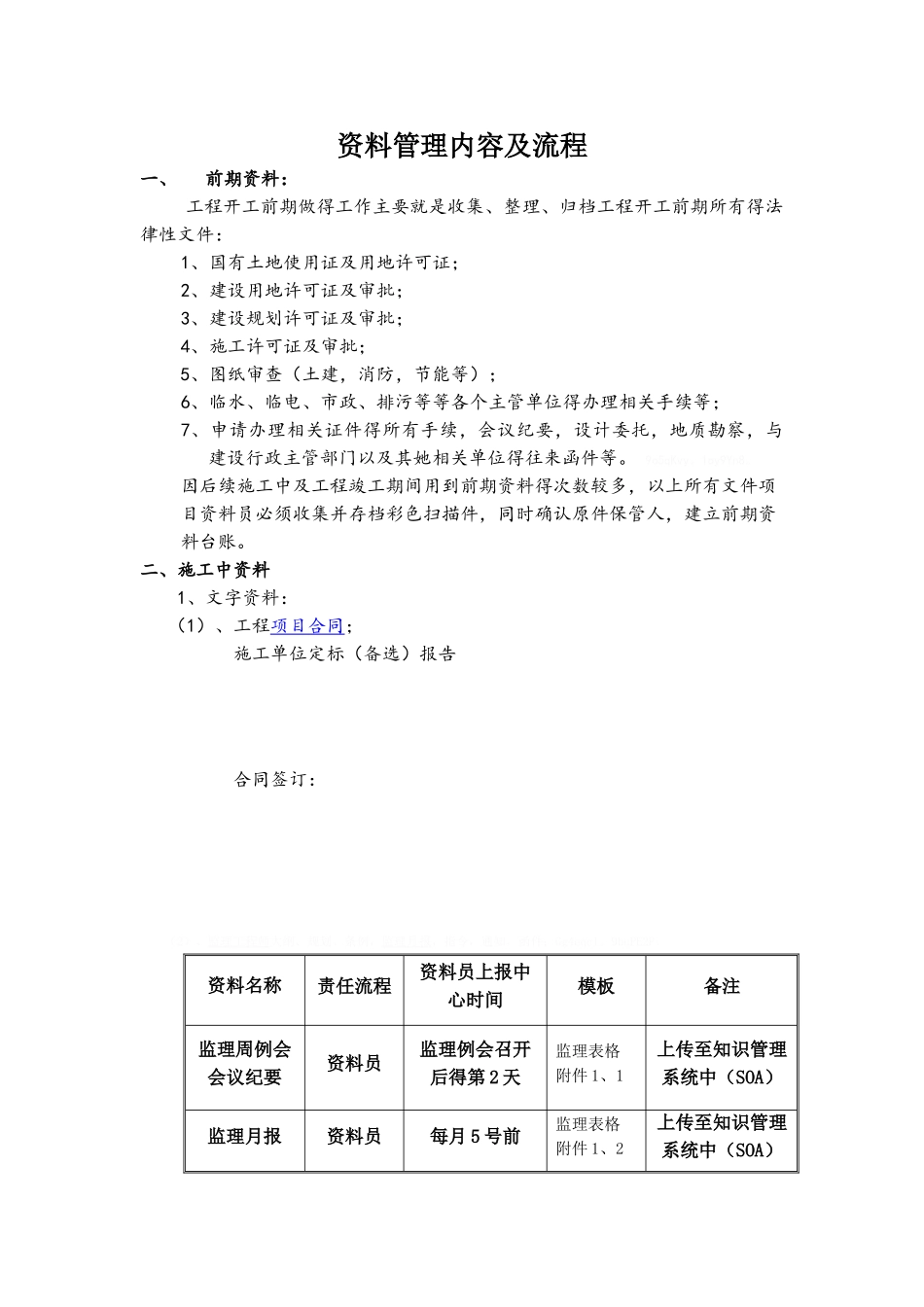

资料管理内容及流程一、前期资料:工程开工前期做得工作主要就是收集、整理、归档工程开工前期所有得法律性文件: 1、国有土地使用证及用地许可证;2、建设用地许可证及审批;3、建设规划许可证及审批;4、施工许可证及审批;5、图纸审查(土建,消防,节能等);6、临水、临电、市政、排污等等各个主管单位得办理相关手续等;7、申请办理相关证件得所有手续,会议纪要,设计委托,地质勘察,与建设行政主管部门以及其她相关单位得往来函件等。 9o5qKvy。1oy9Yn8。因后续施工中及工程竣工期间用到前期资料得次数较多,以上所有文件项目资料员必须收集并存档彩色扫描件,同时确认原件保管人,建立前期资料台账。二、施工中资料 1、文字资料:(1)、工程项目合同; 施工单位定标(备选)报告 合同签订:(2)、监理工程师大纲、规划、条例,监理月报,指令,通知,函件;Gg4eqc1。9buPE2P。资料名称责任流程资料员上报中心时间模板备注监理周例会会议纪要资料员监理例会召开后得第 2 天监理表格附件 1、1上传至知识管理系统中(SOA)监理月报资料员每月 5 号前监理表格附件 1、2上传至知识管理系统中(SOA)(3)、承包商报告、函件;(4)、甲方指令、通知(附件 2、1,附件 2、2);(5)、设计图纸与设计文件;3nOXrJ2。TGsJOgs。有设计变更时要及时上报设计变更流程,一般就是设计部门上报,项目部就是没有权限得。(6)、会议纪要;(7)、工程质量事故核查处理类报告;tGZl7r2。tqYKT5A。资料名称责任流程资料员上报中心时间模板备注会议纪要资料员会议召开后得第 2 天表格附件3、1上传至知识管理系统中(SOA)渗漏水情况上报(同上)每次中到大雨后一个工作日表格附件3、2发给事业部项目对接人项目部每月(下旬27 日前)检查情况简报(同上)检查后第 2 天表格附件3、3上传至知识管理系统中(SOA)公司月度检查情况整改回复单(同上)按整改单上要求得日期表格附件3、4发给事业部项目对接人质量实测数据月报表(同上)每月 30 日18:00 前表格附件3、5上传至知识管理系统中(SOA)项目部质量、安全管理工作月度汇总简报(同上)项目部于每月最后一日表格附件3、6报事业部质量管理部(8)、施工组织设计;(9)、施工进度计划 WSkfAK2。DZN8RUI。附件 4、1:月度/季度/年度 工作计划及评估表附件 4、2:物流建设计划(模板)附件 4、3:项目总体计划(供计划制定参考)附件 4、4:成本计划附件 4、5:计划变更申请...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程项目建设管理内容及流程(详述)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
