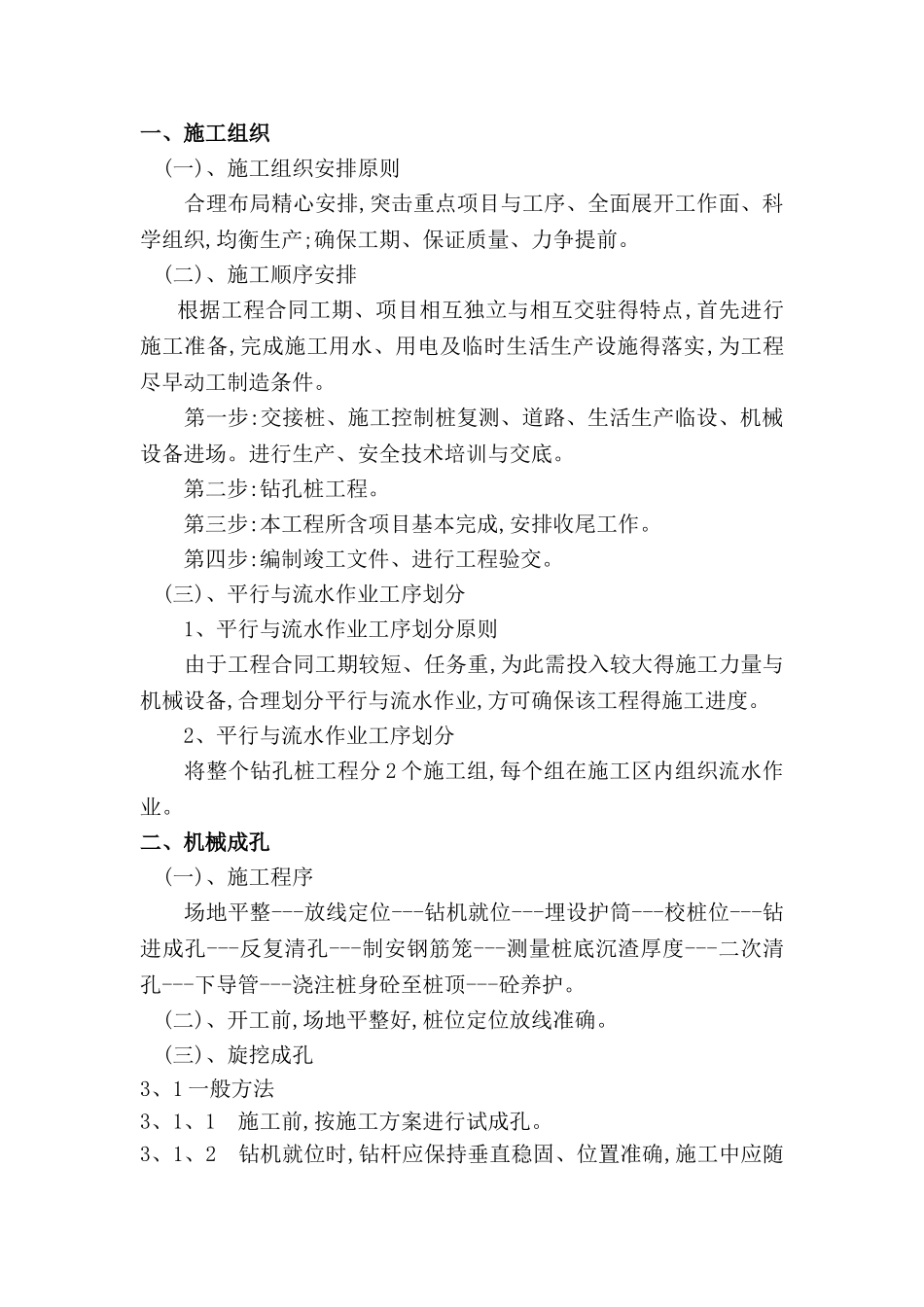

一、施工组织(一)、施工组织安排原则 合理布局精心安排,突击重点项目与工序、全面展开工作面、科学组织,均衡生产;确保工期、保证质量、力争提前
(二)、施工顺序安排根据工程合同工期、项目相互独立与相互交驻得特点,首先进行施工准备,完成施工用水、用电及临时生活生产设施得落实,为工程尽早动工制造条件
第一步:交接桩、施工控制桩复测、道路、生活生产临设、机械设备进场
进行生产、安全技术培训与交底
第二步:钻孔桩工程
第三步:本工程所含项目基本完成,安排收尾工作
第四步:编制竣工文件、进行工程验交
(三)、平行与流水作业工序划分 1、平行与流水作业工序划分原则 由于工程合同工期较短、任务重,为此需投入较大得施工力量与机械设备,合理划分平行与流水作业,方可确保该工程得施工进度
2、平行与流水作业工序划分 将整个钻孔桩工程分 2 个施工组,每个组在施工区内组织流水作业
二、机械成孔(一)、施工程序 场地平整---放线定位---钻机就位---埋设护筒---校桩位---钻进成孔---反复清孔---制安钢筋笼---测量桩底沉渣厚度---二次清孔---下导管---浇注桩身砼至桩顶---砼养护
(二)、开工前,场地平整好,桩位定位放线准确

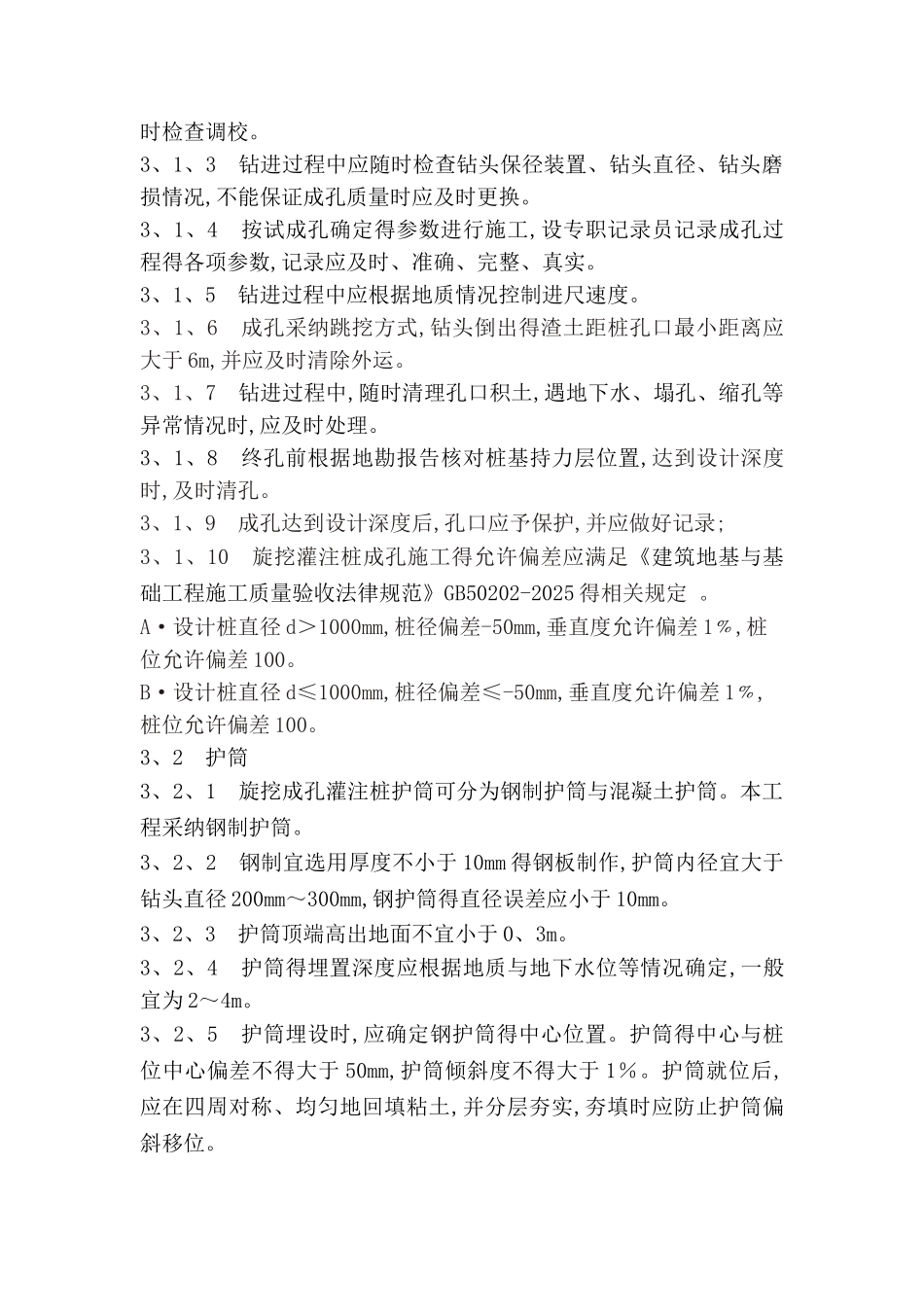

(三)、旋挖成孔3、1 一般方法3、1、1 施工前,按施工方案进行试成孔
3、1、2 钻机就位时,钻杆应保持垂直稳固、位置准确,施工中应随时检查调校
3、1、3 钻进过程中应随时检查钻头保径装置、钻头直径、钻头磨损情况,不能保证成孔质量时应及时更换
3、1、4 按试成孔确定得参数进行施工,设专职记录员记录成孔过程得各项参数,记录应及时、准确、完整、真实
3、1、5 钻进过程中应根据地质情况控制进尺速度
3、1、6 成孔采纳跳挖方式,钻头倒出得渣土距桩孔口最小距离应大于 6m,并应及时清除外运

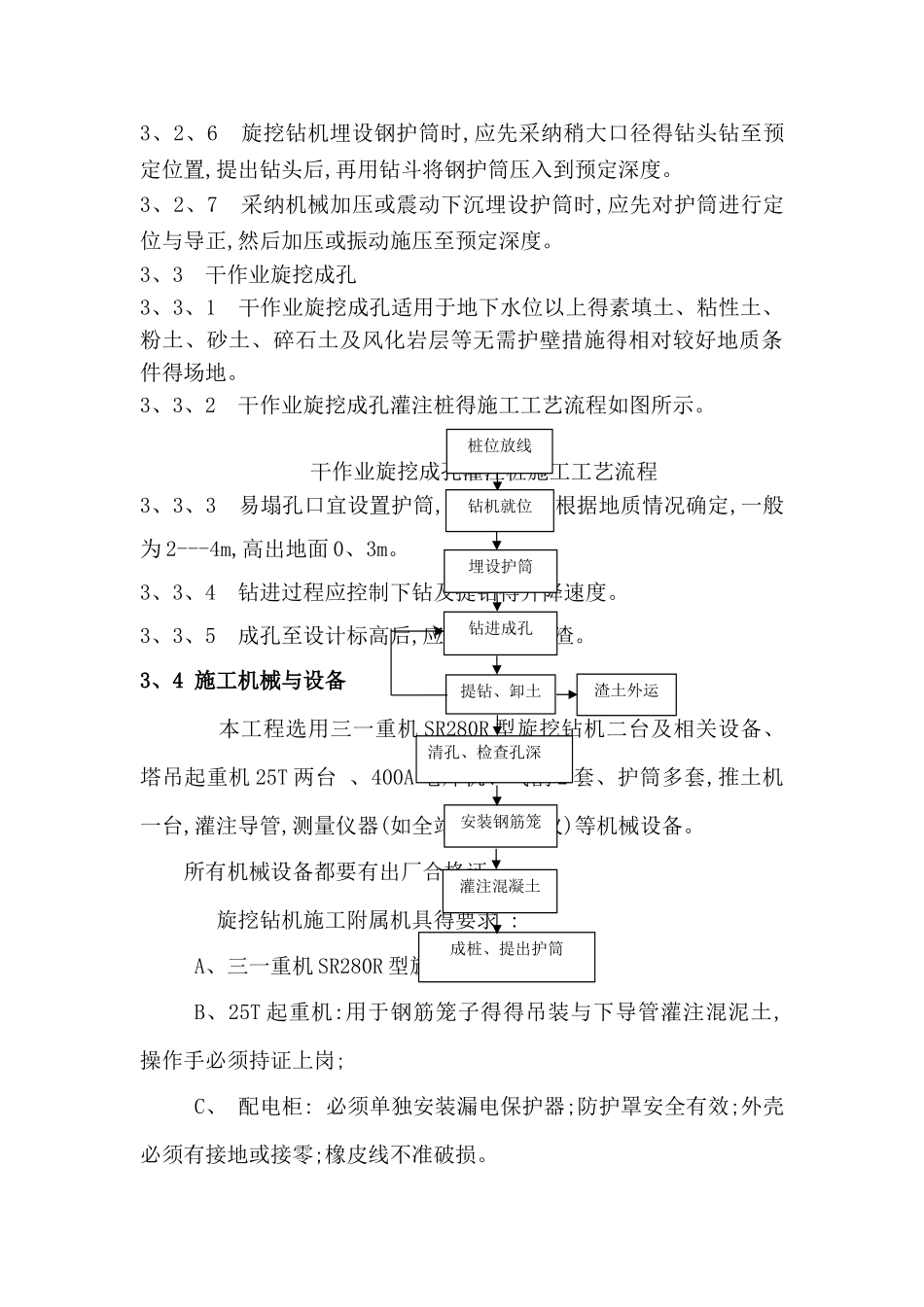

3、1、7 钻进过程中,随时清理孔口积土,遇地下水、塌孔、缩
