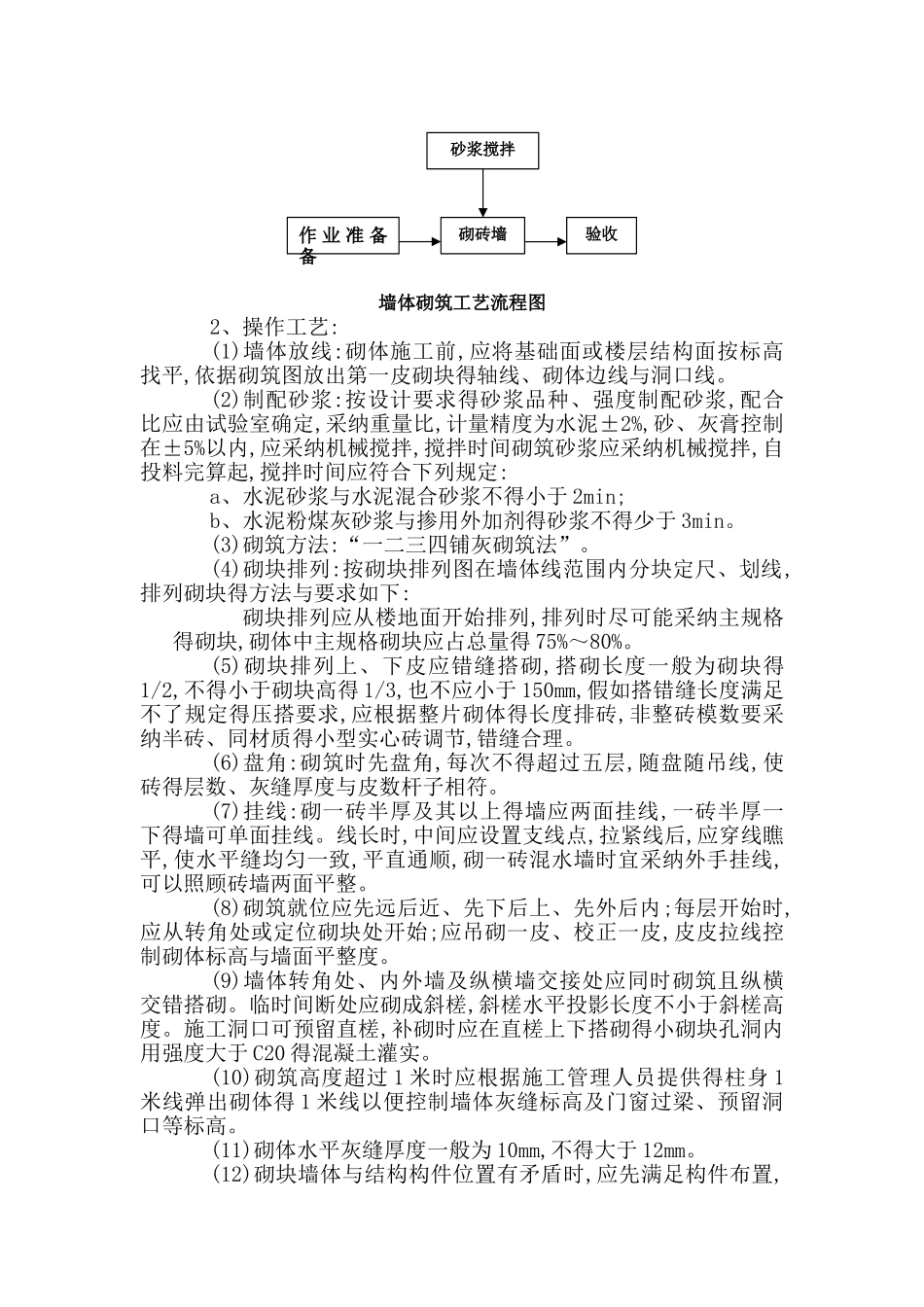

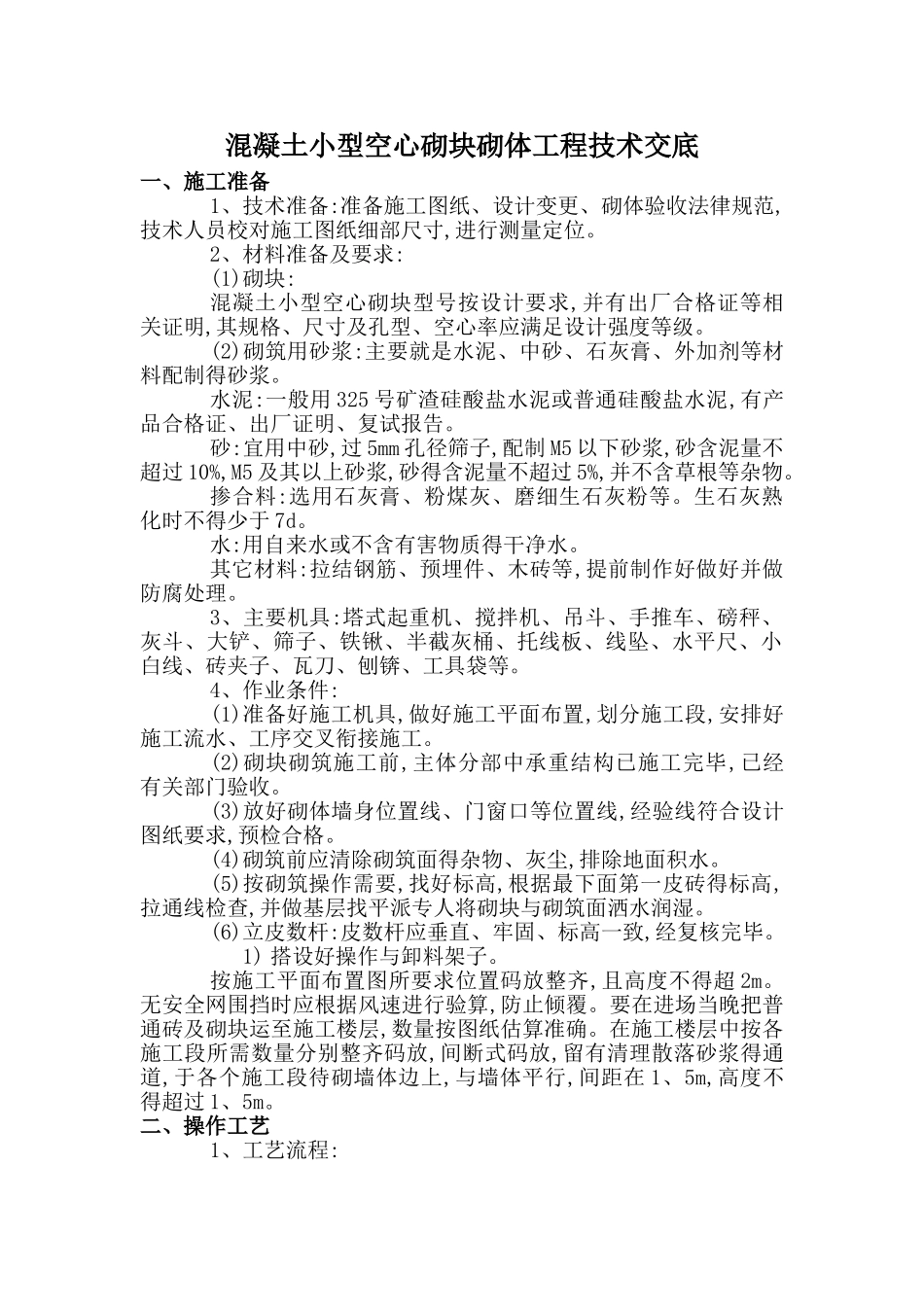

混凝土小型空心砌块砌体工程技术交底一、施工准备1、技术准备:准备施工图纸、设计变更、砌体验收法律规范,技术人员校对施工图纸细部尺寸,进行测量定位
2、材料准备及要求:(1)砌块:混凝土小型空心砌块型号按设计要求,并有出厂合格证等相关证明,其规格、尺寸及孔型、空心率应满足设计强度等级
(2)砌筑用砂浆:主要就是水泥、中砂、石灰膏、外加剂等材料配制得砂浆
水泥:一般用 325 号矿渣硅酸盐水泥或普通硅酸盐水泥,有产品合格证、出厂证明、复试报告
砂:宜用中砂,过 5mm 孔径筛子,配制 M5 以下砂浆,砂含泥量不超过 10%,M5 及其以上砂浆,砂得含泥量不超过 5%,并不含草根等杂物
掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等
生石灰熟化时不得少于 7d
水:用自来水或不含有害物质得干净水
其它材料:拉结钢筋、预埋件、木砖等,提前制作好做好并做防腐处理
3、主要机具:塔式起重机、搅拌机、吊斗、手推车、磅秤、灰斗、大铲、筛子、铁锹、半截灰桶、托线板、线坠、水平尺、小白线、砖夹子、瓦刀、刨锛、工具袋等
4、作业条件:(1)准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工
(2)砌块砌筑施工前,主体分部中承重结构已施工完毕,已经有关部门验收

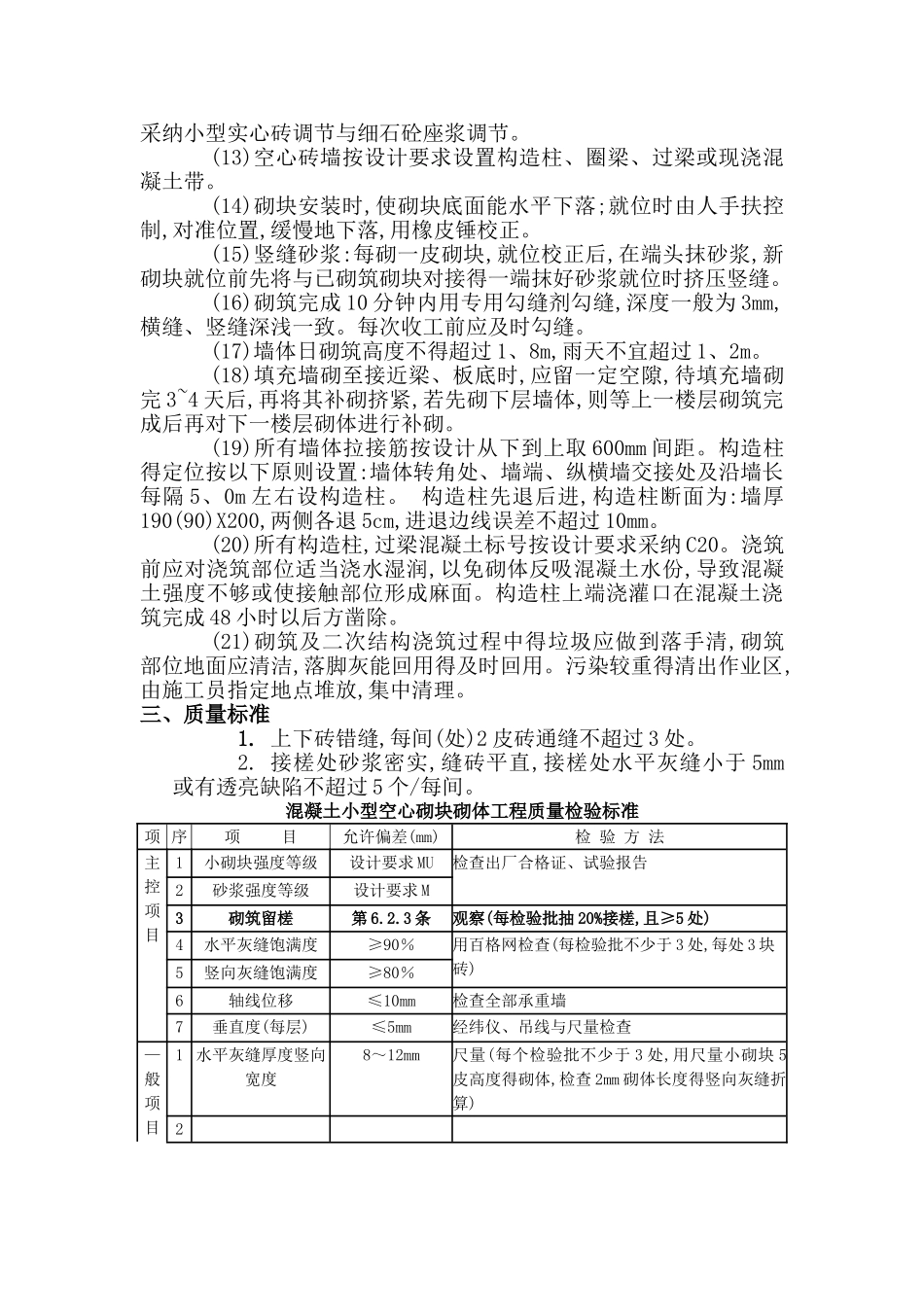

(3)放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格
(4)砌筑前应清除砌筑面得杂物、灰尘,排除地面积水
(5)按砌筑操作需要,找好标高,根据最下面第一皮砖得标高,拉通线检查,并做基层找平派专人将砌块与砌筑面洒水润湿
(6)立皮数杆:皮数杆应垂直、牢固、标高一致,经复核完毕
1) 搭设好操作与卸料架子
按施工平面布置图所要求位置码放整齐,且高度不得超 2m
无安全网围挡时应根据风速进行验算,防止倾覆
要在进场当晚把普通砖及砌块运至施工楼层,数量按图纸估算准确
在施工楼层中按各施工段所需数量分别整
