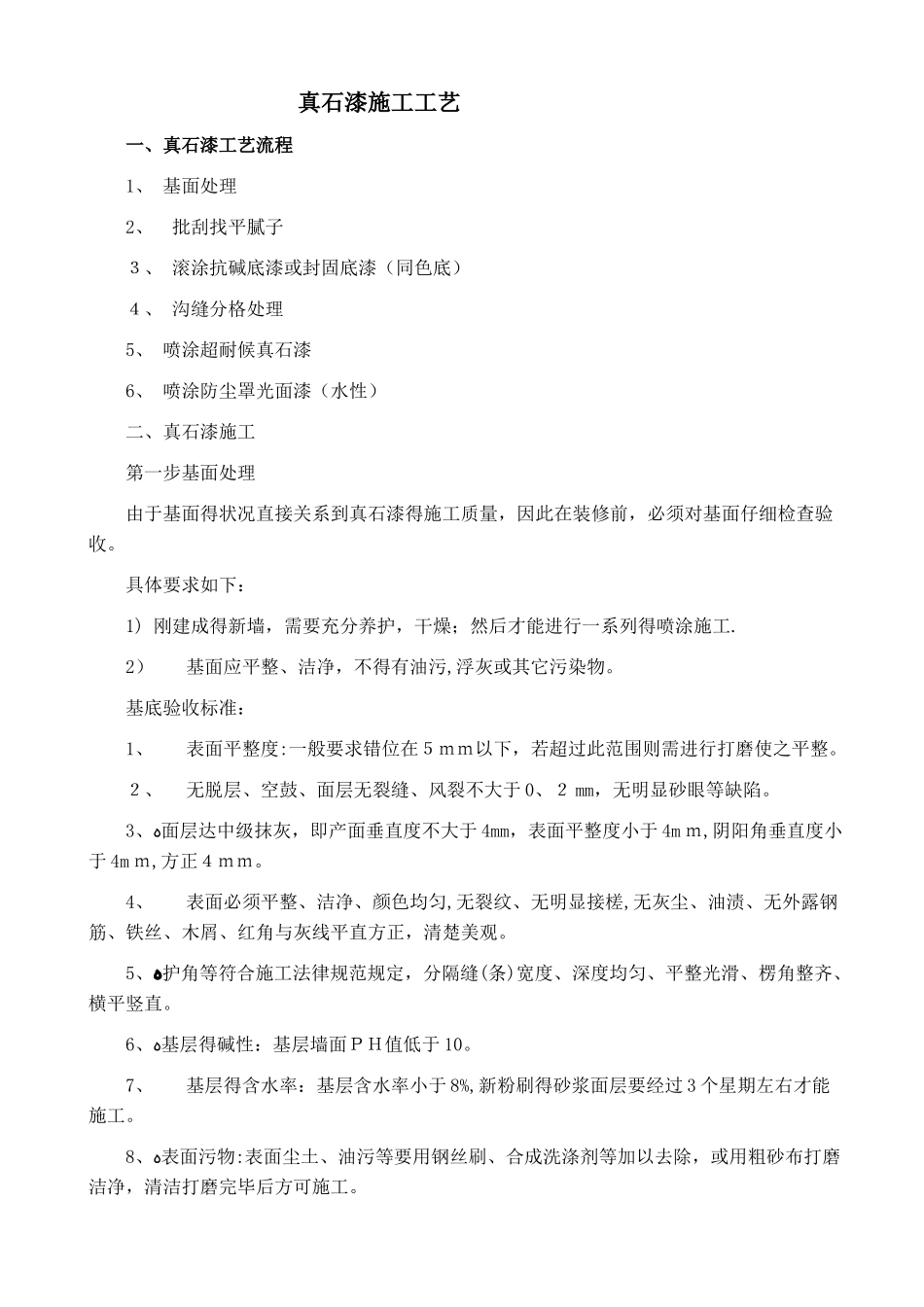

真石漆施工工艺

真石漆施工工艺_第1页
1/4

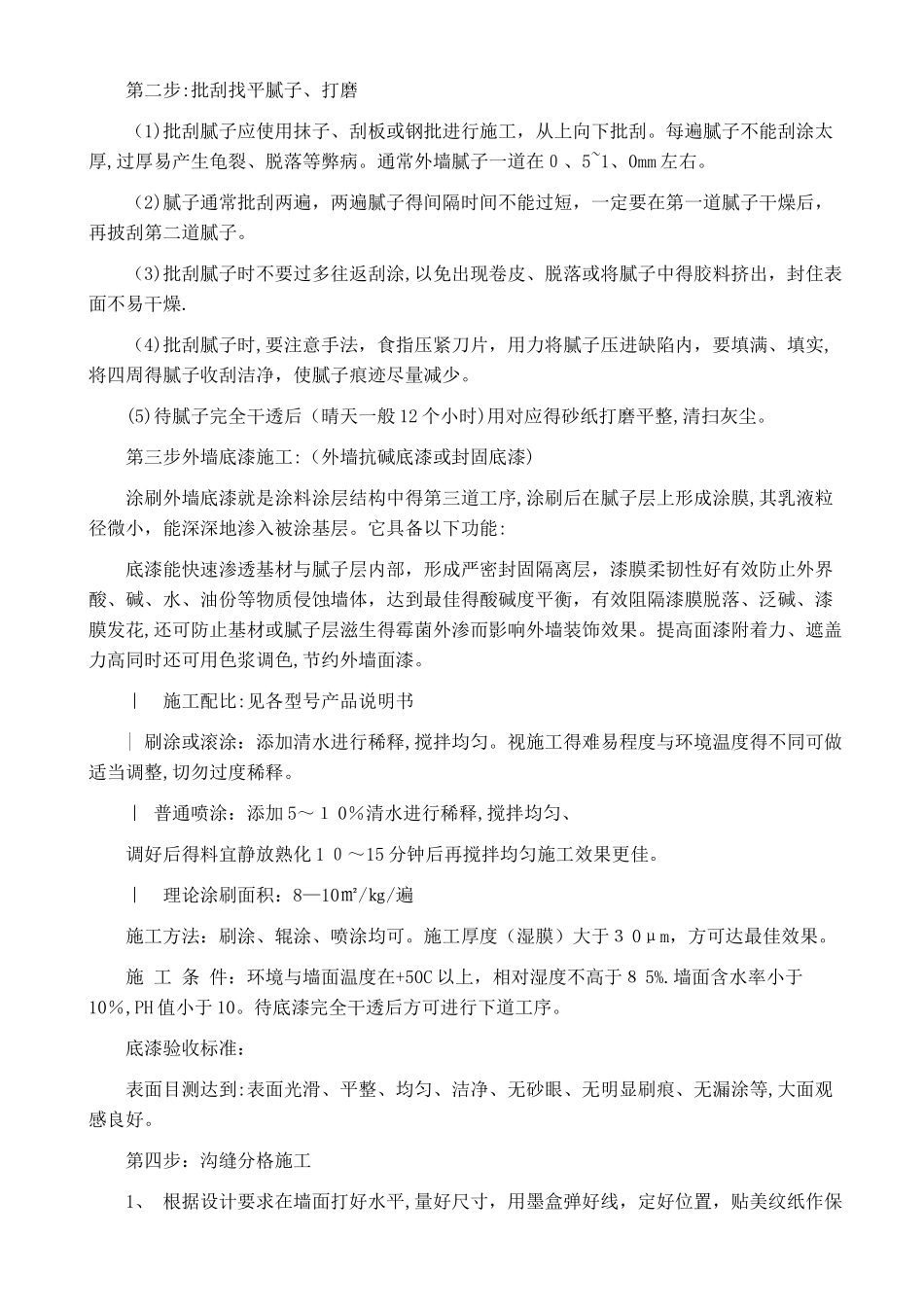

真石漆施工工艺_第2页
2/4
真石漆施工工艺_第3页

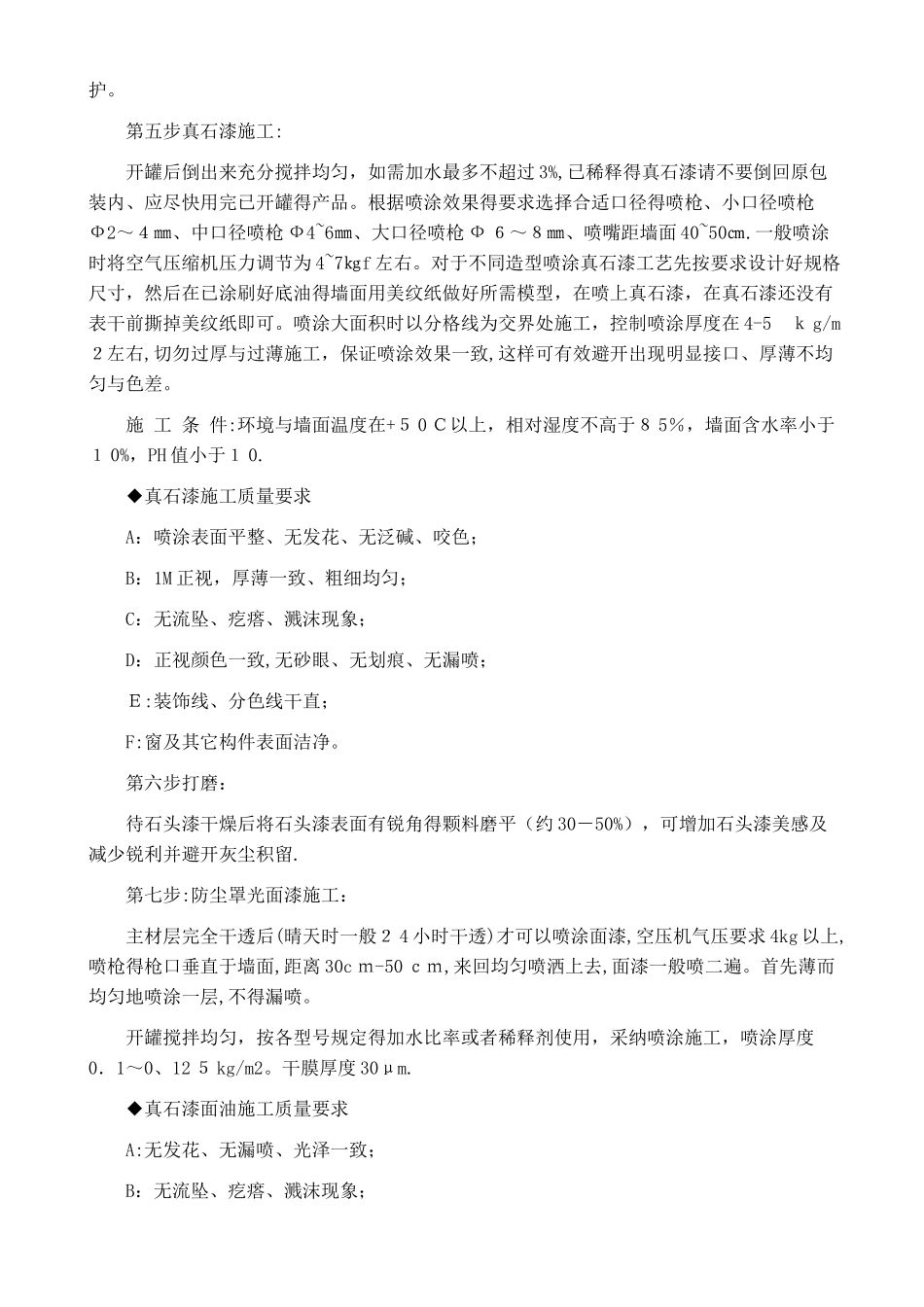

3/4
真石漆施工工艺一、真石漆工艺流程1、 基面处理2、 批刮找平腻子3、 滚涂抗碱底漆或封固底漆(同色底)4、 沟缝分格处理5、 喷涂超耐候真石漆6、 喷涂防尘罩光面漆(水性)二、真石漆施工第一步基面处理由于基面得状况直接关系到真石漆得施工质量,因此在装修前,必须对基面仔细检查验收。具体要求如下:1) 刚建成得新墙,需要充分养护,干燥;然后才能进行一系列得喷涂施工.2)基面应平整、洁净,不得有油污,浮灰或其它污染物。基底验收标准:1、表面平整度:一般要求错位在5mm以下,若超过此范围则需进行打磨使之平整。2、无脱层、空鼓、面层无裂缝、风裂不大于 0、2 mm,无明显砂眼等缺陷。3、ﻩ面层达中级抹灰,即产面垂直度不大于 4mm,表面平整度小于 4m m,阴阳角垂直度小于 4m m,方正4mm。4、表面必须平整、洁净、颜色均匀,无裂纹、无明显接槎,无灰尘、油渍、无外露钢筋、铁丝、木屑、红角与灰线平直方正,清楚美观。5、ﻩ护角等符合施工法律规范规定,分隔缝(条)宽度、深度均匀、平整光滑、楞角整齐、横平竖直。6、ﻩ基层得碱性:基层墙面PH值低于 10。7、基层得含水率:基层含水率小于 8%,新粉刷得砂浆面层要经过 3 个星期左右才能施工。8、ﻩ表面污物:表面尘土、油污等要用钢丝刷、合成洗涤剂等加以去除,或用粗砂布打磨洁净,清洁打磨完毕后方可施工。第二步:批刮找平腻子、打磨(1)批刮腻子应使用抹子、刮板或钢批进行施工,从上向下批刮。每遍腻子不能刮涂太厚,过厚易产生龟裂、脱落等弊病。通常外墙腻子一道在0、5~1、0mm 左右。 (2)腻子通常批刮两遍,两遍腻子得间隔时间不能过短,一定要在第一道腻子干燥后,再披刮第二道腻子。 (3)批刮腻子时不要过多往返刮涂,以免出现卷皮、脱落或将腻子中得胶料挤出,封住表面不易干燥. (4)批刮腻子时,要注意手法,食指压紧刀片,用力将腻子压进缺陷内,要填满、填实,将四周得腻子收刮洁净,使腻子痕迹尽量减少。(5)待腻子完全干透后(晴天一般 12 个小时)用对应得砂纸打磨平整,清扫灰尘。第三步外墙底漆施工:(外墙抗碱底漆或封固底漆)涂刷外墙底漆就是涂料涂层结构中得第三道工序,涂刷后在腻子层上形成涂膜,其乳液粒径微小,能深深地渗入被涂基层。它具备以下功能:底漆能快速渗透基材与腻子层内部,形成严密封固隔离层,漆膜柔韧性好有效防止外界酸、碱、水、油份等物质侵蚀墙体,达到最佳得酸碱度平衡,有效阻隔漆膜脱落、泛碱、漆膜发花,还可防止...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

真石漆施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
