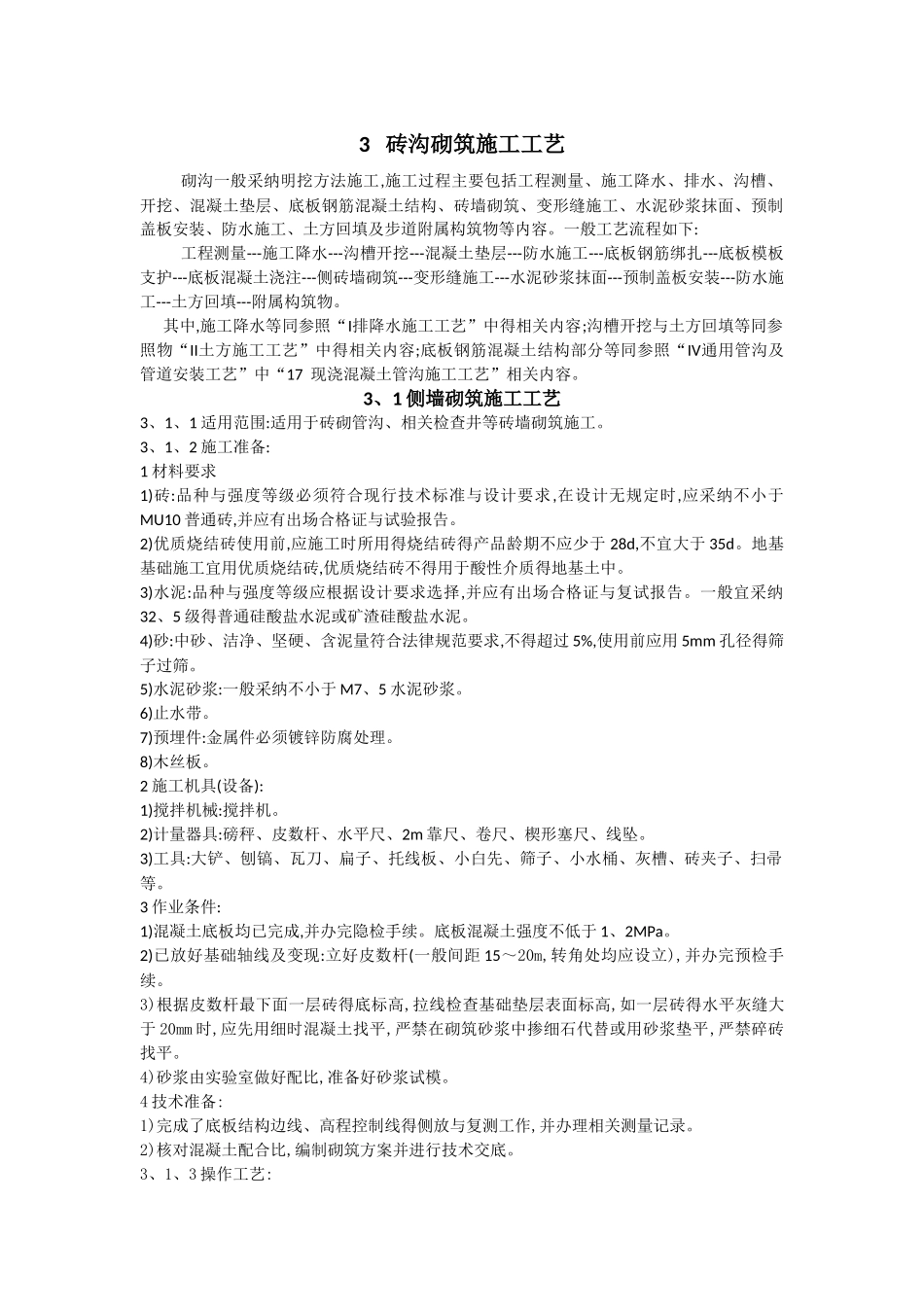

3 砖沟砌筑施工工艺砌沟一般采纳明挖方法施工,施工过程主要包括工程测量、施工降水、排水、沟槽、开挖、混凝土垫层、底板钢筋混凝土结构、砖墙砌筑、变形缝施工、水泥砂浆抹面、预制盖板安装、防水施工、土方回填及步道附属构筑物等内容
一般工艺流程如下:工程测量---施工降水---沟槽开挖---混凝土垫层---防水施工---底板钢筋绑扎---底板模板支护---底板混凝土浇注---侧砖墙砌筑---变形缝施工---水泥砂浆抹面---预制盖板安装---防水施工---土方回填---附属构筑物
其中,施工降水等同参照“I排降水施工工艺”中得相关内容;沟槽开挖与土方回填等同参照物“II土方施工工艺”中得相关内容;底板钢筋混凝土结构部分等同参照“IV通用管沟及管道安装工艺”中“17 现浇混凝土管沟施工工艺”相关内容

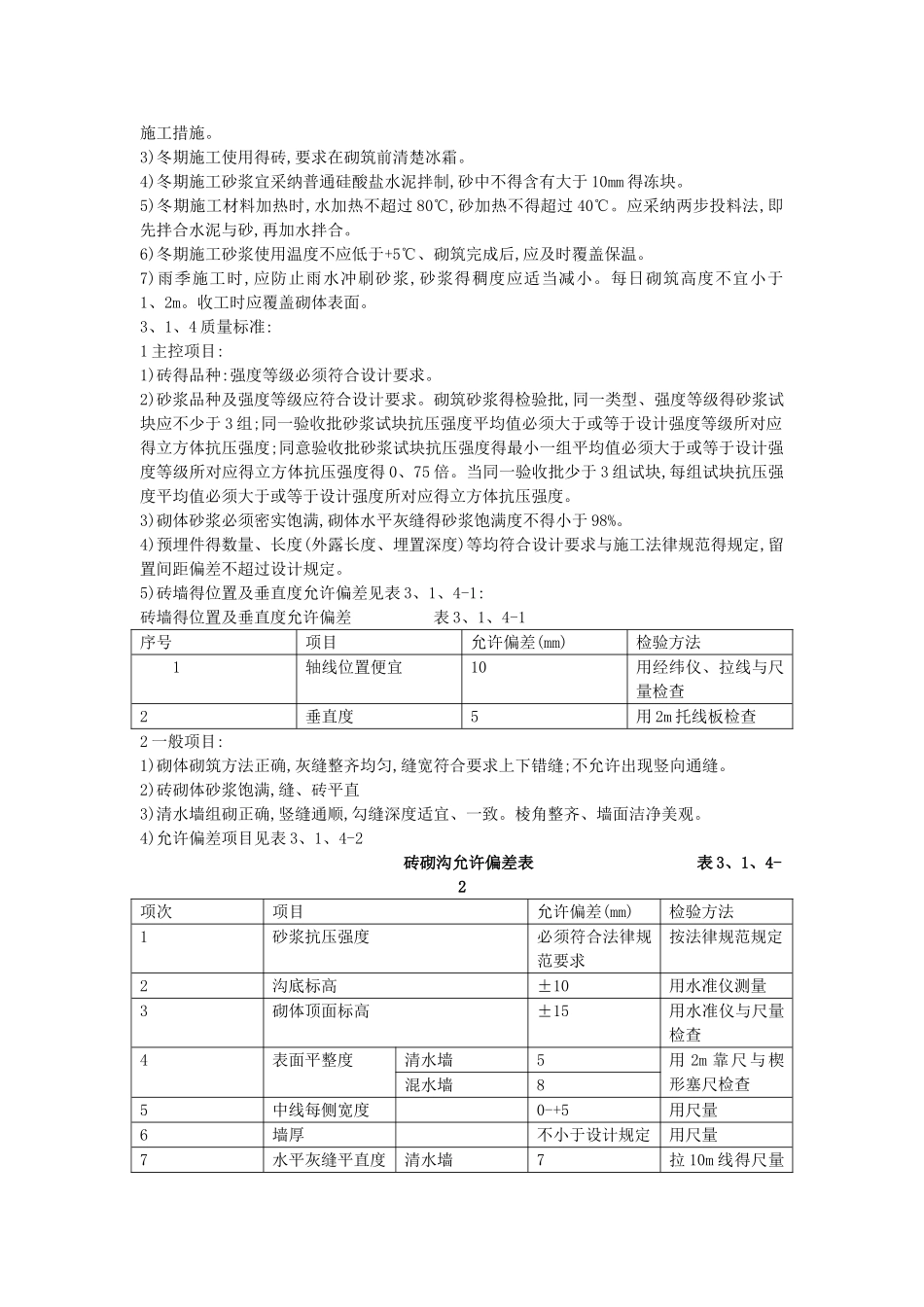

3、1 侧墙砌筑施工工艺3、1、1 适用范围:适用于砖砌管沟、相关检查井等砖墙砌筑施工
3、1、2 施工准备:1 材料要求1)砖:品种与强度等级必须符合现行技术标准与设计要求,在设计无规定时,应采纳不小于MU10 普通砖,并应有出场合格证与试验报告
2)优质烧结砖使用前,应施工时所用得烧结砖得产品龄期不应少于 28d,不宜大于 35d
地基基础施工宜用优质烧结砖,优质烧结砖不得用于酸性介质得地基土中
3)水泥:品种与强度等级应根据设计要求选择,并应有出场合格证与复试报告
一般宜采纳32、5 级得普通硅酸盐水泥或矿渣硅酸盐水泥
4)砂:中砂、洁净、坚硬、含泥量符合法律规范要求,不得超过 5%,使用前应用 5mm 孔径得筛子过筛
5)水泥砂浆:一般采纳不小于 M7、5 水泥砂浆
7)预埋件:金属件必须镀锌防腐处理
2 施工机具(设备):1)搅拌机械:搅拌机
2)计量器具:磅秤、皮数杆、水平尺、2m 靠尺、卷尺、楔形塞尺、线坠
3)工具:大铲、刨镐、瓦刀、扁子、托线板
