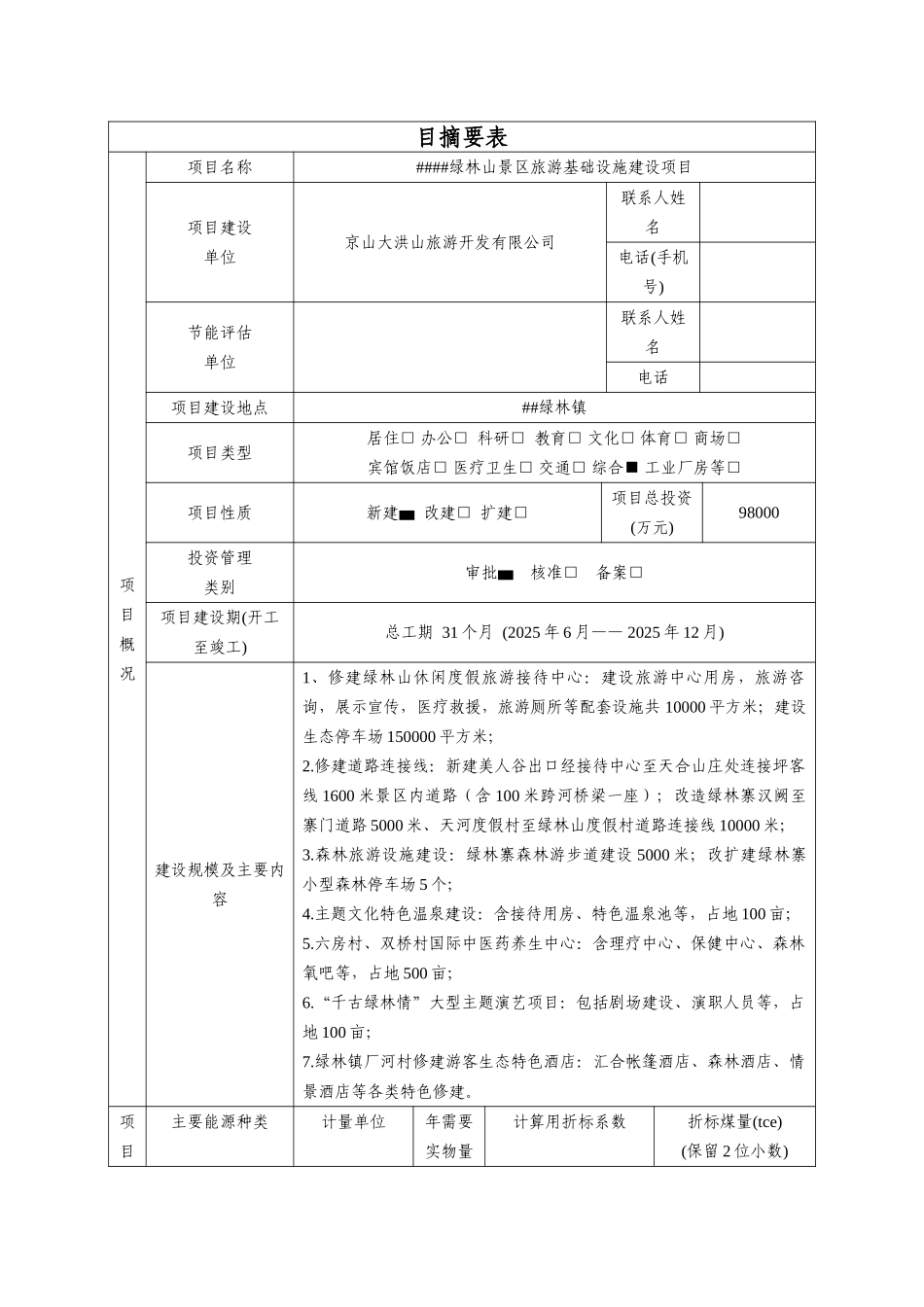

绿林山景区旅游基础设施建设项目节能评估报告目摘要表项目概况项目名称####绿林山景区旅游基础设施建设项目项目建设单位京山大洪山旅游开发有限公司联系人姓名电话(手机号)节能评估单位联系人姓名电话项目建设地点##绿林镇项目类型居住□ 办公□ 科研□ 教育□ 文化□ 体育□ 商场□ 宾馆饭店□ 医疗卫生□ 交通□ 综合■ 工业厂房等□项目性质新建▅ 改建□ 扩建□项目总投资(万元)98000投资管理类别审批▅ 核准□ 备案□ 项目建设期(开工至竣工)总工期 31 个月 (2025 年 6 月—— 2025 年 12 月)建设规模及主要内容1、修建绿林山休闲度假旅游接待中心:建设旅游中心用房,旅游咨询,展示宣传,医疗救援,旅游厕所等配套设施共 10000 平方米;建设生态停车场 150000 平方米;2
修建道路连接线:新建美人谷出口经接待中心至天合山庄处连接坪客线 1600 米景区内道路(含 100 米跨河桥梁一座);改造绿林寨汉阙至寨门道路 5000 米、天河度假村至绿林山度假村道路连接线 10000 米;3
森林旅游设施建设:绿林寨森林游步道建设 5000 米;改扩建绿林寨小型森林停车场 5 个;4
主题文化特色温泉建设:含接待用房、特色温泉池等,占地 100 亩;5
六房村、双桥村国际中医药养生中心:含理疗中心、保健中心、森林氧吧等,占地 500 亩;6
“千古绿林情”大型主题演艺项目:包括剧场建设、演职人员等,占地 100 亩;7
绿林镇厂河村修建游客生态特色酒店:汇合帐篷酒店、森林酒店、情景酒店等各类特色修建
项目主要能源种类计量单位年需要实物量计算用折标系数折标煤量(tce)(保留 2 位小数)年综合能源消费量电力104 kWh5300

1229kgce/kWh(当量值)651
315kgce/kWh(等价值)1669
50天然气104m312
