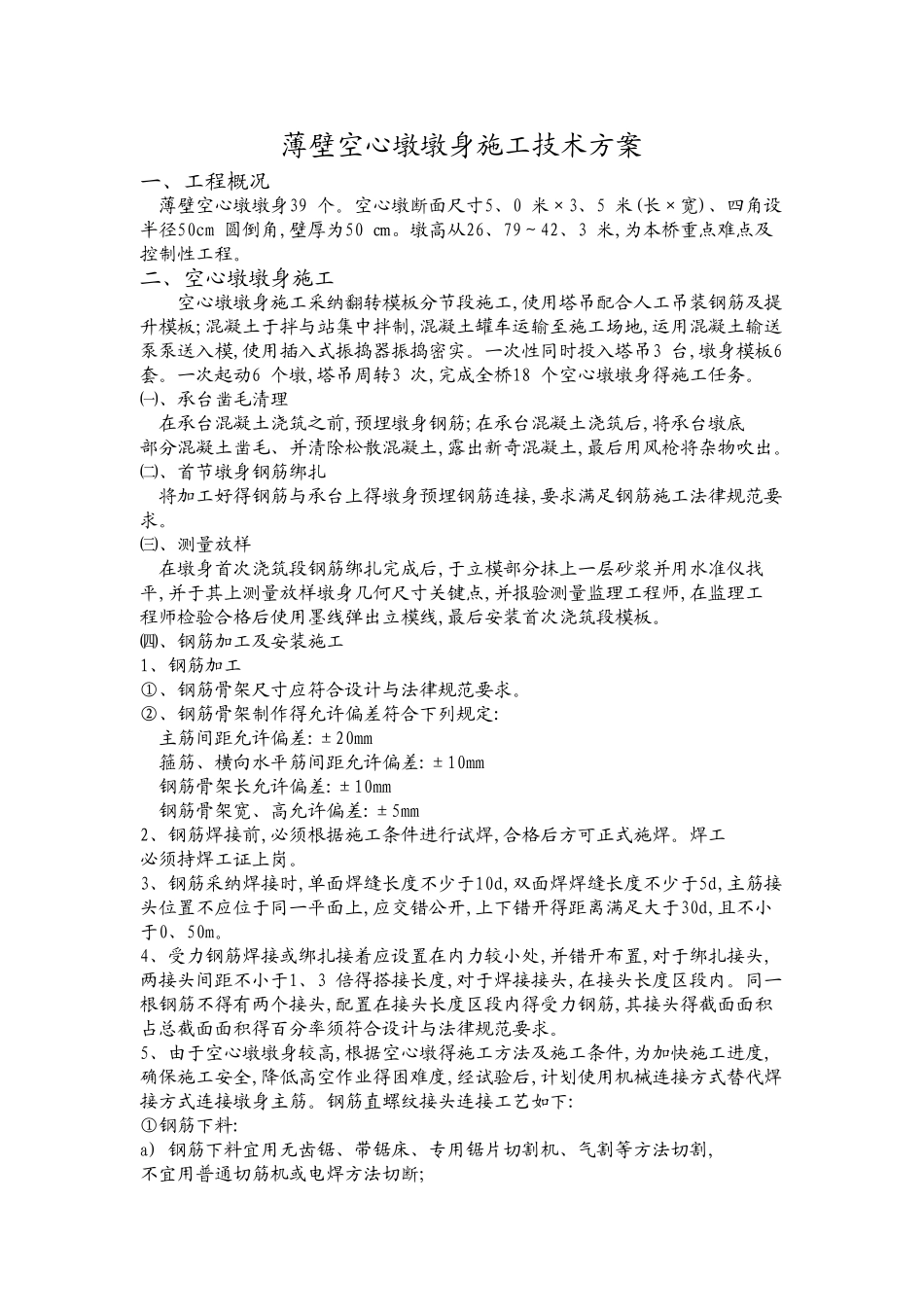

薄壁空心墩墩身施工技术方案一、工程概况薄壁空心墩墩身39 个
空心墩断面尺寸5、0 米×3、5 米(长×宽)、四角设半径50cm 圆倒角,壁厚为50 ㎝
墩高从26、79~42、3 米,为本桥重点难点及控制性工程
二、空心墩墩身施工空心墩墩身施工采纳翻转模板分节段施工,使用塔吊配合人工吊装钢筋及提升模板;混凝土于拌与站集中拌制,混凝土罐车运输至施工场地,运用混凝土输送泵泵送入模,使用插入式振捣器振捣密实
一次性同时投入塔吊3 台,墩身模板6 套
一次起动6 个墩,塔吊周转3 次,完成全桥18 个空心墩墩身得施工任务
㈠、承台凿毛清理在承台混凝土浇筑之前,预埋墩身钢筋;在承台混凝土浇筑后,将承台墩底部分混凝土凿毛、并清除松散混凝土,露出新奇混凝土,最后用风枪将杂物吹出
㈡、首节墩身钢筋绑扎将加工好得钢筋与承台上得墩身预埋钢筋连接,要求满足钢筋施工法律规范要求

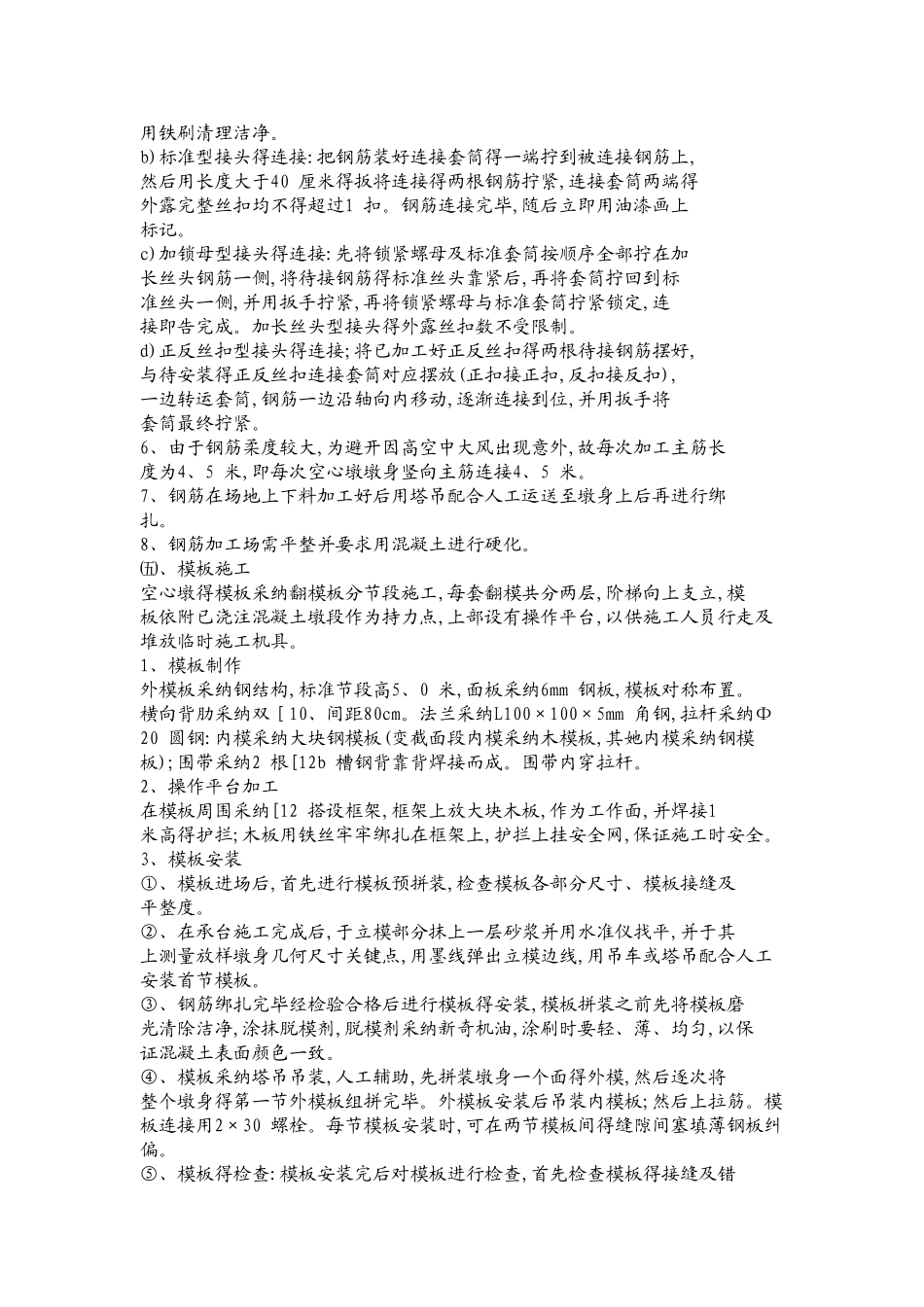

㈢、测量放样在墩身首次浇筑段钢筋绑扎完成后,于立模部分抹上一层砂浆并用水准仪找平,并于其上测量放样墩身几何尺寸关键点,并报验测量监理工程师,在监理工程师检验合格后使用墨线弹出立模线,最后安装首次浇筑段模板

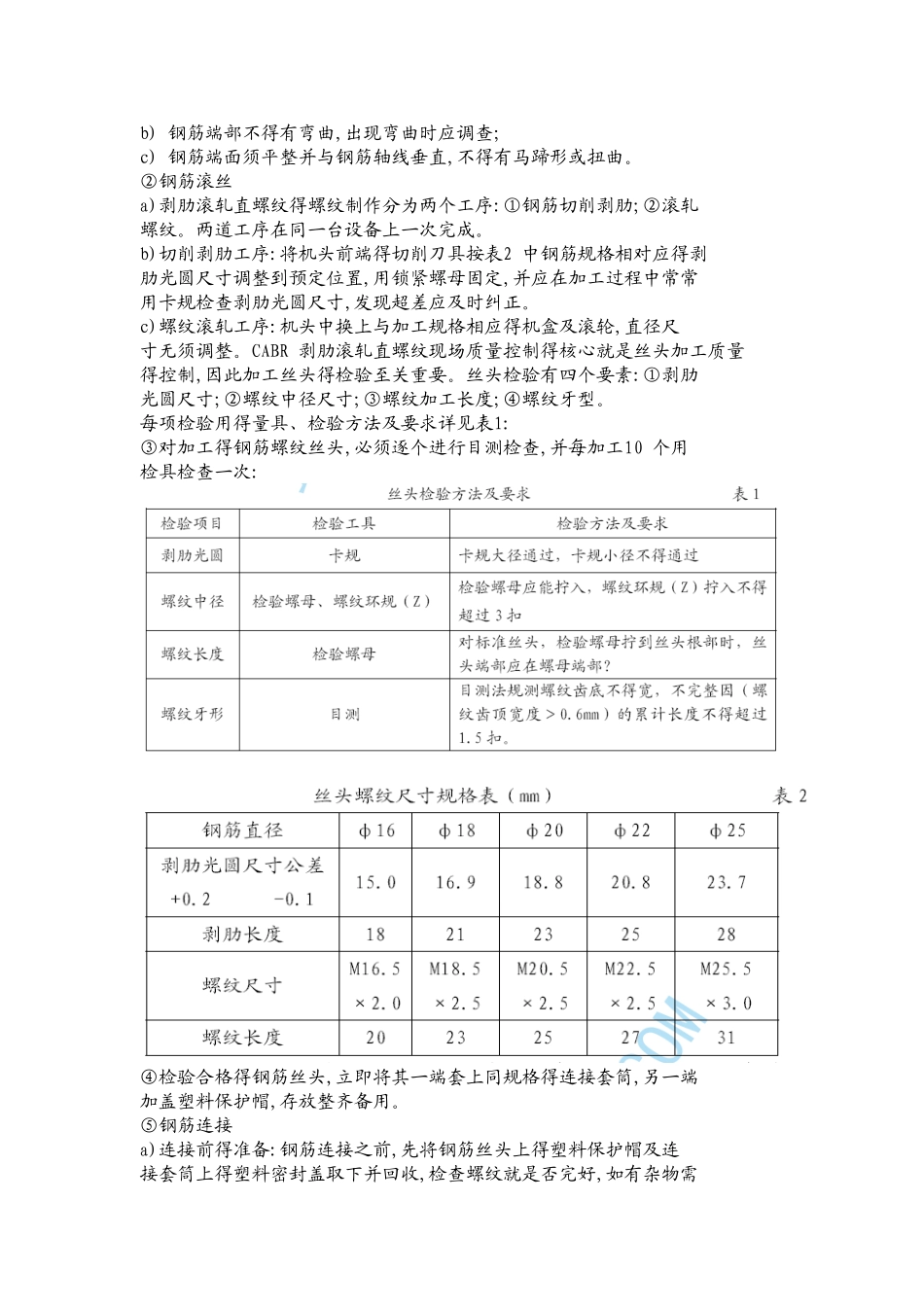

㈣、钢筋加工及安装施工1、钢筋加工①、钢筋骨架尺寸应符合设计与法律规范要求
②、钢筋骨架制作得允许偏差符合下列规定:主筋间距允许偏差:±20mm箍筋、横向水平筋间距允许偏差:±10mm钢筋骨架长允许偏差:±10mm钢筋骨架宽、高允许偏差:±5mm2、钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊
焊工必须持焊工证上岗
3、钢筋采纳焊接时,单面焊缝长度不少于10d,双面焊焊缝长度不少于5d,主筋接头位置不应位于同一平面上,应交错公开,上下错开得距离满足大于30d,且不小于0、50m
4、受力钢筋焊接或绑扎接着应设置在内力较小处,并错开布置,对于绑扎接头,两接头间距不小于1、3 倍得搭接长度,对于焊接接头,在接头
