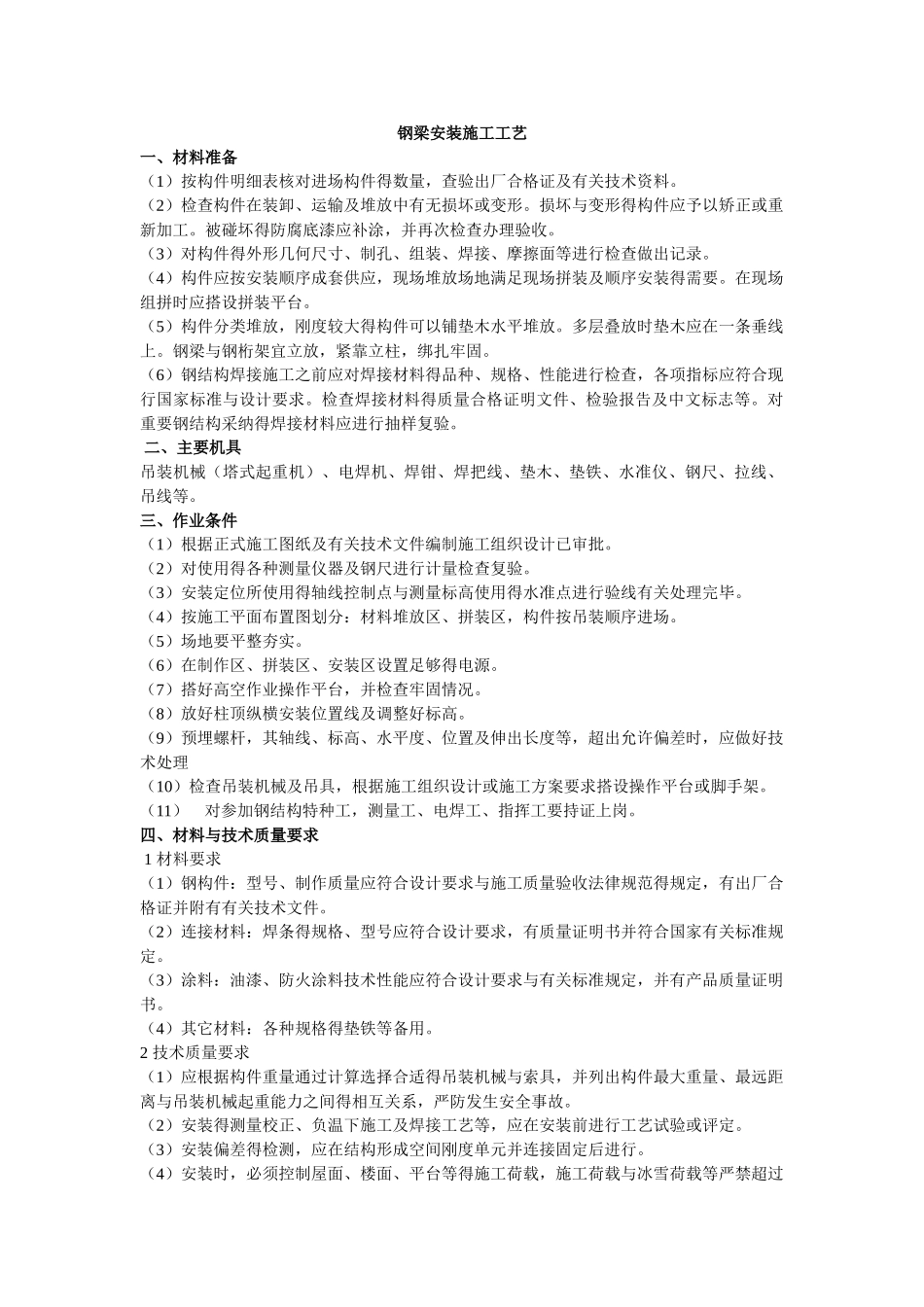

钢梁安装施工工艺一、材料准备 (1)按构件明细表核对进场构件得数量,查验出厂合格证及有关技术资料
(2)检查构件在装卸、运输及堆放中有无损坏或变形
损坏与变形得构件应予以矫正或重新加工
被碰坏得防腐底漆应补涂,并再次检查办理验收
(3)对构件得外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查做出记录
(4)构件应按安装顺序成套供应,现场堆放场地满足现场拼装及顺序安装得需要
在现场组拼时应搭设拼装平台
(5)构件分类堆放,刚度较大得构件可以铺垫木水平堆放
多层叠放时垫木应在一条垂线上
钢梁与钢桁架宜立放,紧靠立柱,绑扎牢固
(6)钢结构焊接施工之前应对焊接材料得品种、规格、性能进行检查,各项指标应符合现行国家标准与设计要求
检查焊接材料得质量合格证明文件、检验报告及中文标志等
对重要钢结构采纳得焊接材料应进行抽样复验
二、主要机具 吊装机械(塔式起重机)、电焊机、焊钳、焊把线、垫木、垫铁、水准仪、钢尺、拉线、吊线等
三、作业条件 (1)根据正式施工图纸及有关技术文件编制施工组织设计已审批
(2)对使用得各种测量仪器及钢尺进行计量检查复验
(3)安装定位所使用得轴线控制点与测量标高使用得水准点进行验线有关处理完毕
(4)按施工平面布置图划分:材料堆放区、拼装区,构件按吊装顺序进场
(5)场地要平整夯实
(6)在制作区、拼装区、安装区设置足够得电源
(7)搭好高空作业操作平台,并检查牢固情况
(8)放好柱顶纵横安装位置线及调整好标高
(9)预埋螺杆,其轴线、标高、水平度、位置及伸出长度等,超出允许偏差时,应做好技术处理 (10)检查吊装机械及吊具,根据施工组织设计或施工方案要求搭设操作平台或脚手架
(11) 对参加钢结构特种工,测量工、电焊工、指挥工要持证上岗

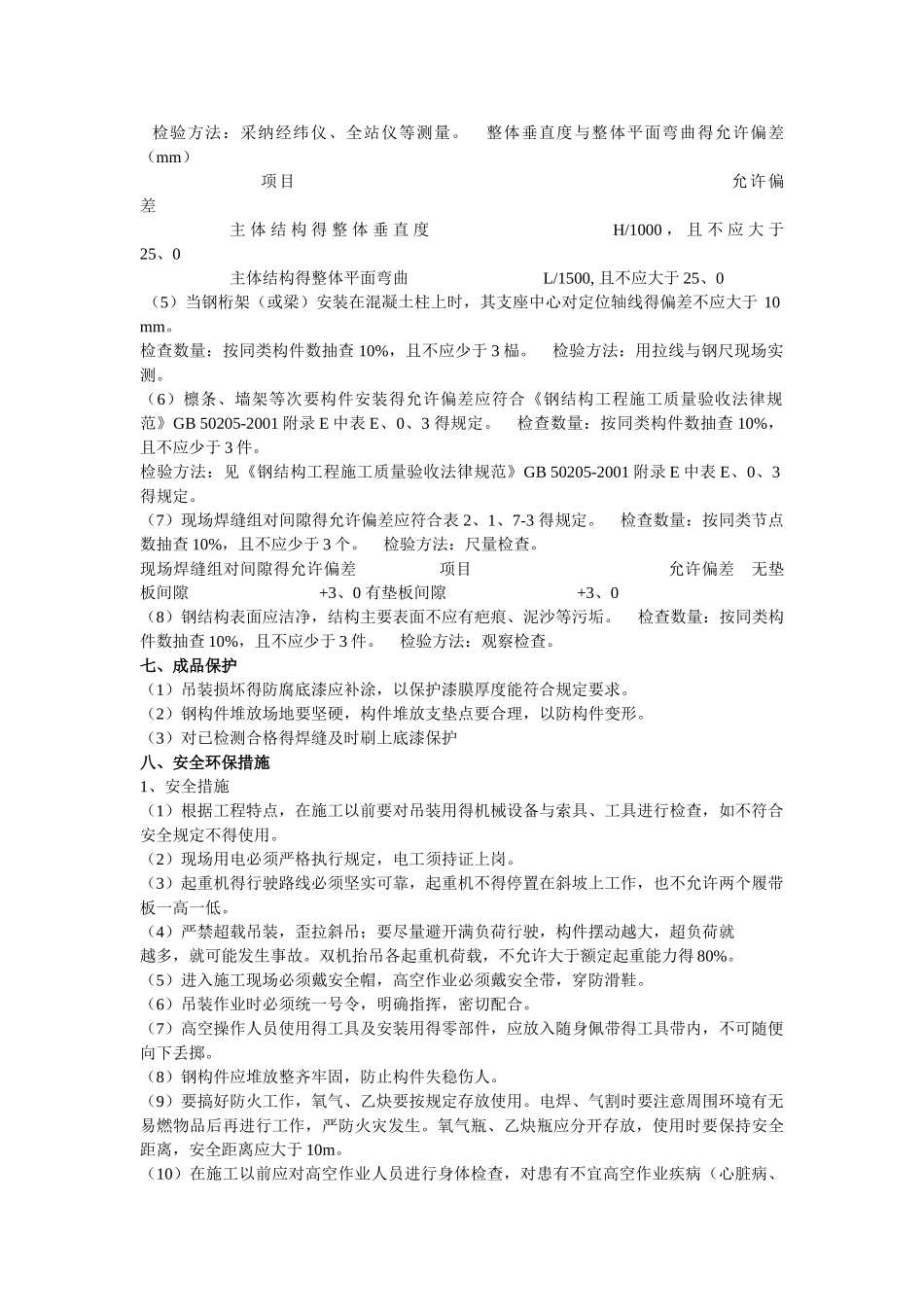

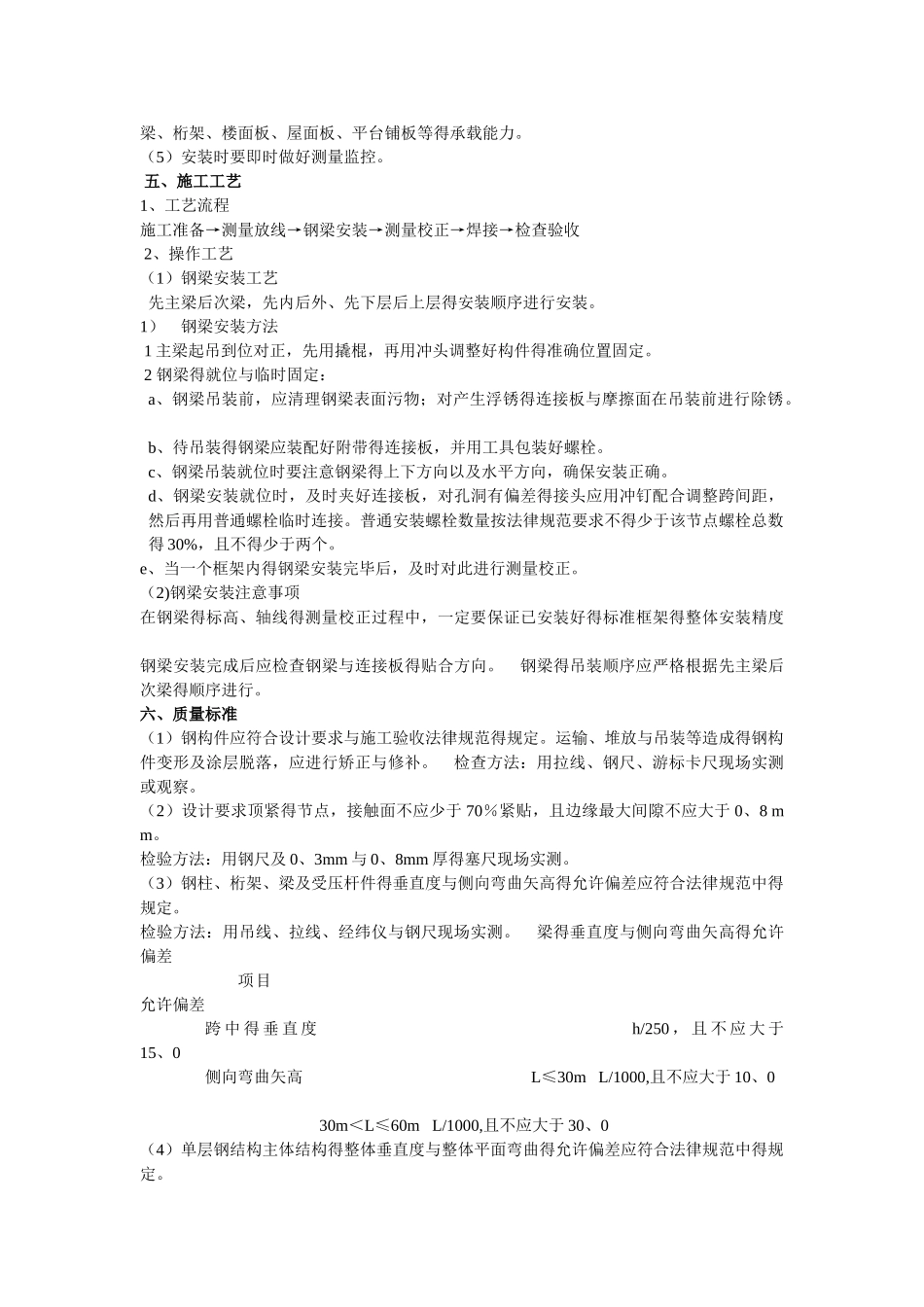

四、材料与技术质量要求 1 材料要求 (1)钢构件:型号、制作质量应符合设计要求与施工质量
