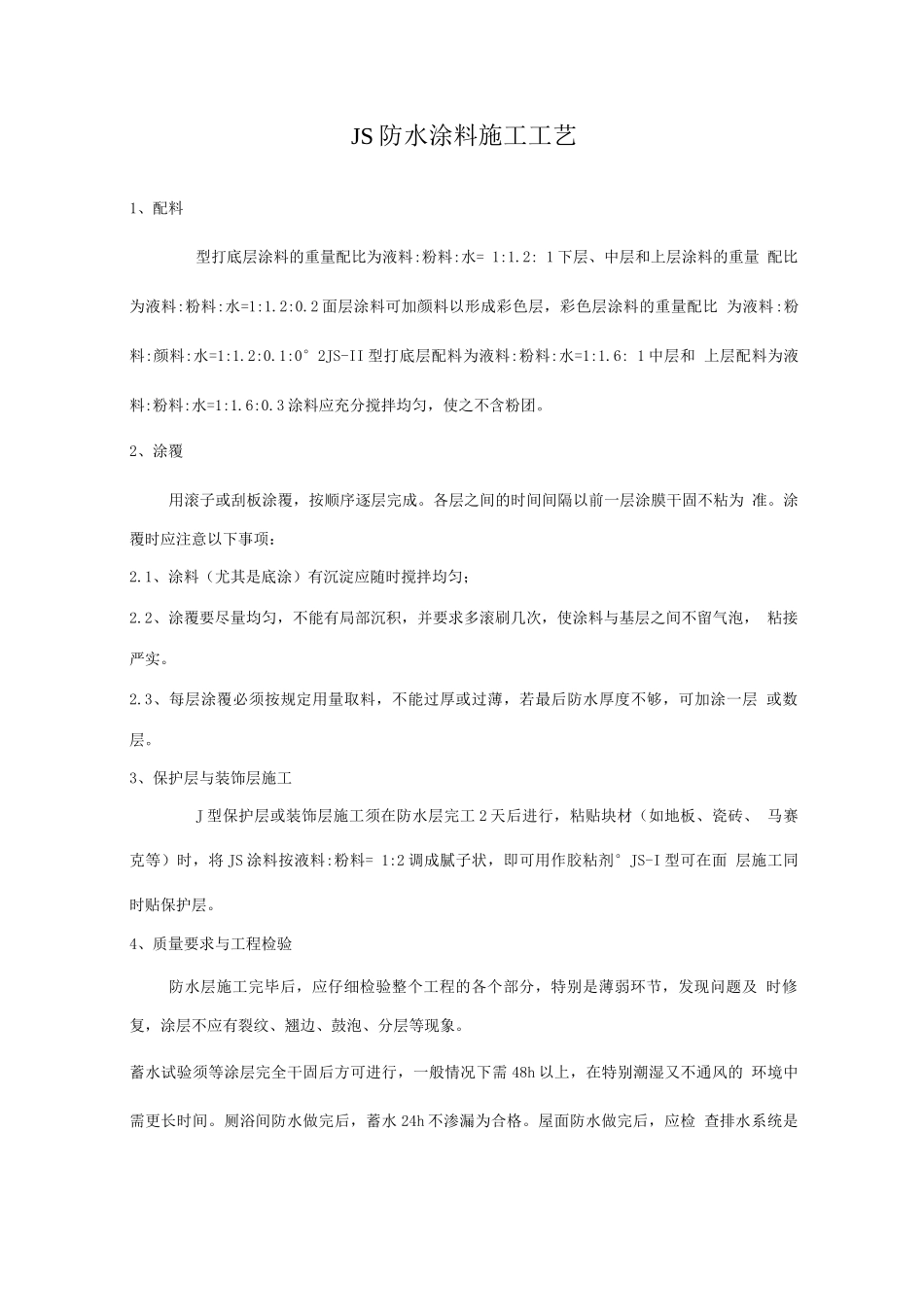

JS 防水涂料施工工艺1、配料型打底层涂料的重量配比为液料:粉料:水= 1:1
2: 1 下层、中层和上层涂料的重量 配比为液料:粉料:水=1:1
2 面层涂料可加颜料以形成彩色层,彩色层涂料的重量配比 为液料:粉料:颜料:水=1:1
1:0°2JS-II 型打底层配料为液料:粉料:水=1:1
6: 1 中层和 上层配料为液料:粉料:水=1:1
3 涂料应充分搅拌均匀,使之不含粉团
2、涂覆用滚子或刮板涂覆,按顺序逐层完成
各层之间的时间间隔以前一层涂膜干固不粘为 准
涂覆时应注意以下事项:2
1、涂料(尤其是底涂)有沉淀应随时搅拌均匀;2
2、涂覆要尽量均匀,不能有局部沉积,并要求多滚刷几次,使涂料与基层之间不留气泡, 粘接严实
3、每层涂覆必须按规定用量取料,不能过厚或过薄,若最后防水厚度不够,可加涂一层 或数层
3、保护层与装饰层施工J 型保护层或装饰层施工须在防水层完工 2 天后进行,粘贴块材(如地板、瓷砖、 马赛克等)时,将 JS 涂料按液料:粉料= 1:2 调成腻子状,即可用作胶粘剂°JS-I 型可在面 层施工同时贴保护层
4、质量要求与工程检验防水层施工完毕后,应仔细检验整个工程的各个部分,特别是薄弱环节,发现问题及 时修复,涂层不应有裂纹、翘边、鼓泡、分层等现象
蓄水试验须等涂层完全干固后方可进行,一般情况下需 48h 以上,在特别潮湿又不通风的 环境中需更长时间
厕浴间防水做完后,蓄水 24h 不渗漏为合格
屋面防水做完后,应检 查排水系统是否畅通、有无渗漏(可在雨后或持续淋水 2h 以后进行,有条件蓄水的屋面可用 24h 蓄水检查)

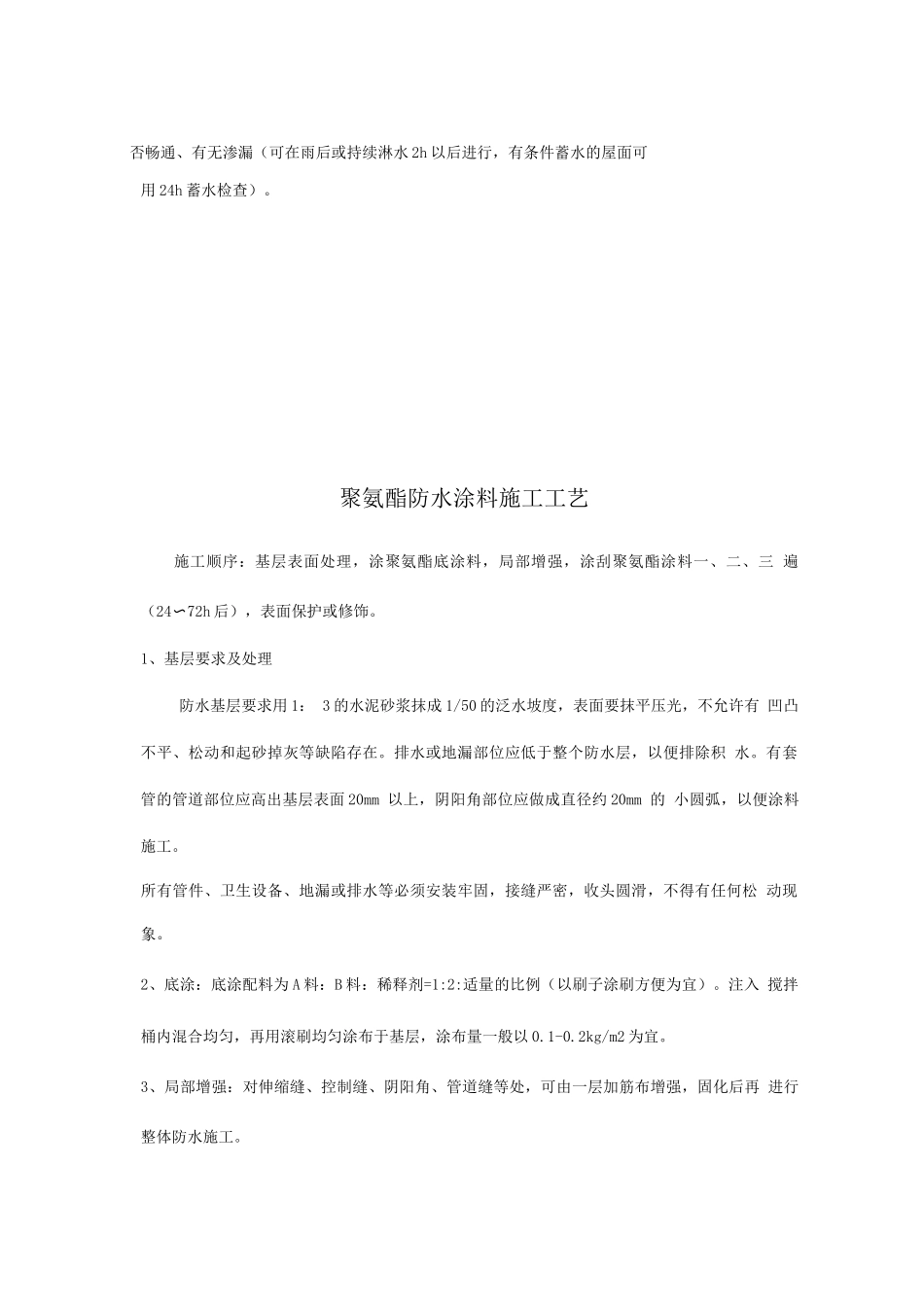

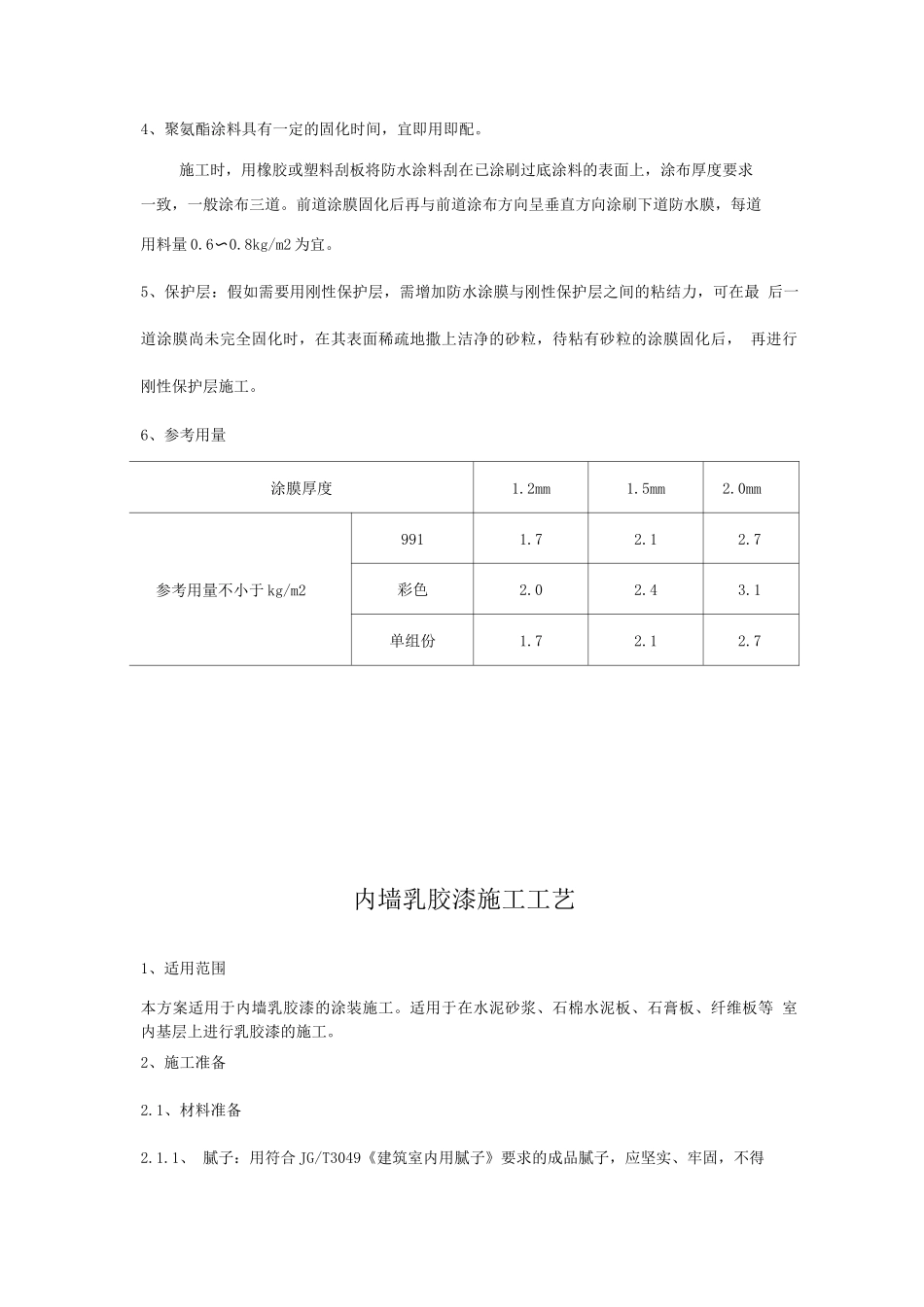

聚氨酯防水涂料施工工艺施工顺序:基层表面处理,涂聚氨酯底涂料,局部增强,涂刮聚氨酯涂料一、二、三 遍(24〜72h 后),表面保护或修饰
1、基层要求及处理防水基层要求用 1: 3 的水泥砂浆抹成
