工程结算资料管理作业指引成本管理中心编制2025 年 2 月 28 日制度名称工程结算资料管理作业指引制度编号THJTCB—005制度文号主办部门成本管理中心制度类型成本类制度版本成本管理中心——001工程结算资料管理作业指引第一章 总则第一条、法律规范工程结算资料的报送、接收、审核和存档程序

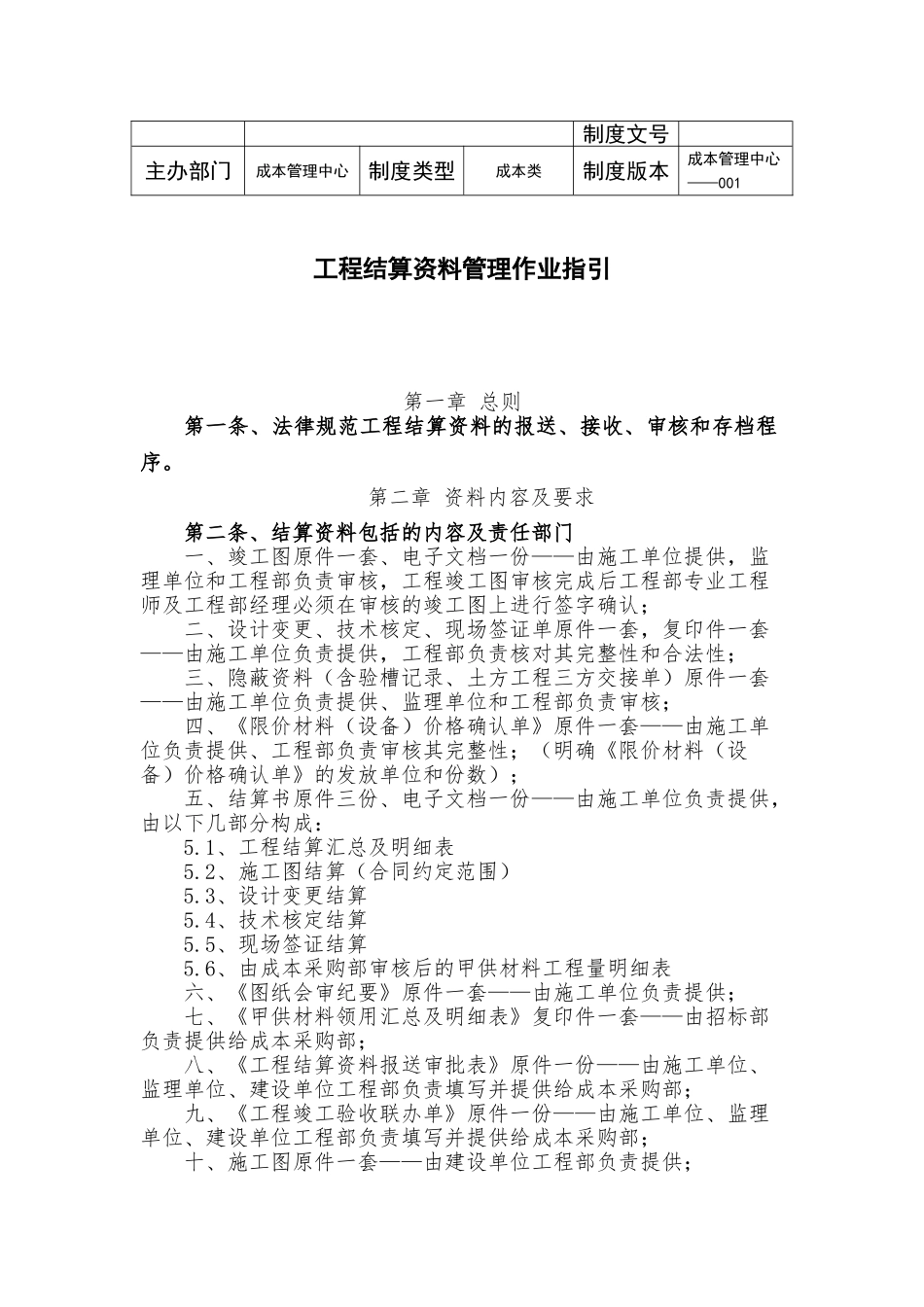

第二章 资料内容及要求 第二条、结算资料包括的内容及责任部门 一、竣工图原件一套、电子文档一份——由施工单位提供,监理单位和工程部负责审核,工程竣工图审核完成后工程部专业工程师及工程部经理必须在审核的竣工图上进行签字确认; 二、设计变更、技术核定、现场签证单原件一套,复印件一套——由施工单位负责提供,工程部负责核对其完整性和合法性; 三、隐蔽资料(含验槽记录、土方工程三方交接单)原件一套——由施工单位负责提供、监理单位和工程部负责审核; 四、《限价材料(设备)价格确认单》原件一套——由施工单位负责提供、工程部负责审核其完整性;(明确《限价材料(设备)价格确认单》的发放单位和份数); 五、结算书原件三份、电子文档一份——由施工单位负责提供,由以下几部分构成: 5
