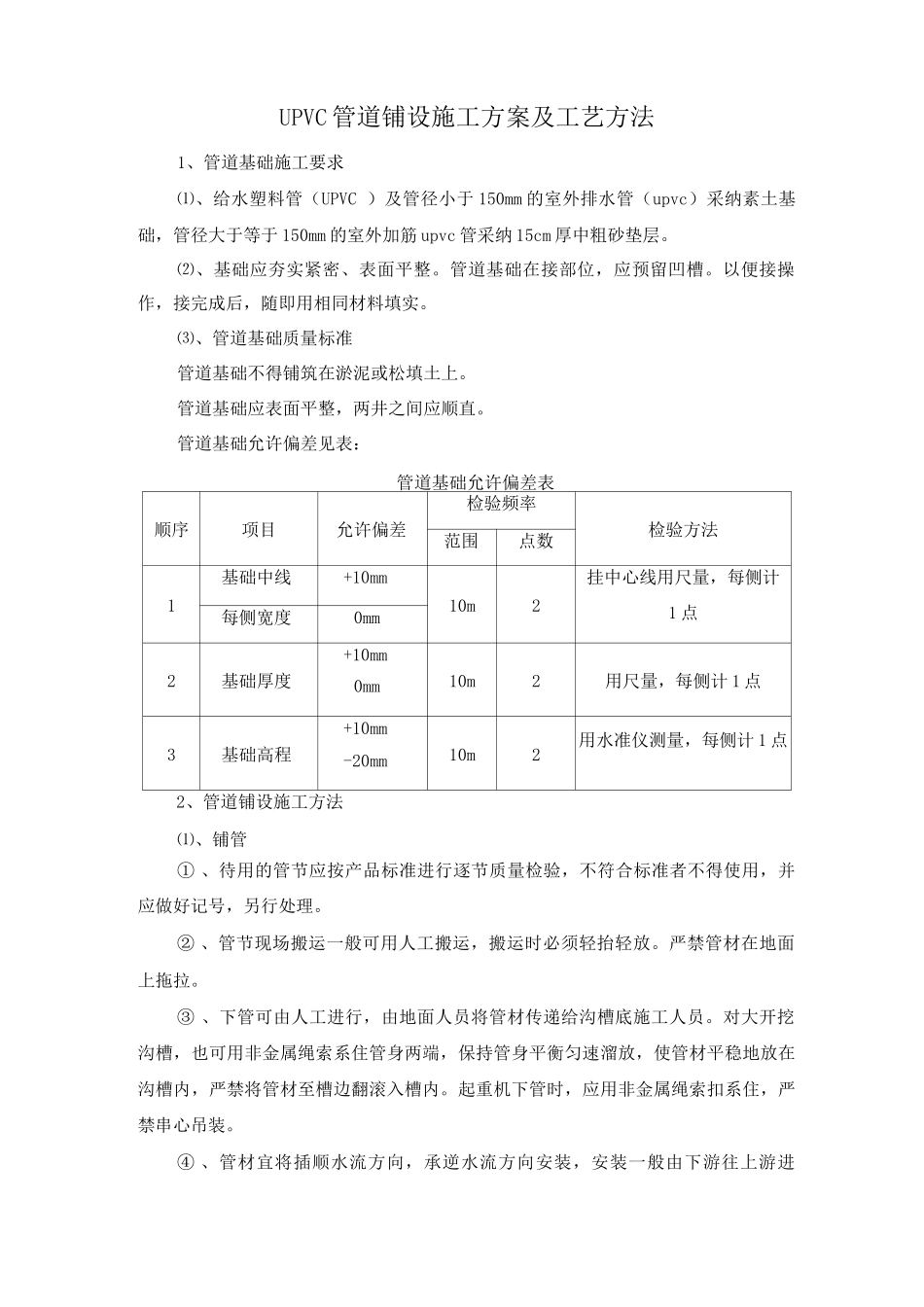

UPVC 管道铺设施工方案及工艺方法1、管道基础施工要求⑴、给水塑料管(UPVC )及管径小于 150mm 的室外排水管(upvc)采纳素土基础,管径大于等于 150mm 的室外加筋 upvc 管采纳 15cm 厚中粗砂垫层。⑵、基础应夯实紧密、表面平整。管道基础在接部位,应预留凹槽。以便接操作,接完成后,随即用相同材料填实。⑶、管道基础质量标准管道基础不得铺筑在淤泥或松填土上。管道基础应表面平整,两井之间应顺直。管道基础允许偏差见表:管道基础允许偏差表顺序项目允许偏差检验频率检验方法范围点数1基础中线+10mm10m2挂中心线用尺量,每侧计1 点每侧宽度0mm2基础厚度+10mm0mm10m2用尺量,每侧计 1 点3基础高程+10mm-20mm10m2用水准仪测量,每侧计 1 点2、管道铺设施工方法⑴、铺管① 、待用的管节应按产品标准进行逐节质量检验,不符合标准者不得使用,并应做好记号,另行处理。② 、管节现场搬运一般可用人工搬运,搬运时必须轻抬轻放。严禁管材在地面上拖拉。③ 、下管可由人工进行,由地面人员将管材传递给沟槽底施工人员。对大开挖沟槽,也可用非金属绳索系住管身两端,保持管身平衡匀速溜放,使管材平稳地放在沟槽内,严禁将管材至槽边翻滚入槽内。起重机下管时,应用非金属绳索扣系住,严禁串心吊装。④ 、管材宜将插顺水流方向,承逆水流方向安装,安装一般由下游往上游进行。⑤ 、管材可按需要长度,用手锯截断,断应修边。⑵、接管径小于 150mm 时接采纳粘接,管径大于等于 150mm 时接采纳橡胶圈柔性接;给水 UPVC 管均采纳粘接形式。⑶、管道与检查井的连接管道与检查井的连接采纳短管,管道承应排在检查井的进水方向,管道插应排在检查井的出方向,粗砂水撼振实。4、沟槽复土⑴、沟槽复土应在管道隐蔽工程验收合格后进行。沟槽复土应及时,防止管道暴露时间过长造成损失。⑵、给水 UPVC 管及管径小于 150mm 的室外 UPVC 管采纳净素土回填;管径大于等于 150mm 的室外 UPVC 管采纳中粗砂回填至管顶外。⑶、管顶 750cm 范围内,必须用人工回填,严禁机械推土回填。⑷、回填先从管底与基础结合部位开始,沿管胸腔两侧同时对称分层回填并夯实,每层回填高度不超过 20cm,直至管顶以上 30cm。回填材料质量应符合设计要求。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

UPVC管道铺设施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
