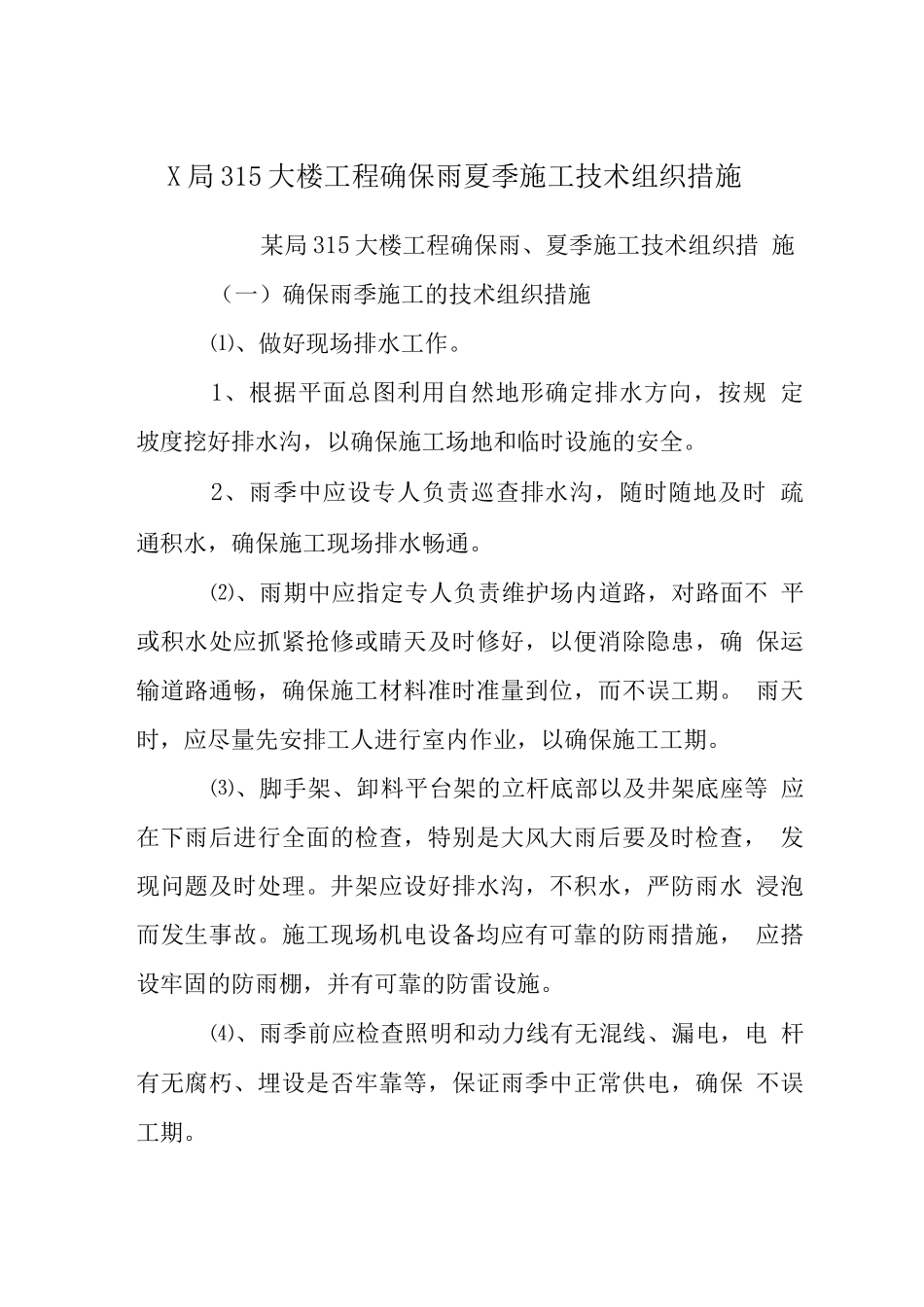

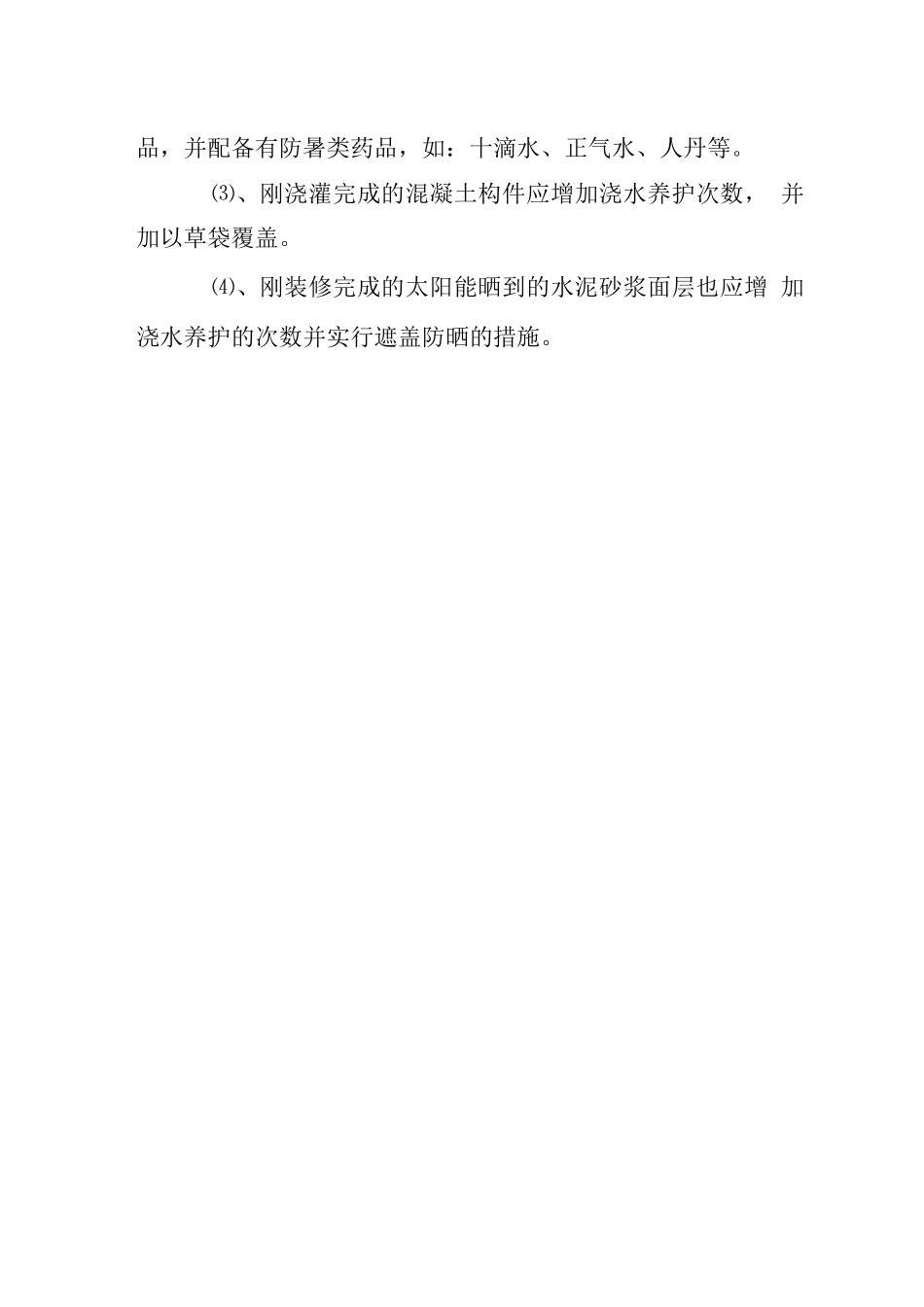

X 局 315 大楼工程确保雨夏季施工技术组织措施某局 315 大楼工程确保雨、夏季施工技术组织措 施(一)确保雨季施工的技术组织措施⑴、做好现场排水工作。1、根据平面总图利用自然地形确定排水方向,按规 定坡度挖好排水沟,以确保施工场地和临时设施的安全。2、雨季中应设专人负责巡查排水沟,随时随地及时 疏通积水,确保施工现场排水畅通。⑵、雨期中应指定专人负责维护场内道路,对路面不 平或积水处应抓紧抢修或睛天及时修好,以便消除隐患,确 保运输道路通畅,确保施工材料准时准量到位,而不误工期。 雨天时,应尽量先安排工人进行室内作业,以确保施工工期。⑶、脚手架、卸料平台架的立杆底部以及井架底座等 应在下雨后进行全面的检查,特别是大风大雨后要及时检查, 发现问题及时处理。井架应设好排水沟,不积水,严防雨水 浸泡而发生事故。施工现场机电设备均应有可靠的防雨措施, 应搭设牢固的防雨棚,并有可靠的防雷设施。⑷、雨季前应检查照明和动力线有无混线、漏电,电 杆有无腐朽、埋设是否牢靠等,保证雨季中正常供电,确保 不误工期。⑸、雨季时进行地基基础工程的施工,应根据土的类 别和性质、湿度、开挖深度进行放坡和加强支护措施,以及 做好基坑的抽排水工作。在施工场地四周做好截水沟或挡水 堤,来严防雨水倒灌流入基坑(槽)内。⑹、大雨天严禁浇灌混凝土。小雨天浇灌混凝土时, 已浇灌好的混凝土表面应加盖防雨塑料布,以防雨水冲掉水 泥浆而降低混凝土的强度;并视下雨情况留置施工缝,待雨 停后再施工或调小水灰比。⑺、仓库周围(特别是水泥仓库)应设排水沟并能排 水畅通,露天水泥堆场应下垫 3mm 高垫板,然后满铺防水 卷材,再用帆布将水泥堆完全覆盖严密。⑻、雨天后吸水过饱的粘土砖不可上墙砌筑,以防墙 体滑移倾覆。雨天应对露天堆放的多孔砖、空心砖、实心砖 等一些易吸水的材料实行帆布覆盖的措施。⑼、雨天停工所造成的工期延误,应在睛天时,夜间 加班加点赶回来,以确保在合同工期内竣工完成,交付甲方 使用。(二)确保夏季施工的技术组织措施⑴、现场应做好防暑降温工作。高温期间施工时,应 合理安排作息时间,尽量减少室外露天作业。⑵、现场应配有凉茶、菊花茶、绿豆汤等防暑降温食 品,并配备有防暑类药品,如:十滴水、正气水、人丹等。⑶、刚浇灌完成的混凝土构件应增加浇水养护次数, 并加以草袋覆盖。⑷、刚装修完成的太阳能晒到的水泥砂浆面层也应增 加浇水养护的次数并实行遮盖防晒的措施。
