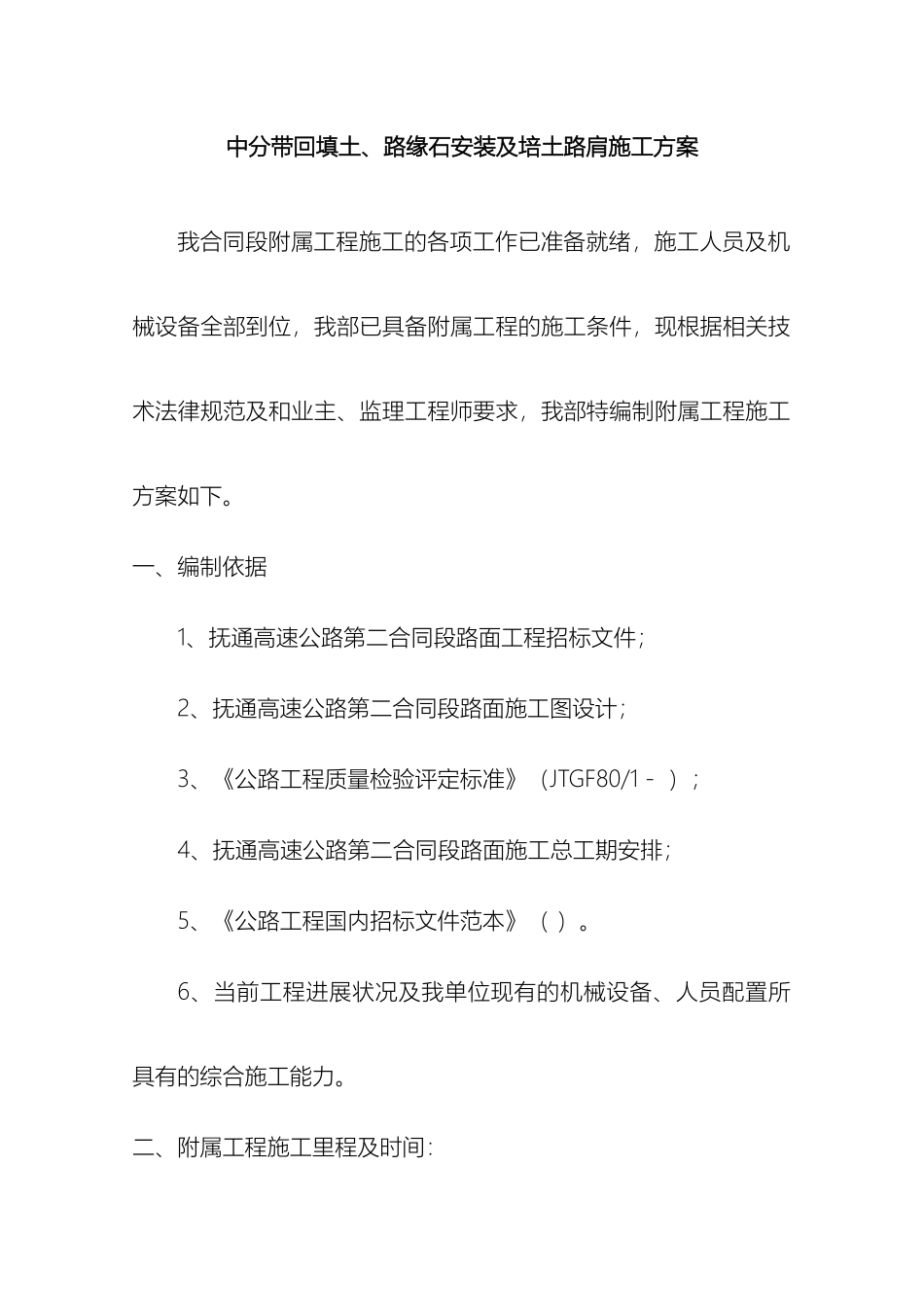

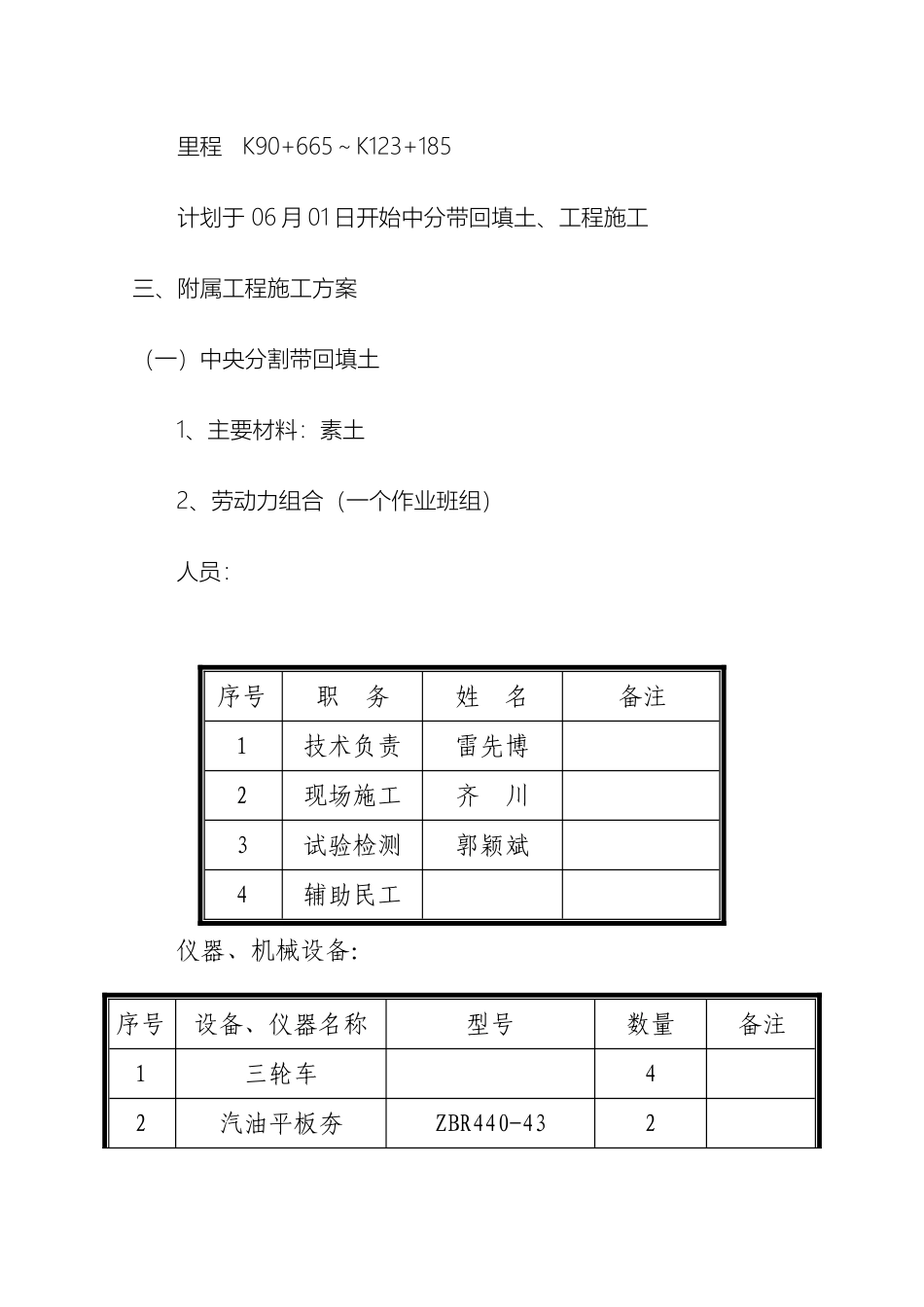

中分带回填土路缘石安装及培土路肩施工方案修改后中分带回填土、路缘石安装及培土路肩施工方案我合同段附属工程施工的各项工作已准备就绪,施工人员及机械设备全部到位,我部已具备附属工程的施工条件,现根据相关技术法律规范及和业主、监理工程师要求,我部特编制附属工程施工方案如下。一、编制依据1、抚通高速公路第二合同段路面工程招标文件;2、抚通高速公路第二合同段路面施工图设计;3、《公路工程质量检验评定标准》(JTGF80/1- );4、抚通高速公路第二合同段路面施工总工期安排;5、《公路工程国内招标文件范本》( )。6、当前工程进展状况及我单位现有的机械设备、人员配置所具有的综合施工能力。二、附属工程施工里程及时间:里程 K90+665~K123+185计划于 06 月 01 日开始中分带回填土、工程施工三、附属工程施工方案(一)中央分割带回填土1、主要材料:素土2、劳动力组合(一个作业班组)人员:序号职 务姓 名备注1技术负责雷先博2现场施工齐 川3试验检测郭颖斌4辅助民工仪器、机械设备:序号设备、仪器名称型号数量备注1三轮车42汽油平板夯ZBR440-4323灌砂筒143 m直尺15水准仪DZS3-116钢尺13、施工方案 施工前先将两侧路缘石底端之间的底基层和基层外露面用 1 厘米水泥砂浆抹面并喷涂两遍热沥青。施工时分 2 次(第一次压实度95%,第二次压实度 85%)、4 层(20cm, 20cm, 10cm,8.5cm)填筑,采纳人工配合机械上土、三轮车运输、小型打夯机械夯实、填土用填筑路基的素土。中央分隔带回填土在施工过程中,严格控制土的质量、分层填筑的压实度、各层面的平整度及文明施工,做到每填土一次中央分隔带,达到线型的美观。(1)施工工艺流程图施工放样取土运输第一次填筑夯实第二次填筑夯实铺设路缘石交验(2)主要施工方法1)中央分隔带回填土在施工前,对用于素土的土质进行调查,做到填土的土质符合法律规范要求。2)中央分隔带排水系统施工完并经监理工程师验收合格后,进行中央分隔带回填土放样,每20m 放一控制桩,暂定1.8 的松铺系数进行施工放样,根据设计宽度及高度要求进行分层施工。3)按要求放样完毕后,用三轮车运土至现场进行第一次填土夯实至 95%(压实度),分二层填筑:第一层 20cm 厚、第二层20cm 厚。经监理工程师验收合格后进行下层路肩土的施工。4)第一次中央分隔带填土施工完成后,铺设中央分隔带两侧的路缘石。经监理工程师验收合格后进行下层路肩土的施工。5)第二次填土夯实至...
