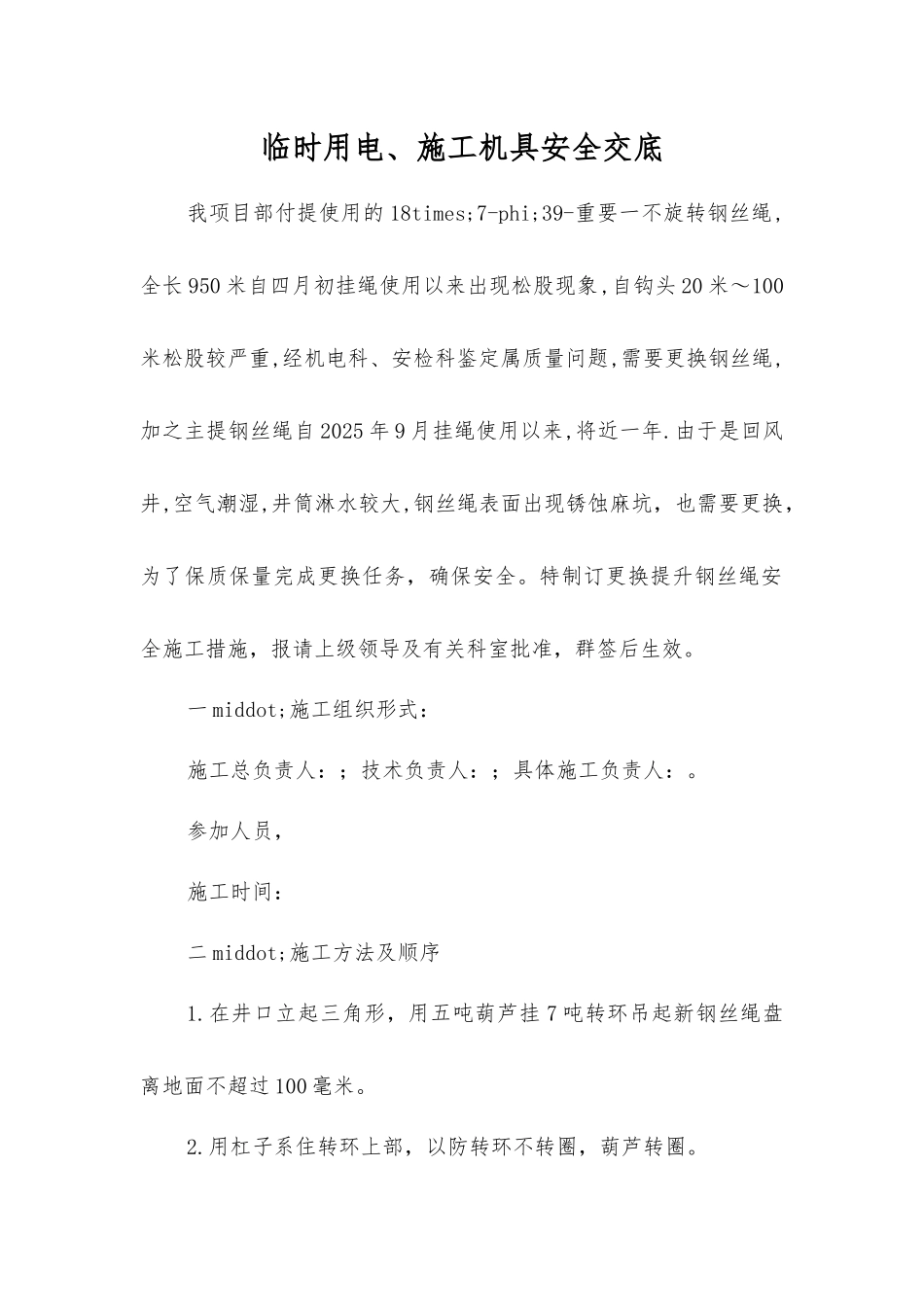

临时用电、施工机具安全交底我项目部付提使用的 18times;7-phi;39-重要一不旋转钢丝绳,全长 950 米自四月初挂绳使用以来出现松股现象,自钩头 20 米~100米松股较严重,经机电科、安检科鉴定属质量问题,需要更换钢丝绳,加之主提钢丝绳自 2025 年 9 月挂绳使用以来,将近一年.由于是回风井,空气潮湿,井筒淋水较大,钢丝绳表面出现锈蚀麻坑,也需要更换,为了保质保量完成更换任务,确保安全。特制订更换提升钢丝绳安全施工措施,报请上级领导及有关科室批准,群签后生效。一 middot;施工组织形式:施工总负责人:;技术负责人:;具体施工负责人:。参加人员,施工时间:二 middot;施工方法及顺序1.在井口立起三角形,用五吨葫芦挂 7 吨转环吊起新钢丝绳盘离地面不超过 100 毫米。2.用杠子系住转环上部,以防转环不转圈,葫芦转圈。3.将付罐落在罐座上,用绳绑牢罐座手柄,并在罐内穿两根长6 米的四寸管子。4.工作人员上到付罐罐顶,在钩头上系上棕绳。5.信号工传点慢落付罐钢丝绳。6.去掉钩头与罐笼的连接销子。7.将钩头拉出井棚外,去掉钩头。8.将付提钢丝绳绳头和新绳用三个 40 的绳卡连在一起。9.关闭付滚筒盘形闸油路阀门,脱离深度指示器,打开离合,将主罐上提 100 米10.合上离合,打开付滚筒盘形闸油路阀门.11.起动绞车,缠绕付提钢丝绳,至新绳头在滚筒上缠绕一圈为止.12.起动绞车松出新绳头去掉绳卡。13.启动绞车下放付提钢丝绳,用人力将钢丝绳拉出广场,盘成大圈,以防大绳打死弯。14.当主提罐笼运至井口,关闭付滚筒油路阀门,打开离合,下放主罐 150 米左右。15.合上离合,打开付滚筒油路阀门。16.继续下放付滚筒至钢丝绳完毕为止。17.去掉滚筒上的固定绳卡,拉出钢丝绳,将新钢丝绳头插入,固定好绳头。18.启动绞车,缠绕付滚筒钢丝绳。19.当主提罐笼下落到井底时,关闭付滚筒油路阀门,打开离合将主滚筒上提 200 米。20.合上离合,打开付滚筒油路阀门。21.起动绞车继续缠绕付滚筒钢丝绳,至绳盘无绳为止。22.打好付提钢丝绳钩头。23.起动绞车,继续缠绕付滚筒钢丝绳,用棕绳做好留绳,钩头到付罐顶部为止。14.穿上钩头和付罐连接销子,并上牢防脱螺栓。15.去掉棕绳,抬走罐笼内四寸管子,及罐笼作手柄固定绳。16.运转绞车调整钢丝绳至两绳相符为止,17.合上深度指示器,试运转绞车,确保无误后方可投入运转,如发现问题时快速进行处理。18.更换主提钢丝绳时,将主罐放到井口锁牢,锁住付滚筒打开离合,直接放绳...
