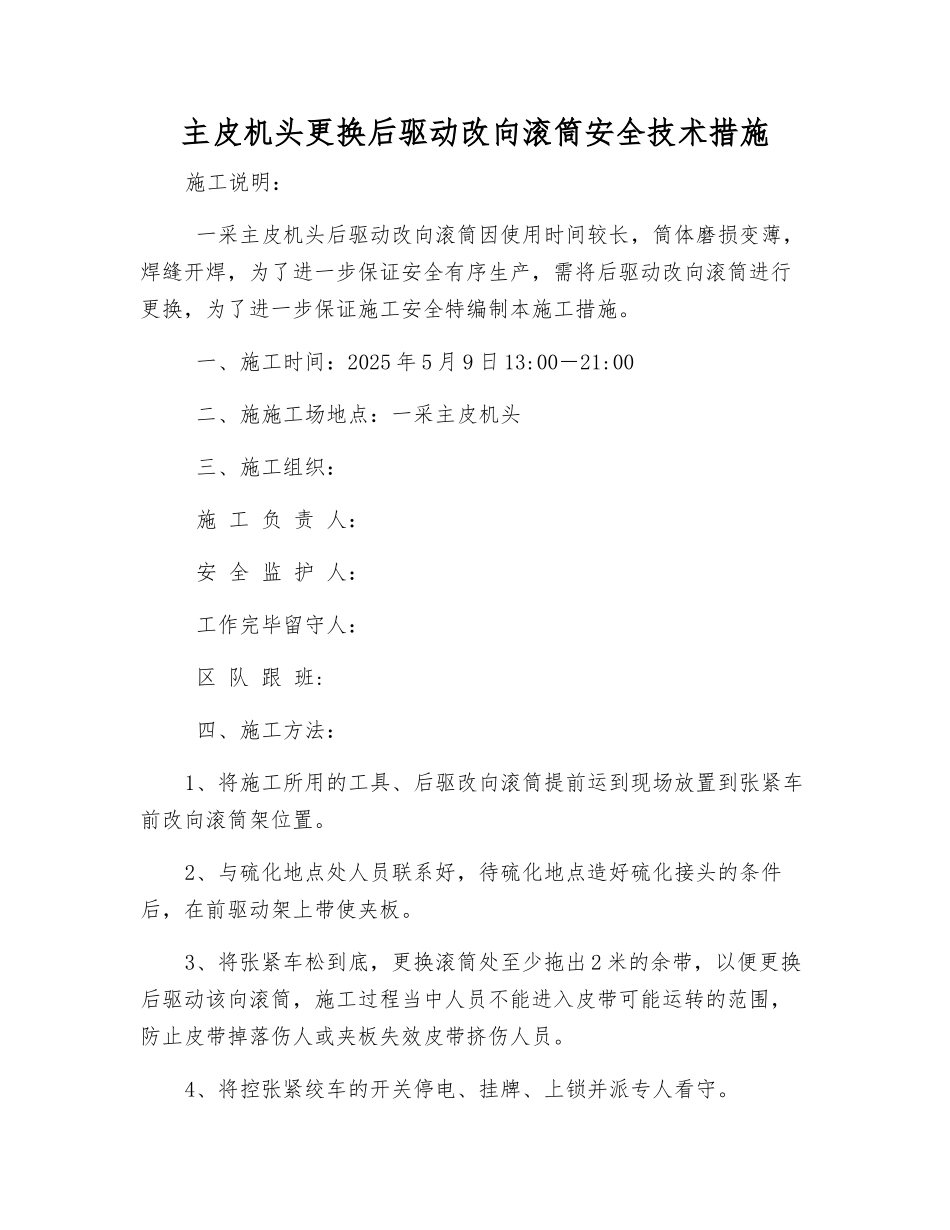

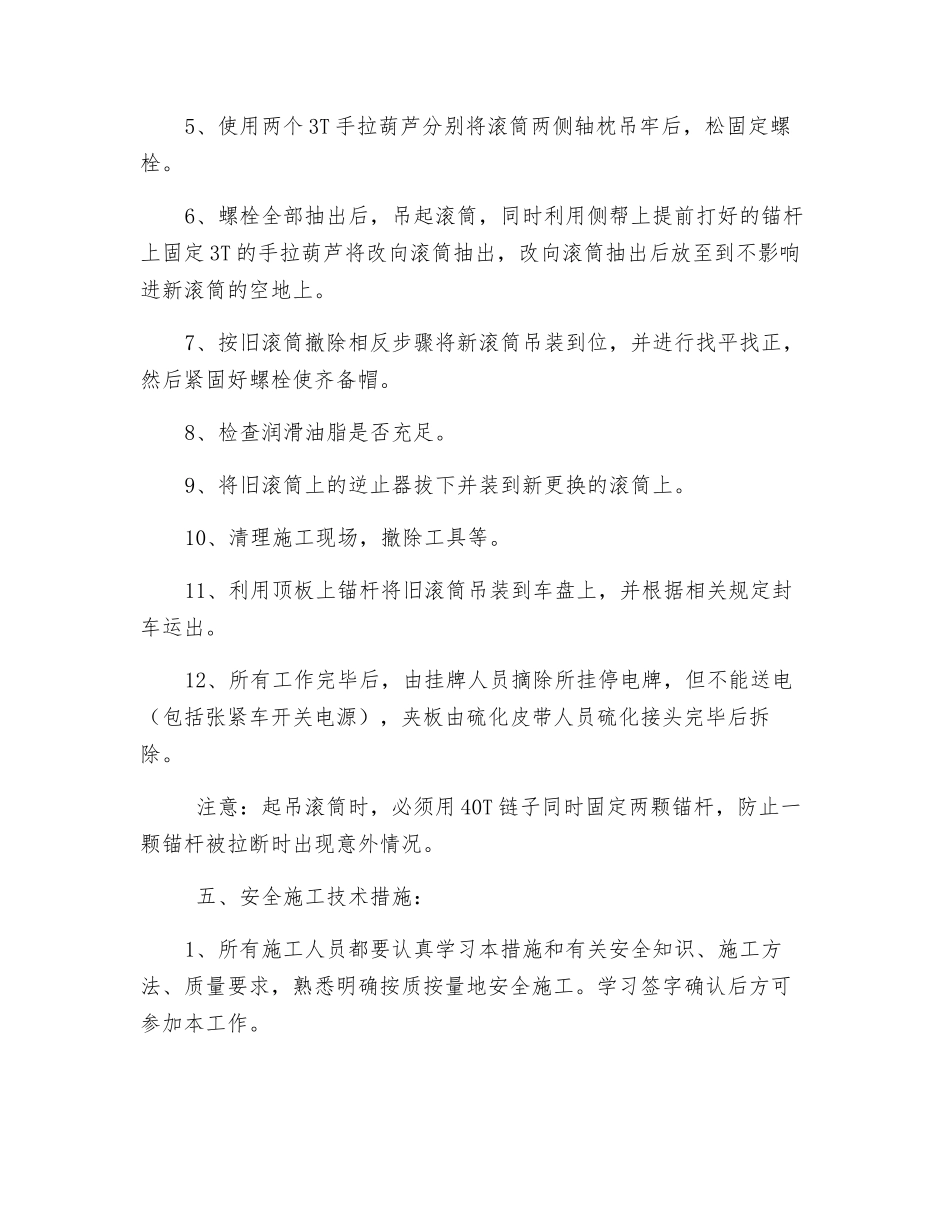

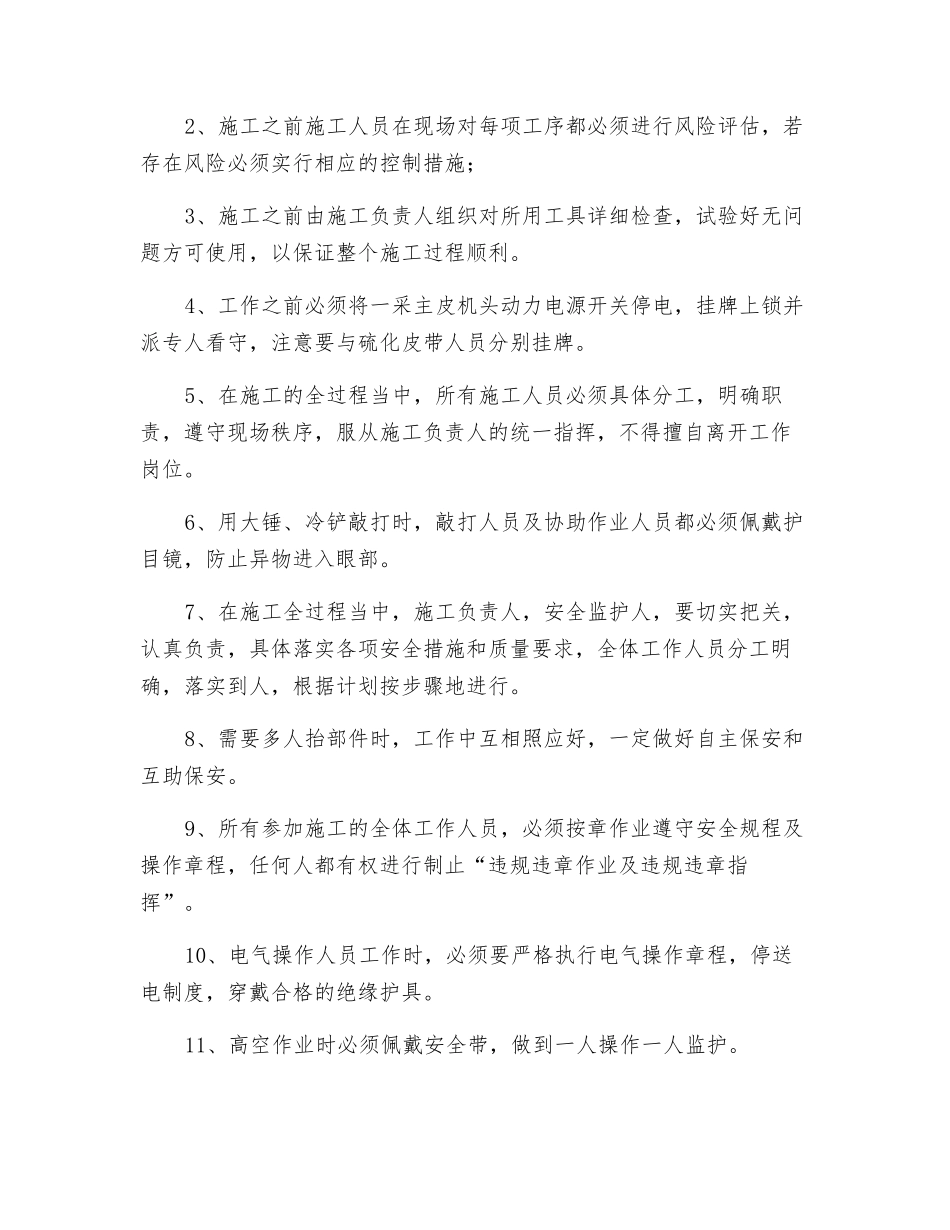

主皮机头更换后驱动改向滚筒安全技术措施施工说明: 一采主皮机头后驱动改向滚筒因使用时间较长,筒体磨损变薄,焊缝开焊,为了进一步保证安全有序生产,需将后驱动改向滚筒进行更换,为了进一步保证施工安全特编制本施工措施。 一、施工时间:2025 年 5 月 9 日 13:00―21:00 二、施施工场地点:一采主皮机头 三、施工组织: 施 工 负 责 人: 安 全 监 护 人: 工作完毕留守人: 区 队 跟 班: 四、施工方法:1、将施工所用的工具、后驱改向滚筒提前运到现场放置到张紧车前改向滚筒架位置。2、与硫化地点处人员联系好,待硫化地点造好硫化接头的条件后,在前驱动架上带使夹板。3、将张紧车松到底,更换滚筒处至少拖出 2 米的余带,以便更换后驱动该向滚筒,施工过程当中人员不能进入皮带可能运转的范围,防止皮带掉落伤人或夹板失效皮带挤伤人员。4、将控张紧绞车的开关停电、挂牌、上锁并派专人看守。5、使用两个 3T 手拉葫芦分别将滚筒两侧轴枕吊牢后,松固定螺栓。6、螺栓全部抽出后,吊起滚筒,同时利用侧帮上提前打好的锚杆上固定 3T 的手拉葫芦将改向滚筒抽出,改向滚筒抽出后放至到不影响进新滚筒的空地上。7、按旧滚筒撤除相反步骤将新滚筒吊装到位,并进行找平找正,然后紧固好螺栓使齐备帽。8、检查润滑油脂是否充足。9、将旧滚筒上的逆止器拔下并装到新更换的滚筒上。10、清理施工现场,撤除工具等。11、利用顶板上锚杆将旧滚筒吊装到车盘上,并根据相关规定封车运出。12、所有工作完毕后,由挂牌人员摘除所挂停电牌,但不能送电(包括张紧车开关电源),夹板由硫化皮带人员硫化接头完毕后拆除。 注意:起吊滚筒时,必须用 40T 链子同时固定两颗锚杆,防止一颗锚杆被拉断时出现意外情况。 五、安全施工技术措施:1、所有施工人员都要认真学习本措施和有关安全知识、施工方法、质量要求,熟悉明确按质按量地安全施工。学习签字确认后方可参加本工作。2、施工之前施工人员在现场对每项工序都必须进行风险评估,若存在风险必须实行相应的控制措施;3、施工之前由施工负责人组织对所用工具详细检查,试验好无问题方可使用,以保证整个施工过程顺利。4、工作之前必须将一采主皮机头动力电源开关停电,挂牌上锁并派专人看守,注意要与硫化皮带人员分别挂牌。5、在施工的全过程当中,所有施工人员必须具体分工,明确职责,遵守现场秩序,服从施工负责人的统一指挥,不得擅自离开工作岗位。6、用大锤、冷...
