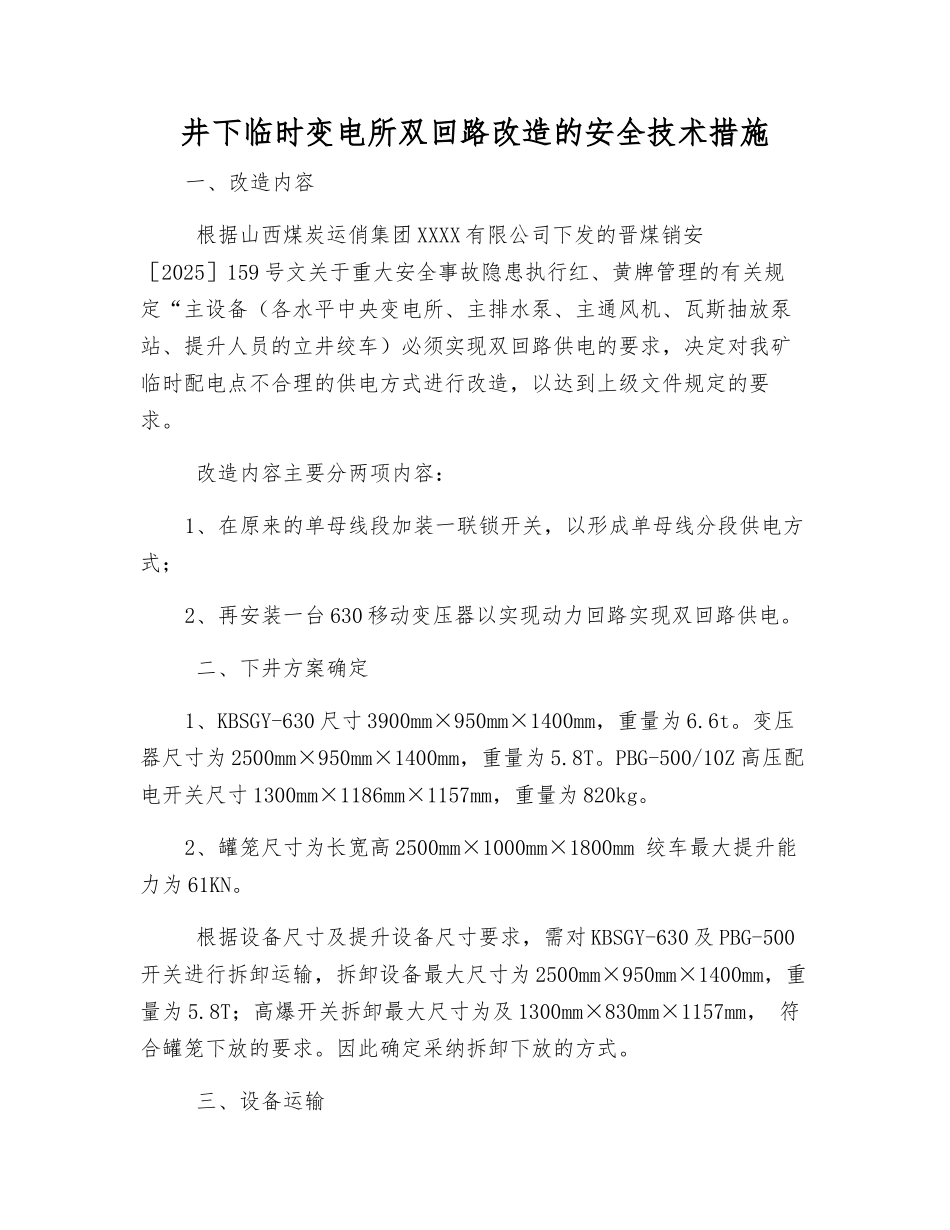

井下临时变电所双回路改造的安全技术措施一、改造内容 根据山西煤炭运俏集团 XXXX 有限公司下发的晋煤销安[2025]159 号文关于重大安全事故隐患执行红、黄牌管理的有关规定“主设备(各水平中央变电所、主排水泵、主通风机、瓦斯抽放泵站、提升人员的立井绞车)必须实现双回路供电的要求,决定对我矿临时配电点不合理的供电方式进行改造,以达到上级文件规定的要求。 改造内容主要分两项内容:1、在原来的单母线段加装一联锁开关,以形成单母线分段供电方式;2、再安装一台 630 移动变压器以实现动力回路实现双回路供电。 二、下井方案确定1、KBSGY-630 尺寸 3900mm×950mm×1400mm,重量为 6.6t。变压器尺寸为 2500mm×950mm×1400mm,重量为 5.8T。PBG-500/10Z 高压配电开关尺寸 1300mm×1186mm×1157mm,重量为 820kg。2、罐笼尺寸为长宽高 2500mm×1000mm×1800mm 绞车最大提升能力为 61KN。 根据设备尺寸及提升设备尺寸要求,需对 KBSGY-630 及 PBG-500开关进行拆卸运输,拆卸设备最大尺寸为 2500mm×950mm×1400mm,重量为 5.8T;高爆开关拆卸最大尺寸为及 1300mm×830mm×1157mm, 符合罐笼下放的要求。因此确定采纳拆卸下放的方式。 三、设备运输 先在修配车间对变压器及高压配电开关进行拆卸,属于电气部分的拆卸由机电人员操作,并仔细做好相应的记录。拆卸部件应编号,下放物件时必须按编号顺序下放设备,拆卸部位必须用软性衬垫做好保护,并仔细做好防爆腔的保护工作。 (1)地面设备运输 利用铲车将设备移至井口位置,630 变压器在下放前必须在其底部安装好车轮,测量设备全部高底。 (2)、井筒下放设备 按拆卸编号将设备移入罐笼采纳可靠的固定装置将其固定牢固。下放最大物件时必须在罐笼的另一侧加装 2T 配重以平衡两侧重量。因卡罐装置影响设备入罐时取下卡罐装置,但必须在在罐笼两侧及轨道处设备牢固的卡罐装置。在井下对设备进行装配时,必须由防爆检查员对其检查,合格之后方可装配,装配后还要进行 1 次全面检查,只有全部合格之后方可开始安装。 井下下放设备时应对罐座进行检查,确保其停放位置准确,若设备从罐笼底部下放时必须在罐座上安装轨道以利运输。 (3)、设备的井下运输 高压开关安放位置计划在临时配电点的西侧的 4 米空间处,630变压器的放置位置计划在临时变电所的东侧,因副井东西马头门已做了摇台基础,因此在运输时还需在此处铺设临时性轨道,加之 630 变...
