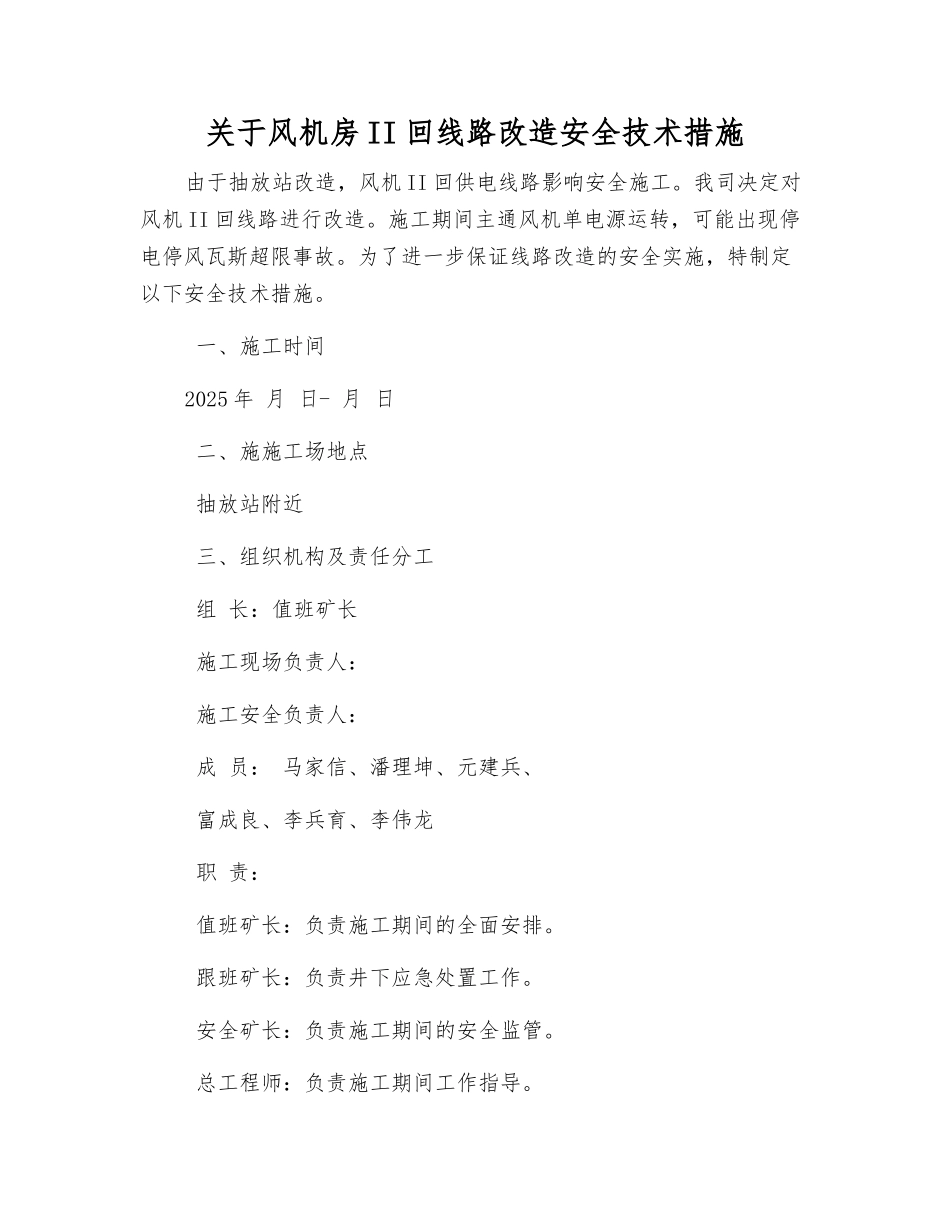

关于风机房 II 回线路改造安全技术措施由于抽放站改造,风机 II 回供电线路影响安全施工
我司决定对风机 II 回线路进行改造
施工期间主通风机单电源运转,可能出现停电停风瓦斯超限事故
为了进一步保证线路改造的安全实施,特制定以下安全技术措施
一、施工时间2025 年 月 日- 月 日 二、施施工场地点 抽放站附近 三、组织机构及责任分工 组 长:值班矿长 施工现场负责人: 施工安全负责人: 成 员: 马家信、潘理坤、元建兵、 富成良、李兵育、李伟龙 职 责: 值班矿长:负责施工期间的全面安排
跟班矿长:负责井下应急处置工作
安全矿长:负责施工期间的安全监管
总工程师:负责施工期间工作指导

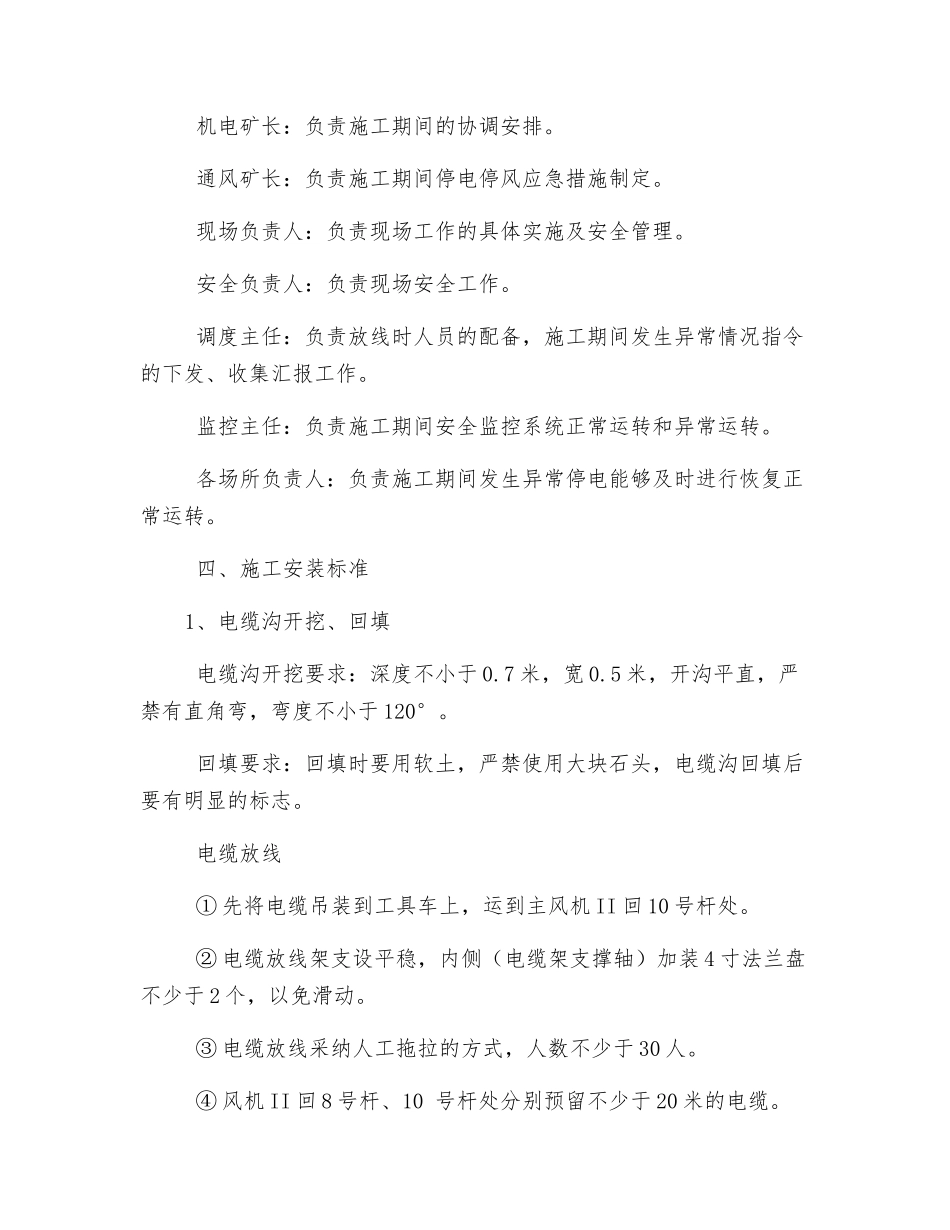

机电矿长:负责施工期间的协调安排
通风矿长:负责施工期间停电停风应急措施制定
现场负责人:负责现场工作的具体实施及安全管理
安全负责人:负责现场安全工作
调度主任:负责放线时人员的配备,施工期间发生异常情况指令的下发、收集汇报工作
监控主任:负责施工期间安全监控系统正常运转和异常运转
各场所负责人:负责施工期间发生异常停电能够及时进行恢复正常运转
四、施工安装标准1、电缆沟开挖、回填 电缆沟开挖要求:深度不小于 0
7 米,宽 0
5 米,开沟平直,严禁有直角弯,弯度不小于 120°
回填要求:回填时要用软土,严禁使用大块石头,电缆沟回填后要有明显的标志
电缆放线 ① 先将电缆吊装到工具车上,运到主风机 II 回 10 号杆处
② 电缆放线架支设平稳,内侧(电缆架支撑轴)加装 4 寸法兰盘不少于 2 个,以免滑动
③ 电缆放线采纳人工拖拉的方式,人数不少于 30 人
④ 风机 II 回 8 号杆、10 号杆处分别预留不少于 20 米的电缆

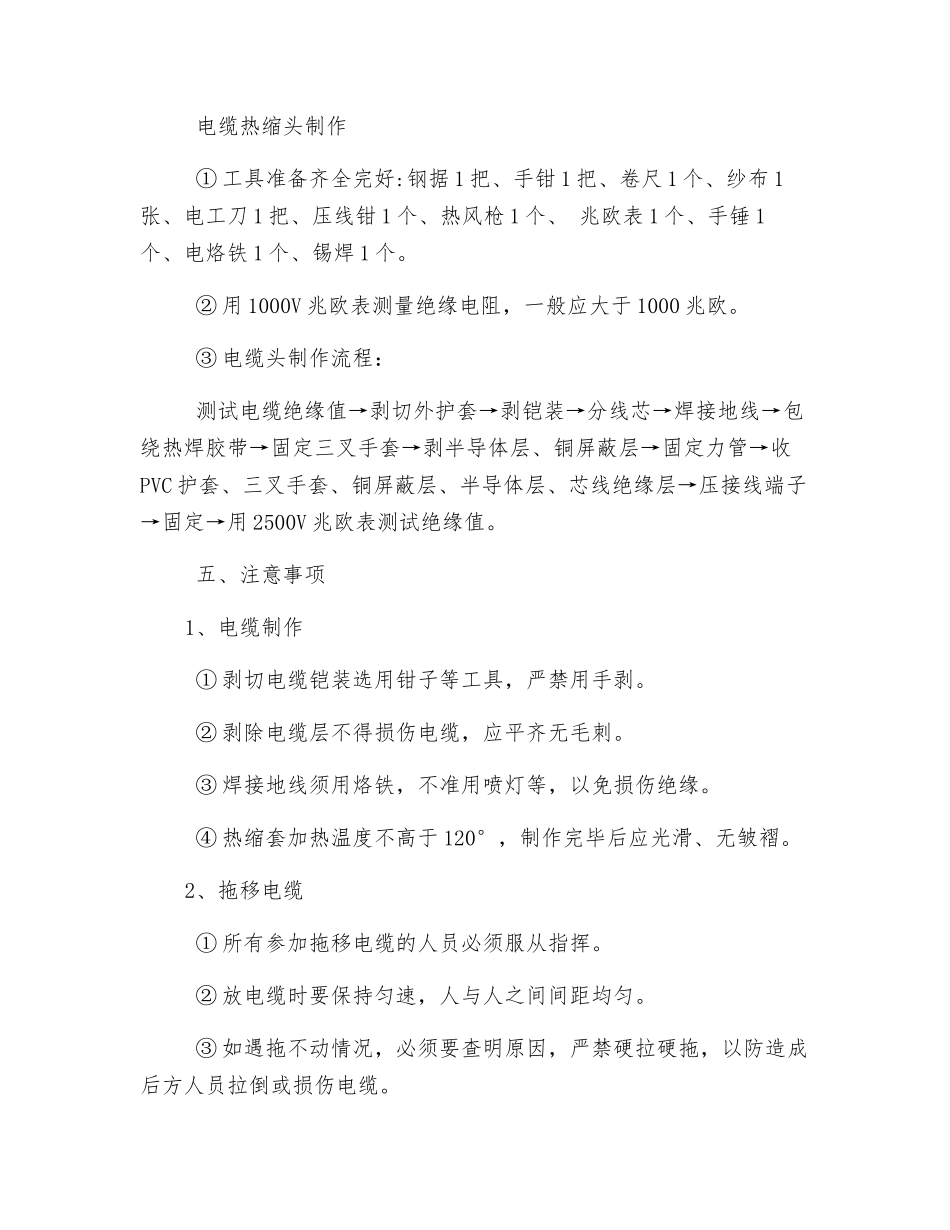

电缆热缩头制作 ① 工具准备齐全完好:钢据 1 把、手钳 1 把、卷尺 1 个、纱布 1张、电工刀 1 把、压线
