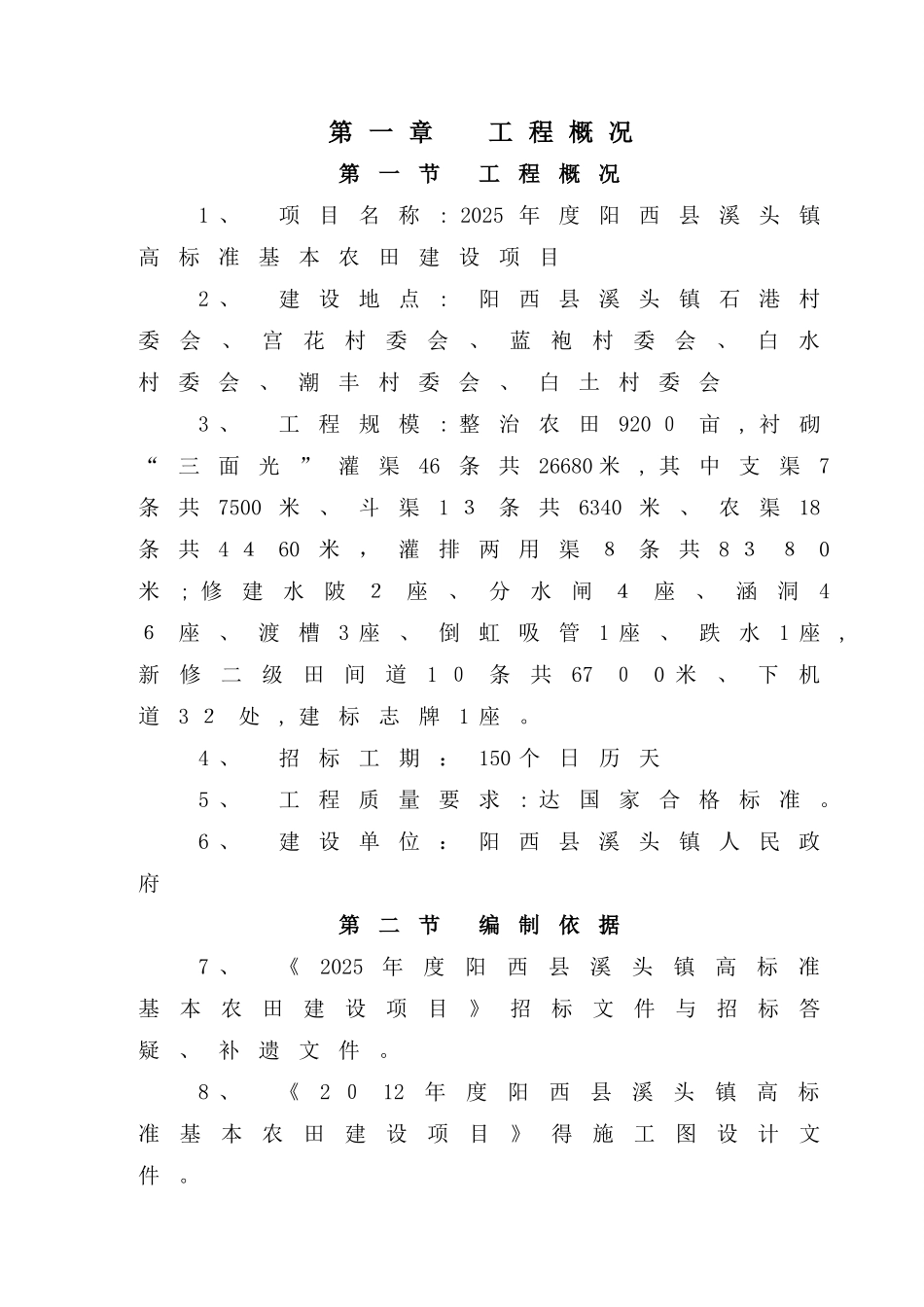

第 一 章 工 程 概 况第一节 工程概况1 、项目名称: 2025 年度阳西县溪头镇高标准基本农田建设项目 2 、建设地点: 阳西县溪头镇石港村委会、宫花村委会、蓝袍村委会、白水村委会、潮丰村委会、白土村委会3 、工程规模: 整治农田920 0亩, 衬砌“三面光”灌渠46条共26680 米, 其中支渠7条共7500 米、斗渠1 3条共6340 米、农渠18条共4 460米,灌排两用渠8条共8 380米; 修建水陂2座、分水闸4座、涵洞46座、渡槽3 座、倒虹吸管1 座、跌水1 座,新修二级田间道1 0条共6700 米、下机道3 2处, 建标志牌1 座
4 、招标工期:150 个日历天5 、工程质量要求: 达国家合格标准
6 、建设单位:阳西县溪头镇人民政府第二节 编制依据7 、《2025年度阳西县溪头镇高标准基本农田建设项目》招标文件与招标答疑、补遗文件
8 、《2 012年度阳西县溪头镇高标准基本农田建设项目》得施工图设计文件
9 、国家现行有关水利工程施工及验收法律规范、规程、标准以及省市对水利工程施工管理得有关规定
10、我公司实际技术力量、机具设备、施工技术管理水平与类似工程得施工经验
11、我公司得质量手册、程序文件及各项管理制度
12、省、市有关水利工程建设管理、质量、安全、文明施工、防噪、质检、监理等得相关规定
第三节 编制原则13、本施工组织设计以确保施工安全, 确保施工工期, 确保工程质量, 创一流管理得指导思想进行编制
14、在施工组织机构建立上立足专业化,选用最有经验得管理人员与具有技术专长得技术人员组成强有力得施工组织管理得核心层, 全面负责工程得施工进度、工程质量以及人力、物力、财力得分配与安全保证等
15、在机械及检测仪器配置方面加强管理, 不断提高机械化施工与劳动生产力,为保证工程质量、工程工期提供有力得物资条件

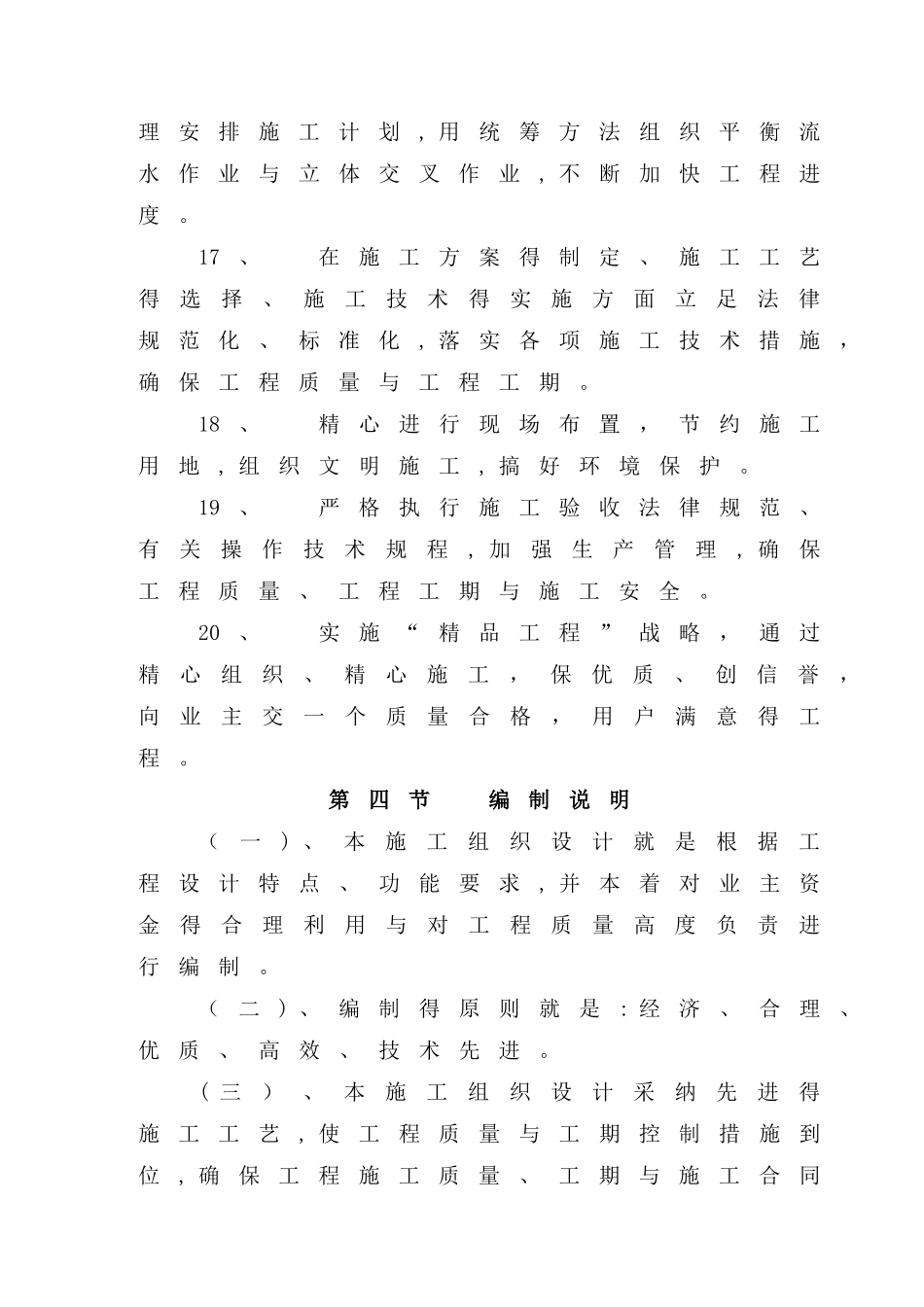

16、在工程施工上,认真分析
