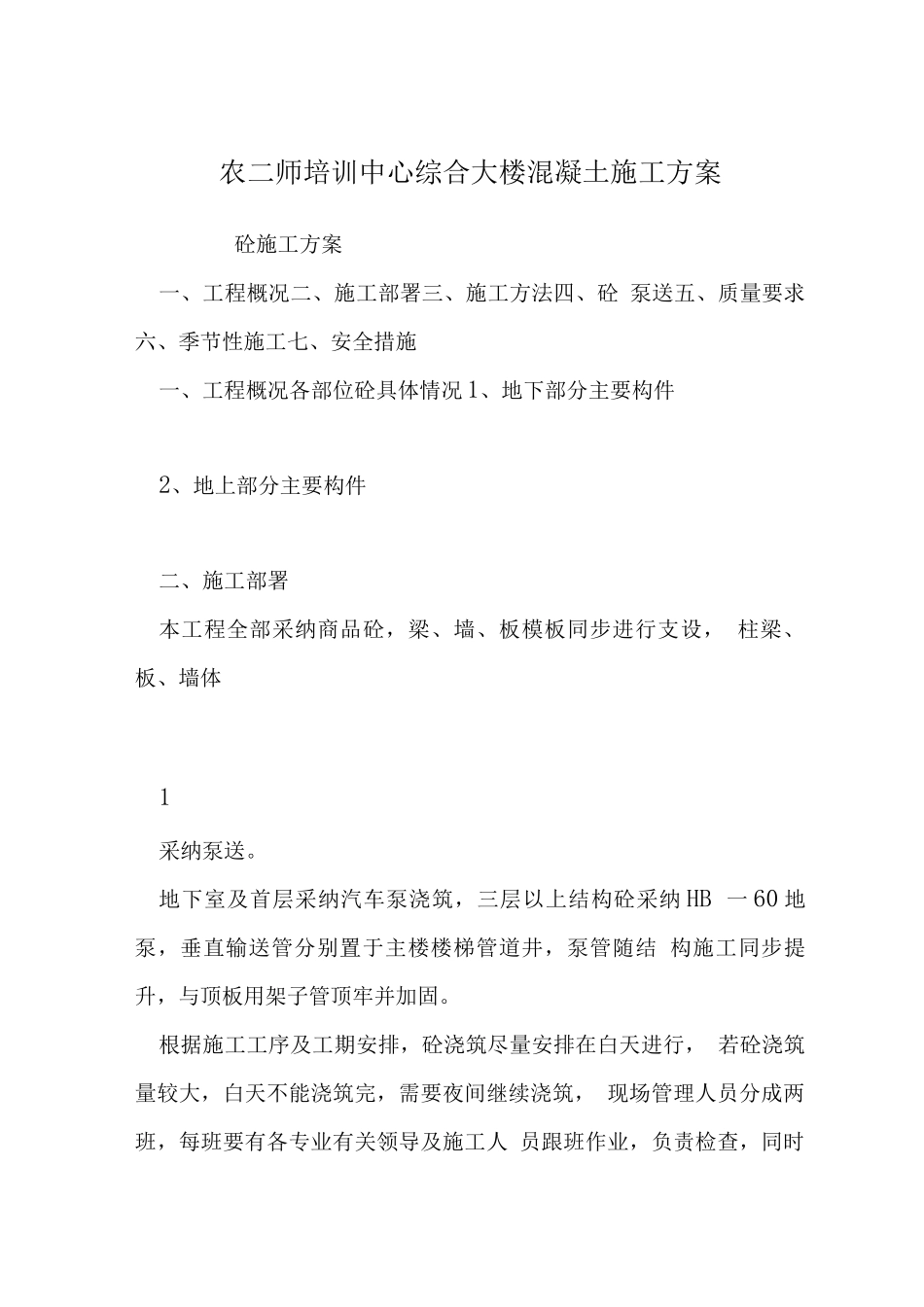

农二师培训中心综合大楼混凝土施工方案砼施工方案一、工程概况二、施工部署三、施工方法四、砼 泵送五、质量要求六、季节性施工七、安全措施一、工程概况各部位砼具体情况 1、地下部分主要构件2、地上部分主要构件二、施工部署本工程全部采纳商品砼,梁、墙、板模板同步进行支设, 柱梁、板、墙体1采纳泵送
地下室及首层采纳汽车泵浇筑,三层以上结构砼采纳 HB 一 60 地泵,垂直输送管分别置于主楼楼梯管道井,泵管随结 构施工同步提升,与顶板用架子管顶牢并加固
根据施工工序及工期安排,砼浇筑尽量安排在白天进行, 若砼浇筑量较大,白天不能浇筑完,需要夜间继续浇筑, 现场管理人员分成两班,每班要有各专业有关领导及施工人 员跟班作业,负责检查,同时做好各项协调工作
三、施工方法1、准备工作(1)钢筋的隐检工作已经完成,并已核实预埋件,线管、 孔洞的位置,数量及固定情况无误
(2)模板的预检工作已经完成,模板标高,位置、尺寸 准确符合设计要求,支架稳定,支撑和模板固有定可靠,模 板接缝严密,符合法律规范要求
(3)由商品砼商砼站试验完确定配合比及外加剂用量
(4)砼浇筑前组织施工人员进行方案的学习,由技术部 门讲述施工方案,对重点部位单独交底,做到人人心中有数
(5)浇筑砼用的架子,走道工作平台,安全稳固,能够 满足浇筑要求
(6)砼浇筑前,认真清理泵管内残留物,确保泵管畅通, 认真检查井字架加固情况
(7)各流水段结合部位施工缝均采纳多层钢丝网封堵
(8)提前签订商品砼供货合同签订时由技术部门提供具 体供应时间、标号、所需车辆数量及其间隔时间,特别要求 如抗渗、防冻剂、入模温度、水泥及预防砼碱集料仅应所需 提供的资料等

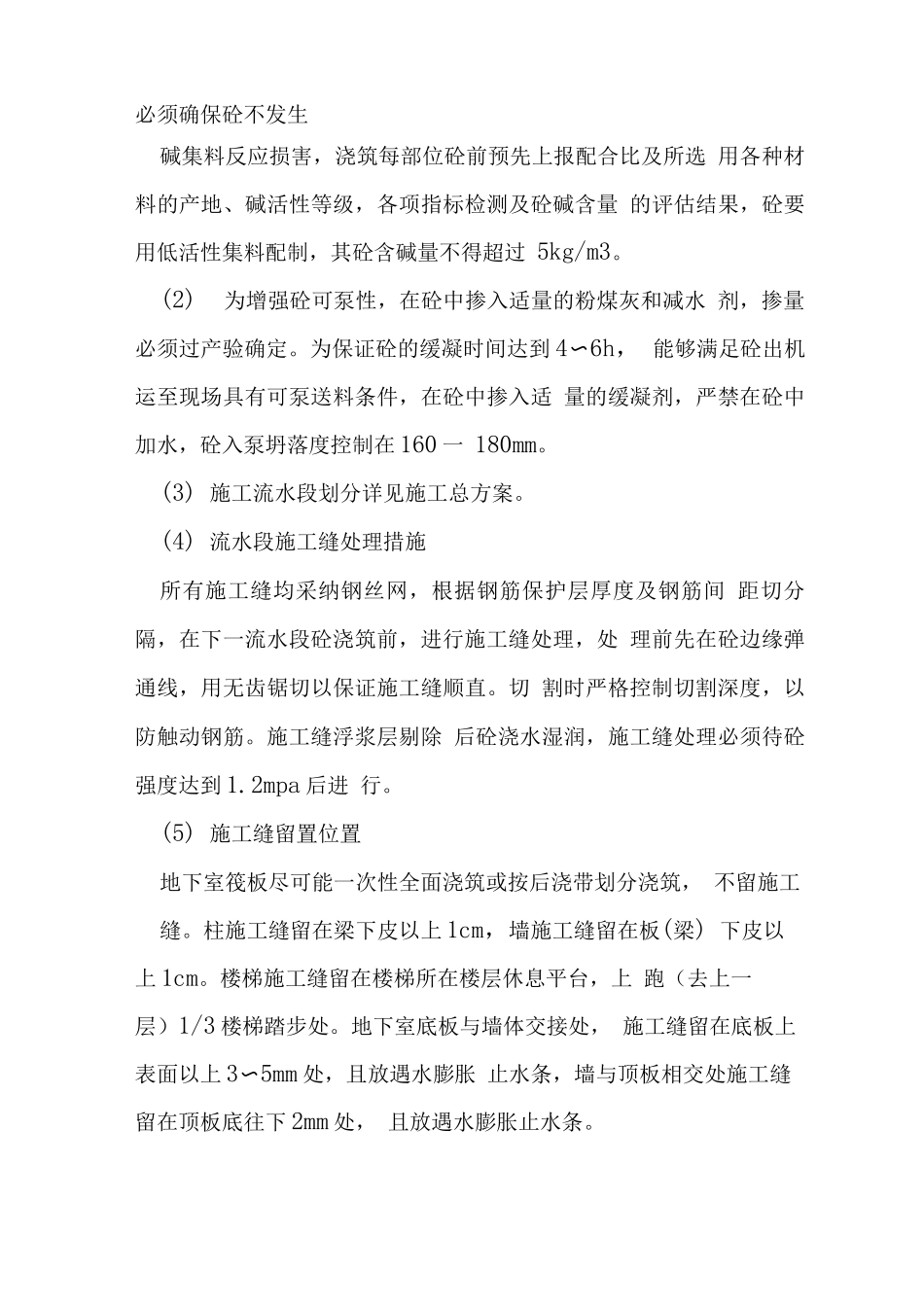

2、主要措施(1)商品砼供应商编制预防砼碱集料反应的技术措施,必须确保砼不发生碱集料反应损害,浇筑每部位砼前预先上报配合比及所选 用各种材料的产地、碱活性等级,各项指标检测及砼碱含
