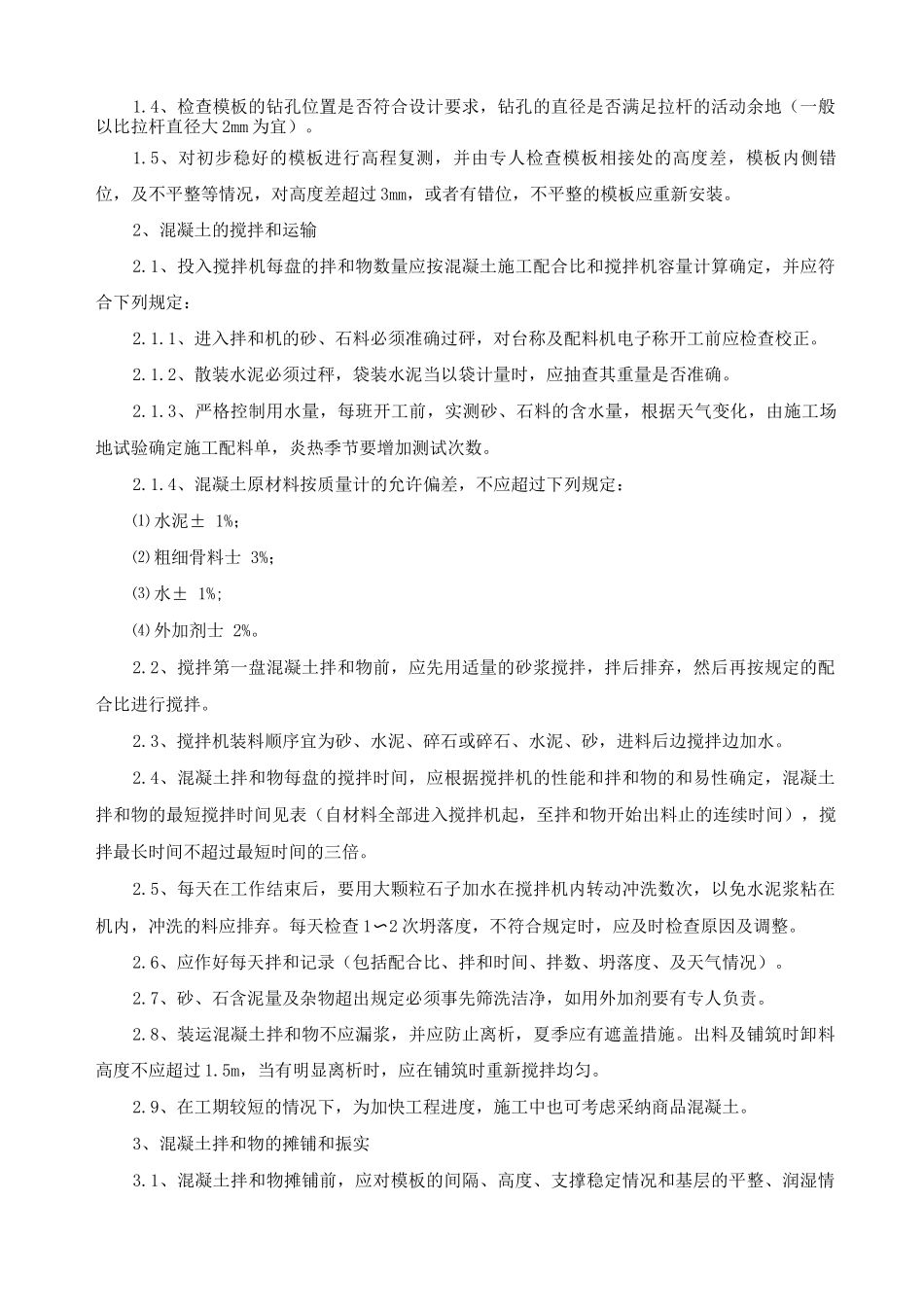

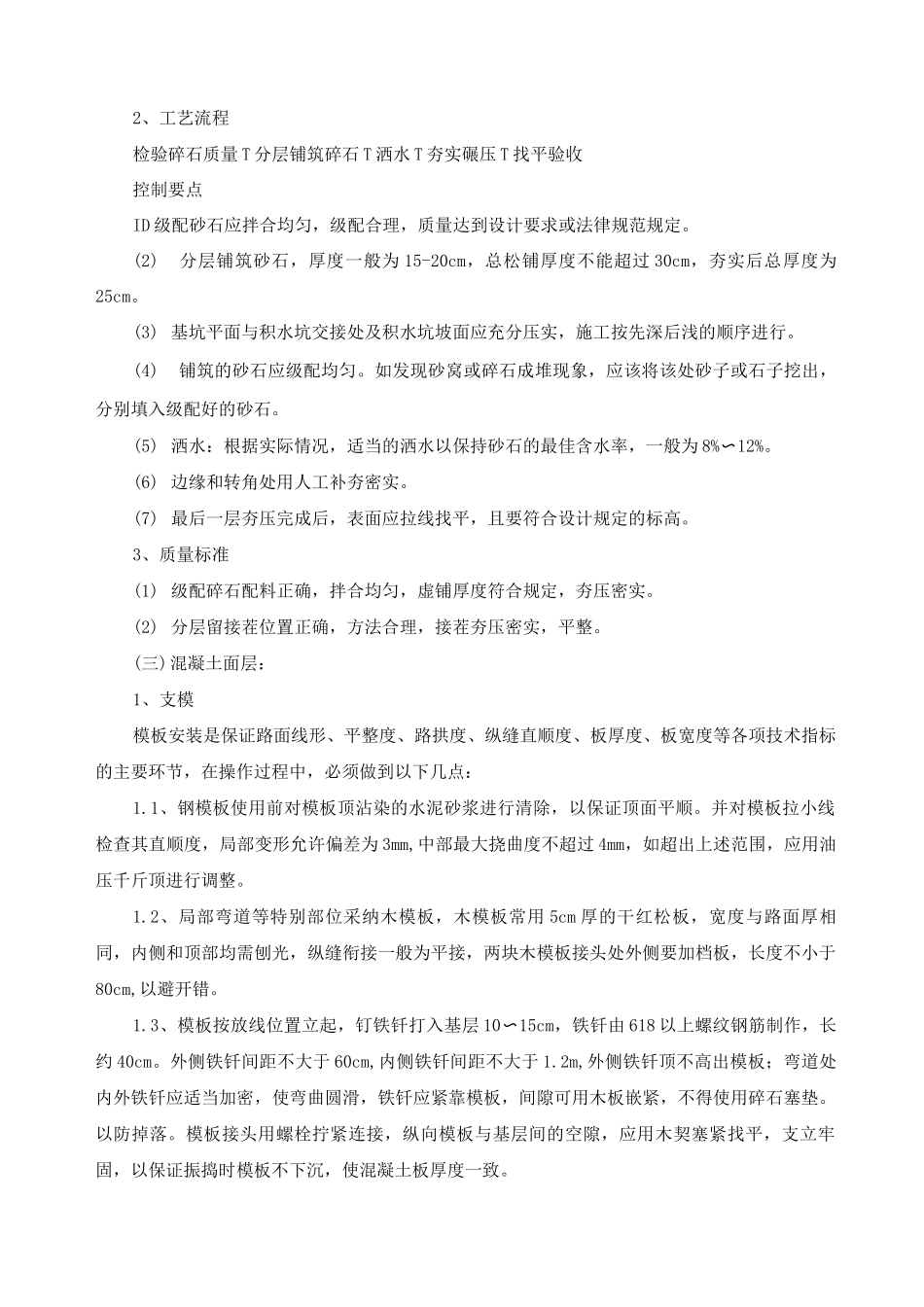

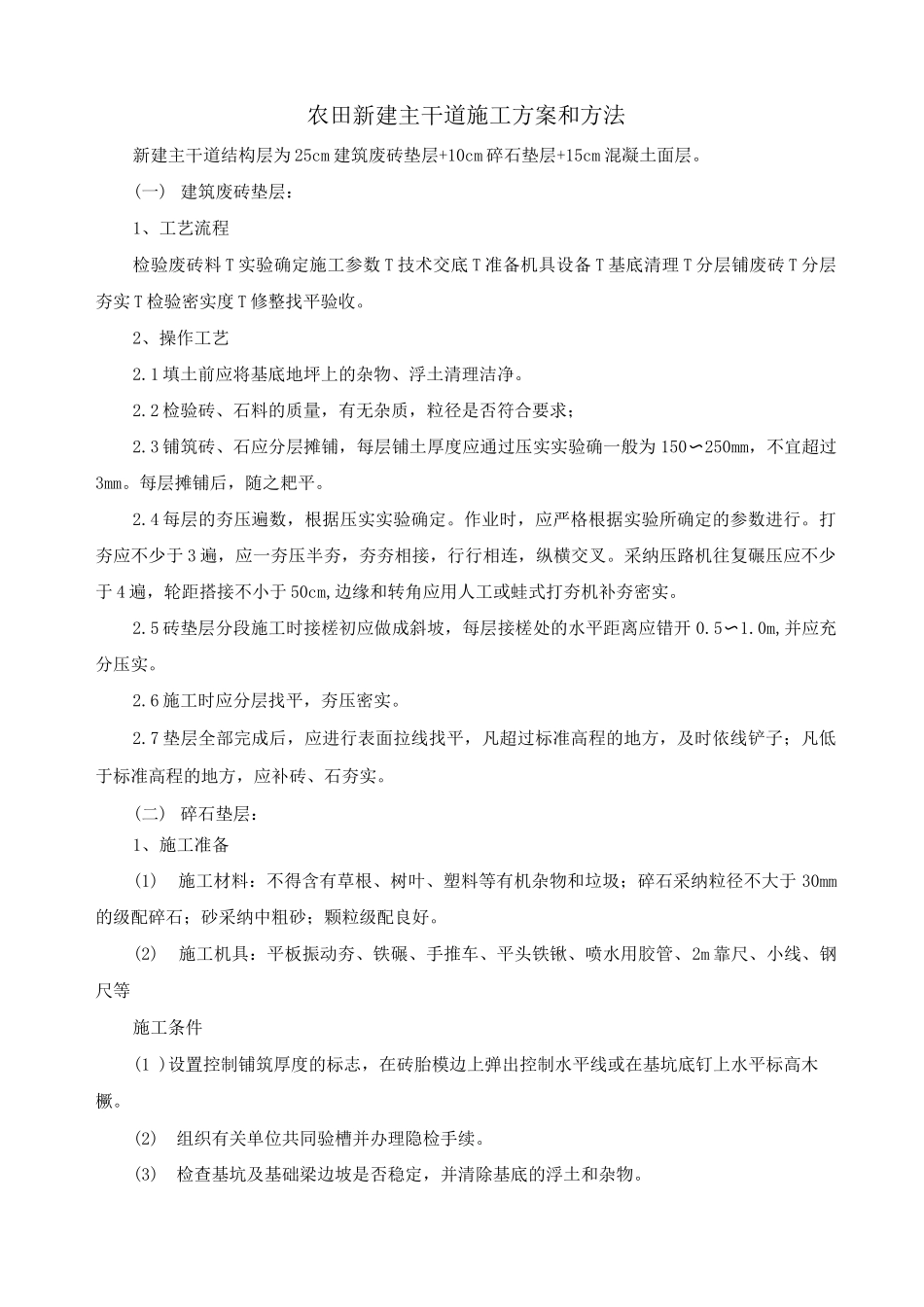

农田新建主干道施工方案和方法新建主干道结构层为 25cm 建筑废砖垫层+10cm 碎石垫层+15cm 混凝土面层
(一) 建筑废砖垫层:1、工艺流程检验废砖料 T 实验确定施工参数 T 技术交底 T 准备机具设备 T 基底清理 T 分层铺废砖 T 分层夯实 T 检验密实度 T 修整找平验收
2、操作工艺2
1 填土前应将基底地坪上的杂物、浮土清理洁净
2 检验砖、石料的质量,有无杂质,粒径是否符合要求;2
3 铺筑砖、石应分层摊铺,每层铺土厚度应通过压实实验确一般为 150〜250mm,不宜超过3mm
每层摊铺后,随之耙平
4 每层的夯压遍数,根据压实实验确定
作业时,应严格根据实验所确定的参数进行
打夯应不少于 3 遍,应一夯压半夯,夯夯相接,行行相连,纵横交叉
采纳压路机往复碾压应不少于 4 遍,轮距搭接不小于 50cm,边缘和转角应用人工或蛙式打夯机补夯密实
5 砖垫层分段施工时接槎初应做成斜坡,每层接槎处的水平距离应错开 0
0m,并应充分压实
6 施工时应分层找平,夯压密实
7 垫层全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲子;凡低于标准高程的地方,应补砖、石夯实
(二) 碎石垫层:1、施工准备(1)施工材料:不得含有草根、树叶、塑料等有机杂物和垃圾;碎石采纳粒径不大于 30mm的级配碎石;砂采纳中粗砂;颗粒级配良好
(2)施工机具:平板振动夯、铁碾、手推车、平头铁锹、喷水用胶管、2m 靠尺、小线、钢尺等施工条件(1 )设置控制铺筑厚度的标志,在砖胎模边上弹出控制水平线或在基坑底钉上水平标高木橛
(2)组织有关单位共同验槽并办理隐检手续
(3)检查基坑及基础梁边坡是否稳定,并清除基底的浮土和杂物
2、工艺流程检验碎石质量 T 分层铺筑碎石 T 洒水 T 夯实碾压 T 找平验收控制要点ID 级配砂石应拌合均匀,级配合
