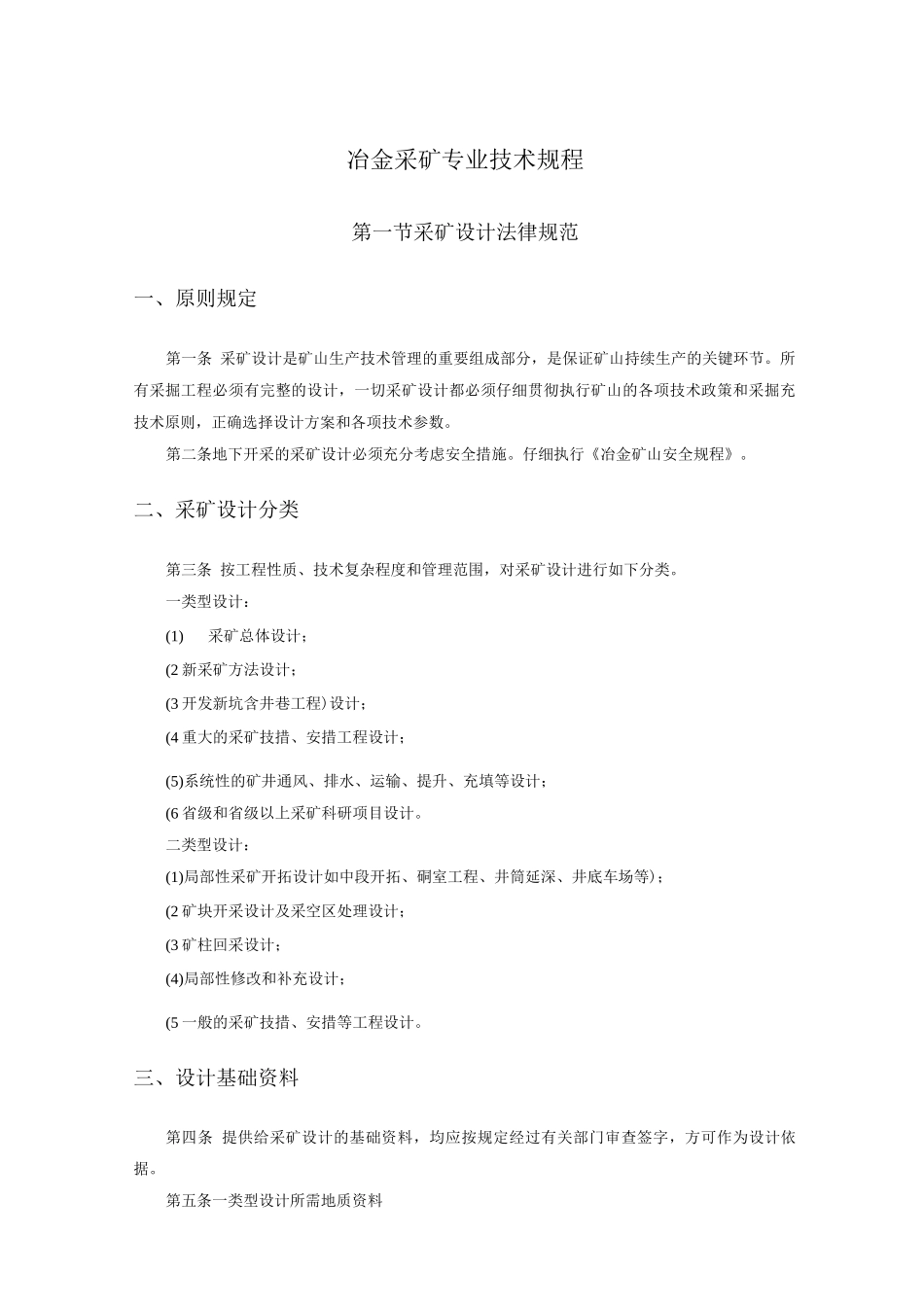

冶金采矿专业技术规程第一节采矿设计法律规范一、原则规定第一条 采矿设计是矿山生产技术管理的重要组成部分,是保证矿山持续生产的关键环节。所有采掘工程必须有完整的设计,一切采矿设计都必须仔细贯彻执行矿山的各项技术政策和采掘充技术原则,正确选择设计方案和各项技术参数。第二条地下开采的采矿设计必须充分考虑安全措施。仔细执行《冶金矿山安全规程》。二、采矿设计分类第三条 按工程性质、技术复杂程度和管理范围,对采矿设计进行如下分类。一类型设计:(1)采矿总体设计;(2 新采矿方法设计;(3 开发新坑含井巷工程)设计;(4 重大的采矿技措、安措工程设计;(5)系统性的矿井通风、排水、运输、提升、充填等设计;(6 省级和省级以上采矿科研项目设计。二类型设计:(1)局部性采矿开拓设计如中段开拓、硐室工程、井筒延深、井底车场等);(2 矿块开采设计及采空区处理设计;(3 矿柱回采设计;(4)局部性修改和补充设计;(5 一般的采矿技措、安措等工程设计。三、设计基础资料第四条 提供给采矿设计的基础资料,均应按规定经过有关部门审查签字,方可作为设计依据。第五条一类型设计所需地质资料(一)地质部门提供的地质勘探报告书及附图、附件。(二)地质部门提供的详查评价报告书或储量计算说明书及其附图、附件。三)矿山地测部门提供的有关文字资料及图件,包括:(1 矿床地质说明书,储量计算说明书,分矿体列出矿体规模、产状、矿石类型、矿石与围岩的物理机械性质、主要断裂构造,探采对比说明书,远景储量估计说明,开采现状说明或闭坑报告书等;(2)矿体纵投影图或水平投影图(1: 2-1: 10);(3 储量计算剖面图(1: 2-1: 10);(4 重点勘探线剖面图(1: 2-1: 10);.(5 现有生产或关闭坑的开拓系统图,开采现状图平剖面图)。坑内外对比图(1:2-1:10);(6 设计中段及上下部中段地质平面图;(7 设计所需其他测量成果资料。第六条二类型设计所需地质资料(一)中段开拓设计,所需资料包括:(1 设计开拓中段地质说明书,说明矿体的赋存情况矿体规模、形态、产状、矿石与围岩的物理机械性质),水文地质情况,本中段勘探程度,地质储量,分矿体列出矿量、品位、金属量、平均厚度等主要地质参数;(2 本中段及上中段地质平面图(1: 2-1: 10);(3 重点勘探线剖面图(1: 10);(4)测量成果资料如井筒中心座标等等)。(二)矿块或矿柱开采设计,所需资料包括:(1 本矿块(或矿柱)地...
