山东省汶上县义能煤矿主、副井冷冻站安装施工项目王管:编 制:编制单位:技术安全措施编制日期:前 言义能煤矿位于山东省汶上县东南部,井田采纳立井(主、副井)开拓方式,井筒表土及基岩风化带均采纳冻结法施工

井筒重要技主、副井井筒重要技术特性表序号项目单位主井副井备注1井筒净直径m*5
02第四系地层厚度m229
8以自然地坪+46
71m 计算3基岩风氧化带深m252247
84冻结段井壁深度m2762765井壁厚度冻结段mm1010基岩段mm44主、副井冻结深度均为 283m,主冻结孔孔数均为 32 个,辅助冻结孔孔数均为 10 个,设计盐水温度为-28~-30C
冷冻站共安装 12 台 YS18LG20CF2B型螺杆冷冻机组、4 台 10Sh-6 型盐水泵和 4 台 10sh-19 型清水泵和 4 台 BL-3型玻璃钢冷却塔
为保证冷冻站施工顺利进行,保证施工质量和安全,特编制本措施,以指导施工
根据冻结施工顺序,分为如下八个内容:基础施工措施;冷冻站系统的安装措施;灌注盐水措施;系统试压和充氟;低温管路保温措施;下供液管措施;安全保证措施
一、基础施工措施:1
根据冷冻站平面布置中心、线,放出各设备基础的十字中心线及边线桩,基础开挖深度参照设计图纸
基础的预留螺栓孔直径不小于 6133mm ,所有设备基础砼强度等级不小于 150#

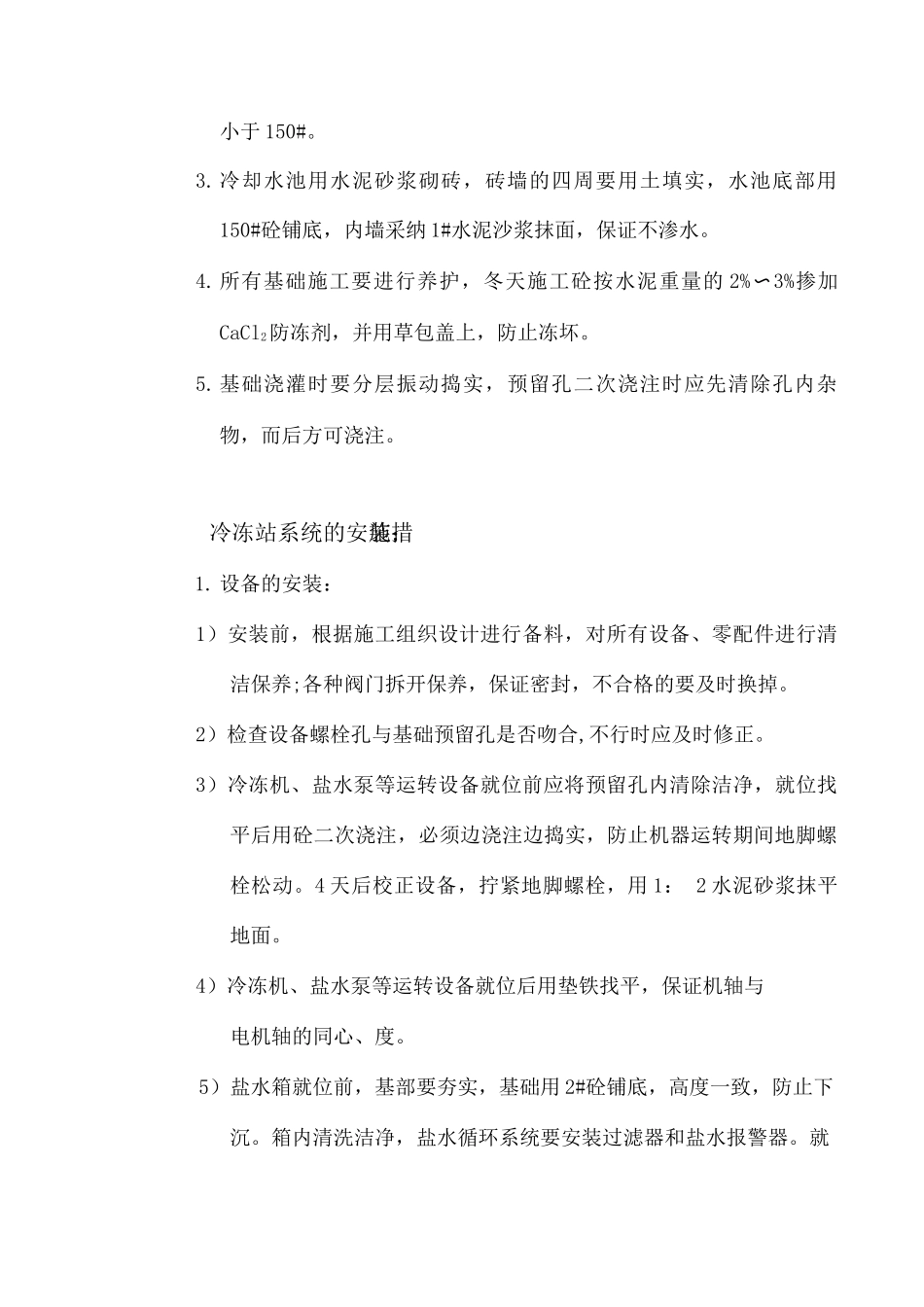

冷却水池用水泥砂浆砌砖,砖墙的四周要用土填实,水池底部用150#砼铺底,内墙采纳 1#水泥沙浆抹面,保证不渗水
所有基础施工要进行养护,冬天施工砼按水泥重量的 2%〜3%掺加CaCl2防冻剂,并用草包盖上,防止冻坏
基础浇灌时要分层振动捣实,预留孔二次浇注时应先清除孔内杂物,而后方可浇注
冷冻站系统的安装措施:1
设备的安装:1)安装前,根据施工组织设计进行备料,对所有设备、零配件进行清洁保养;各种
