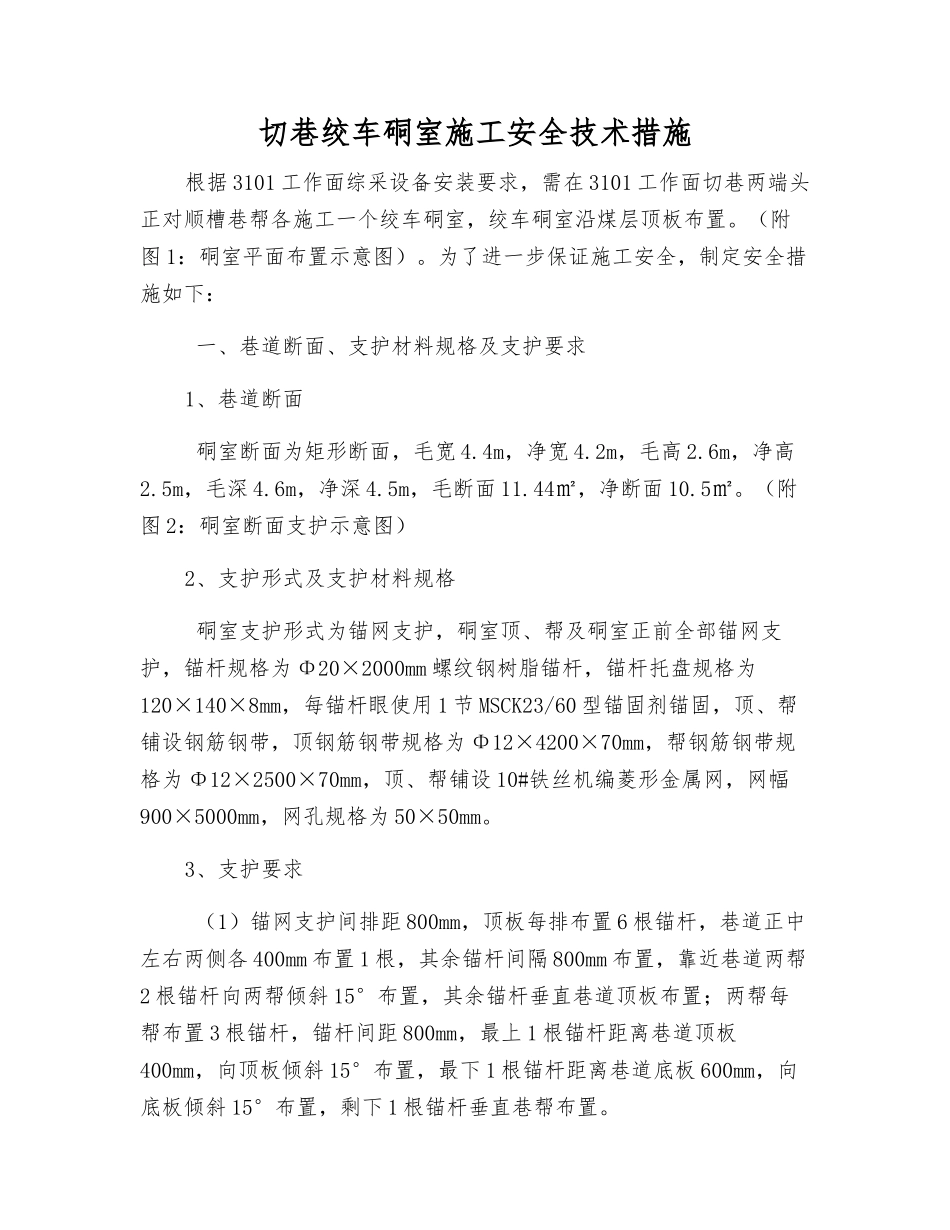

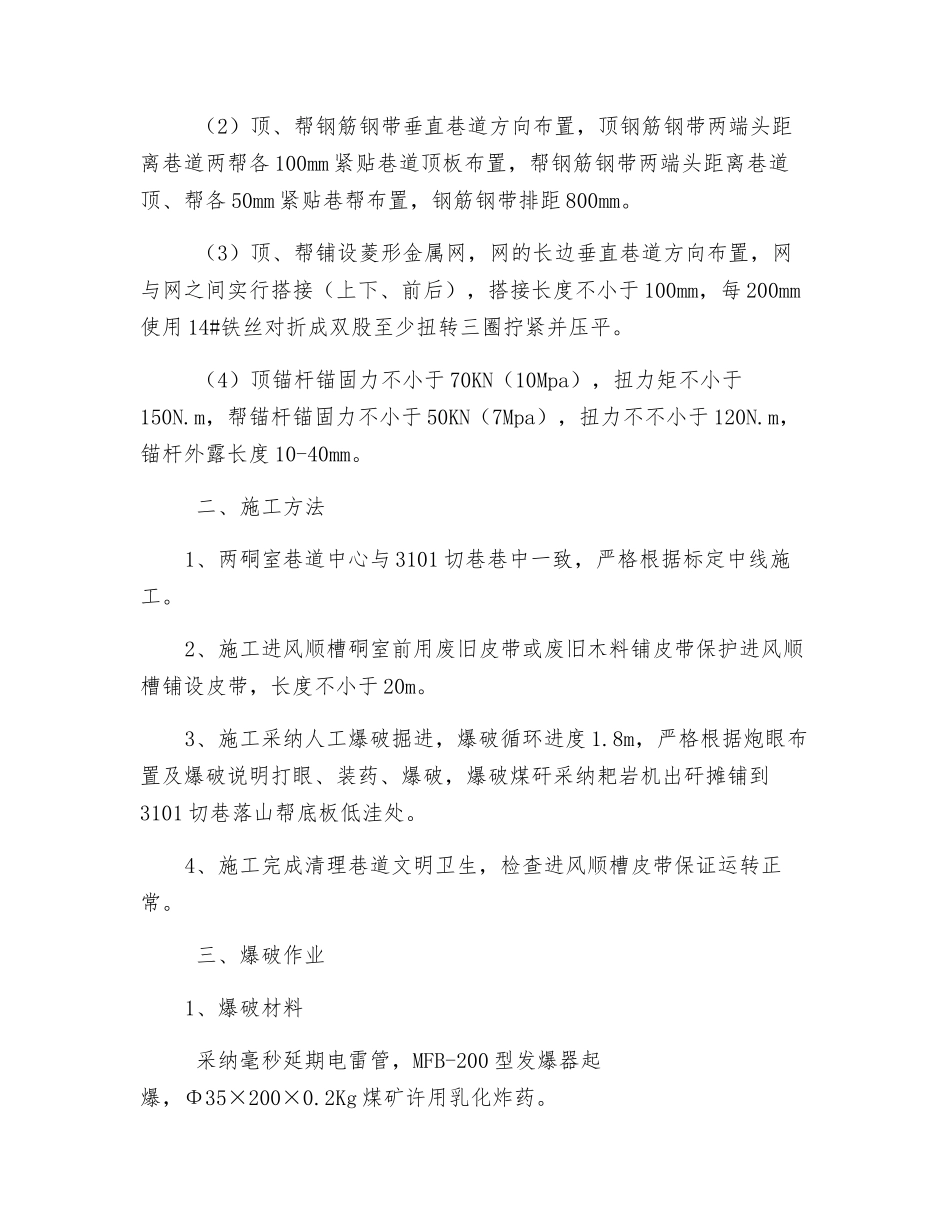

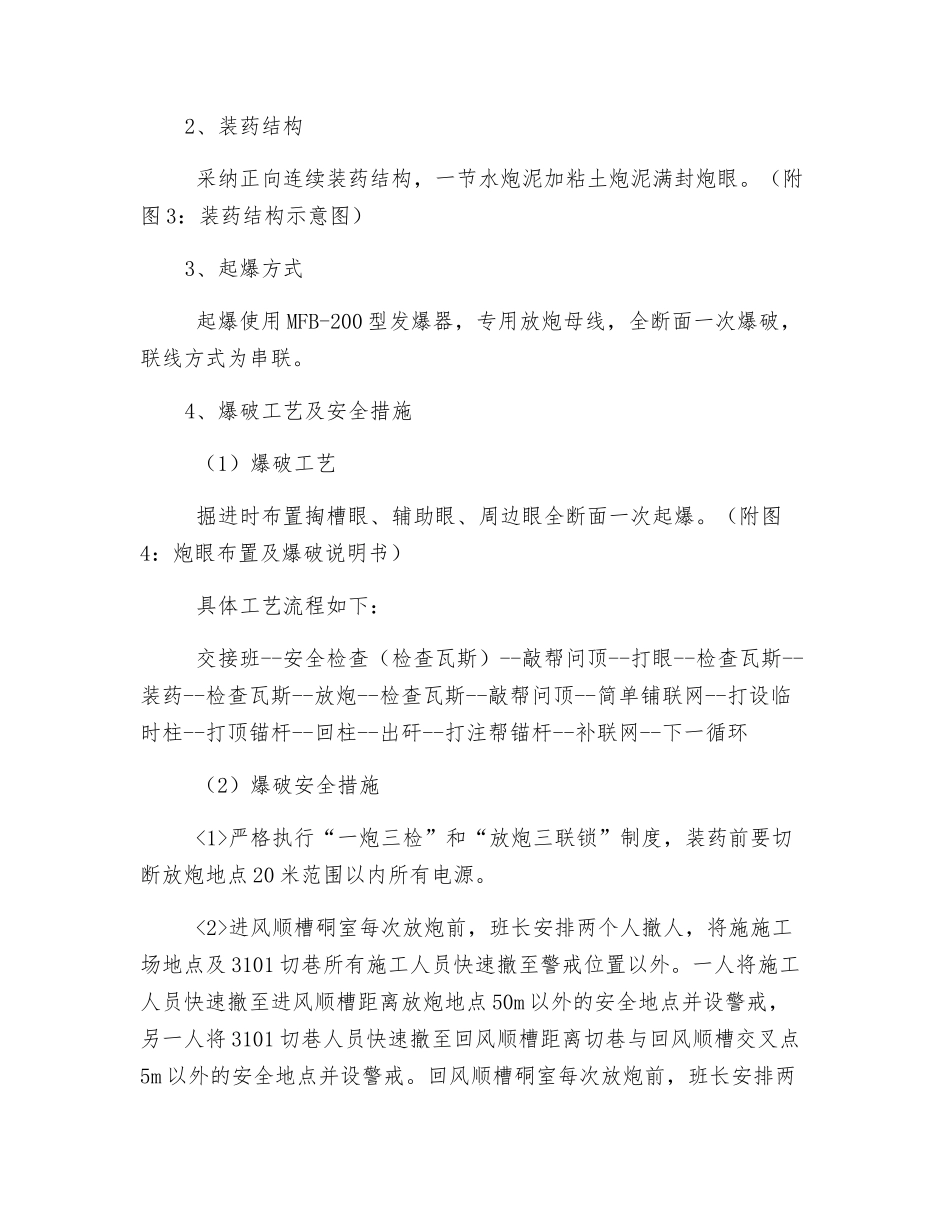

切巷绞车硐室施工安全技术措施根据 3101 工作面综采设备安装要求,需在 3101 工作面切巷两端头正对顺槽巷帮各施工一个绞车硐室,绞车硐室沿煤层顶板布置。(附图 1:硐室平面布置示意图)。为了进一步保证施工安全,制定安全措施如下: 一、巷道断面、支护材料规格及支护要求1、巷道断面 硐室断面为矩形断面,毛宽 4.4m,净宽 4.2m,毛高 2.6m,净高2.5m,毛深 4.6m,净深 4.5m,毛断面 11.44㎡,净断面 10.5㎡。(附图 2:硐室断面支护示意图)2、支护形式及支护材料规格 硐室支护形式为锚网支护,硐室顶、帮及硐室正前全部锚网支护,锚杆规格为 Φ20×2000mm 螺纹钢树脂锚杆,锚杆托盘规格为120×140×8mm,每锚杆眼使用 1 节 MSCK23/60 型锚固剂锚固,顶、帮铺设钢筋钢带,顶钢筋钢带规格为 Φ12×4200×70mm,帮钢筋钢带规格为 Φ12×2500×70mm,顶、帮铺设 10#铁丝机编菱形金属网,网幅900×5000mm,网孔规格为 50×50mm。3、支护要求 (1)锚网支护间排距 800mm,顶板每排布置 6 根锚杆,巷道正中左右两侧各 400mm 布置 1 根,其余锚杆间隔 800mm 布置,靠近巷道两帮2 根锚杆向两帮倾斜 15°布置,其余锚杆垂直巷道顶板布置;两帮每帮布置 3 根锚杆,锚杆间距 800mm,最上 1 根锚杆距离巷道顶板400mm,向顶板倾斜 15°布置,最下 1 根锚杆距离巷道底板 600mm,向底板倾斜 15°布置,剩下 1 根锚杆垂直巷帮布置。 (2)顶、帮钢筋钢带垂直巷道方向布置,顶钢筋钢带两端头距离巷道两帮各 100mm 紧贴巷道顶板布置,帮钢筋钢带两端头距离巷道顶、帮各 50mm 紧贴巷帮布置,钢筋钢带排距 800mm。 (3)顶、帮铺设菱形金属网,网的长边垂直巷道方向布置,网与网之间实行搭接(上下、前后),搭接长度不小于 100mm,每 200mm使用 14#铁丝对折成双股至少扭转三圈拧紧并压平。 (4)顶锚杆锚固力不小于 70KN(10Mpa),扭力矩不小于150N.m,帮锚杆锚固力不小于 50KN(7Mpa),扭力不不小于 120N.m,锚杆外露长度 10-40mm。 二、施工方法1、两硐室巷道中心与 3101 切巷巷中一致,严格根据标定中线施工。2、施工进风顺槽硐室前用废旧皮带或废旧木料铺皮带保护进风顺槽铺设皮带,长度不小于 20m。3、施工采纳人工爆破掘进,爆破循环进度 1.8m,严格根据炮眼布置及爆破说明打眼、装药、爆破,爆破煤矸采纳耙岩机出矸摊铺到3101 切巷落山帮底板低洼处。4、施工完成清理巷道文明卫...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

切巷绞车硐室施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
