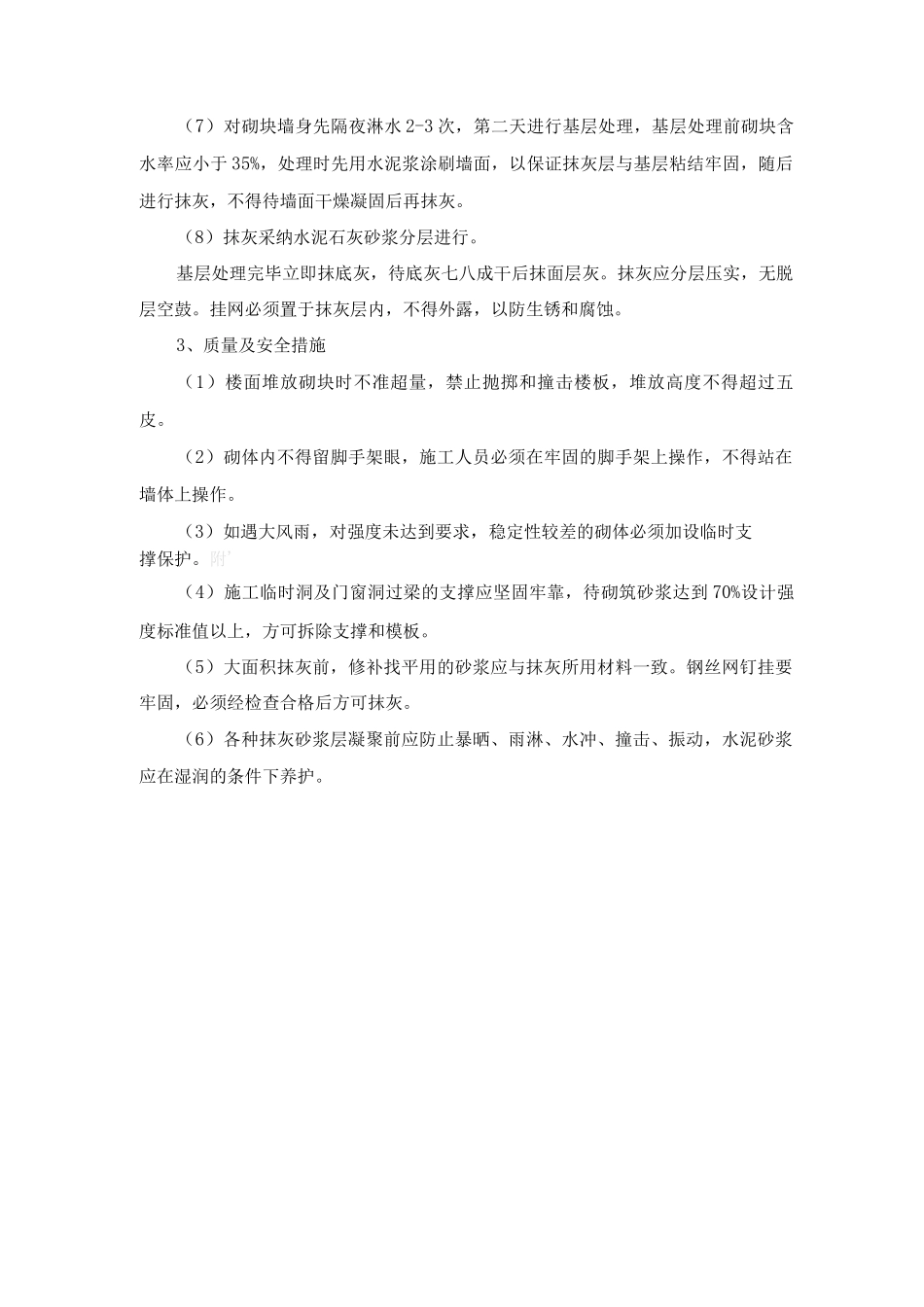

加气混凝土块砌体墙体混合砂浆砌筑施工工艺及施工要点1、工艺流程选定合格砌块-运输和堆存-放线-洒水湿润-砌筑-基底处理-必要部位挂网—分层抹灰一成品保护
2、施工要点(1)砌筑前进行实地排列,不足整块的可以锯砖,但不得小于砌块长度的 1/3各层应采纳不低于 M5 的混合砂浆,满铺满挤砌筑,上下层十字错缝,搭接长度不小于块长的 1/3 转角处应相互咬搓
水平灰缝要求不大于 15mm,垂直灰缝要求不大于20mm
(2)砌块与墙柱的相接处,必须预留拉结筋,以防因收缩而拉裂墙体
拉结构造钢筋,在混凝土墙柱内预埋,在模板上按设计要求间距打眼预埋拉结筋,预埋深度和拉结长度按法律规范施工,模板拆除后拉结筋末端要弯 90 弯钩
砌块端与墙、柱应用砂浆挤严塞实
砌筑高度约 1
25m 时,宜停歇 24h 后再继续砌筑,使砌块阴干成型,以防收缩裂缝
(3)砌体墙顶与楼板或梁底应加 1 层小砖斜砌
小砖与楼板之间抹粘结砂浆(普通砂浆加 108 胶)
再用小木楔将红砖与楼板底(或梁底)楔牢,并用粘结砂浆将缝隙塞实抹平
,(4)砌块与门连结,若采纳后塞作法,洞高度 2
1m 以内时,每边砌 3 块预埋木砖或预埋铁件的混凝土块;洞高于 2
1m 时砌 4 块
安装门框时先在门框上钻出钉孔,再用钉子穿过门框与混凝土块内的木砖钉牢
若采纳先立,应预先将砸扁帽的钉子钉在门框上,每侧边 3 个,待砌筑高度超过钉子时再往砌块里钉
砌块和门框外侧须用粘结砂浆挤压密实
门窗过梁可采纳粘土烧结红砖拱过梁或用钢筋混凝土梁带
厨房、厕所等部位墙身底部应砌 5mm 厚粘土烧结红砖
(5)抹灰前将砌块墙面的灰缝、孔洞、凹槽填补密实、整平,清除浮灰,并用1: 1 水泥砂浆拉毛墙面
(6)在砌块墙身与混凝土梁、柱、剪力墙交接处,门窗洞边框处和阴角处钉挂10mm x 10mm 孔眼的钢丝网,每边宽度不小于 2mm ,在红砖与砌
