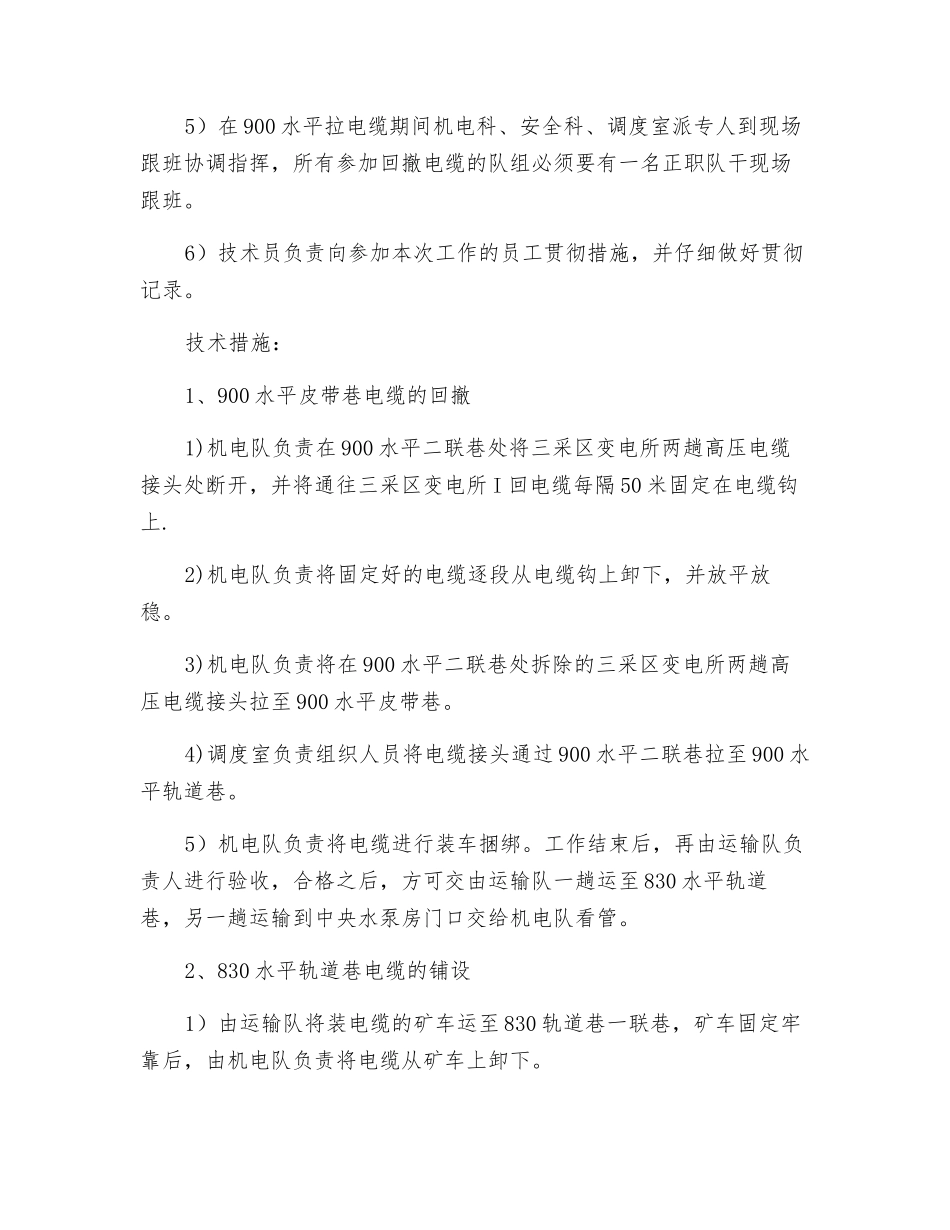

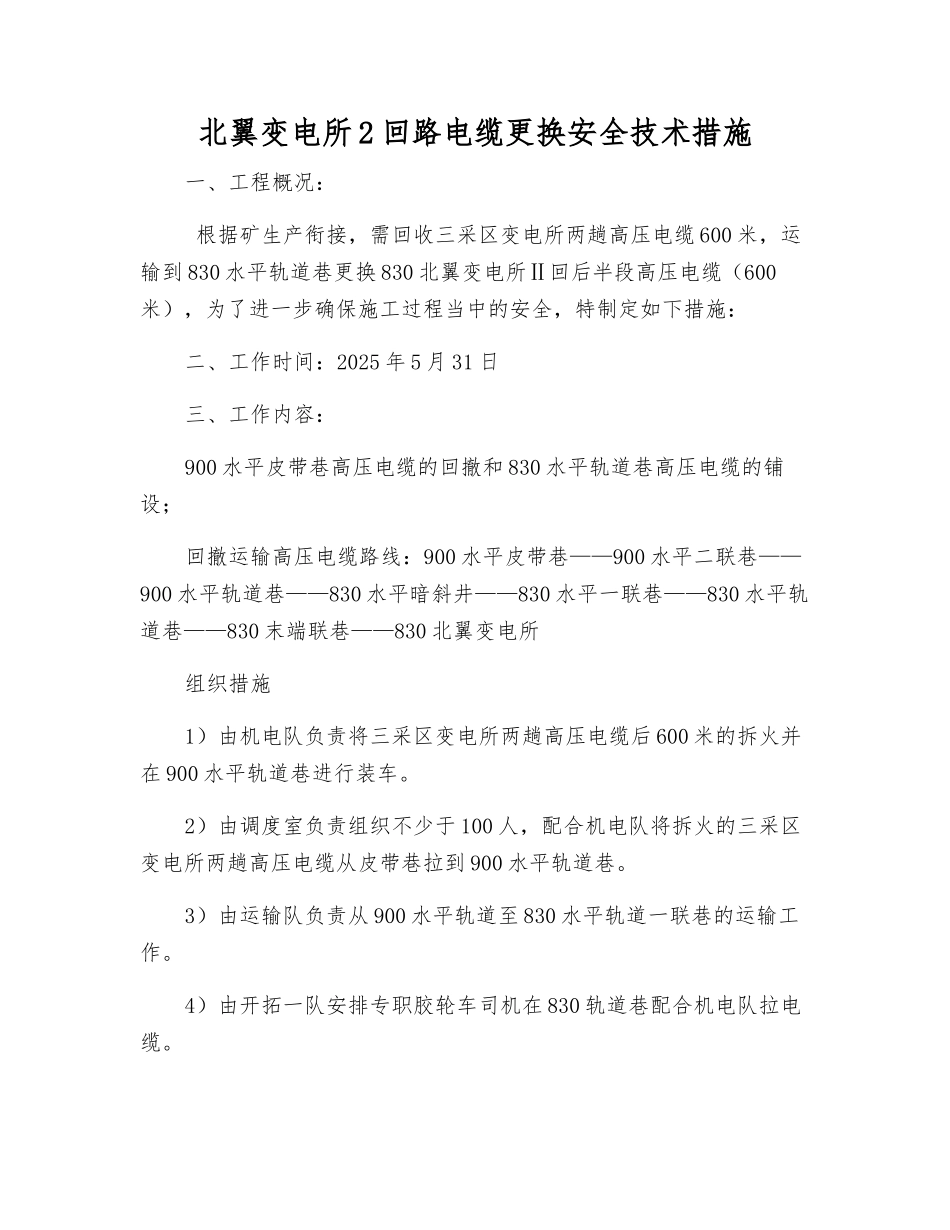

北翼变电所 2 回路电缆更换安全技术措施一、工程概况: 根据矿生产衔接,需回收三采区变电所两趟高压电缆 600 米,运输到 830 水平轨道巷更换 830 北翼变电所Ⅱ回后半段高压电缆(600米),为了进一步确保施工过程当中的安全,特制定如下措施:二、工作时间:2025 年 5 月 31 日三、工作内容:900 水平皮带巷高压电缆的回撤和 830 水平轨道巷高压电缆的铺设;回撤运输高压电缆路线:900 水平皮带巷——900 水平二联巷——900 水平轨道巷——830 水平暗斜井——830 水平一联巷——830 水平轨道巷——830 末端联巷——830 北翼变电所组织措施1)由机电队负责将三采区变电所两趟高压电缆后 600 米的拆火并在 900 水平轨道巷进行装车
2)由调度室负责组织不少于 100 人,配合机电队将拆火的三采区变电所两趟高压电缆从皮带巷拉到 900 水平轨道巷
3)由运输队负责从 900 水平轨道至 830 水平轨道一联巷的运输工作
4)由开拓一队安排专职胶轮车司机在 830 轨道巷配合机电队拉电缆
5)在 900 水平拉电缆期间机电科、安全科、调度室派专人到现场跟班协调指挥,所有参加回撤电缆的队组必须要有一名正职队干现场跟班
6)技术员负责向参加本次工作的员工贯彻措施,并仔细做好贯彻记录
技术措施:1、900 水平皮带巷电缆的回撤1)机电队负责在 900 水平二联巷处将三采区变电所两趟高压电缆接头处断开,并将通往三采区变电所 I 回电缆每隔 50 米固定在电缆钩上
2)机电队负责将固定好的电缆逐段从电缆钩上卸下,并放平放稳
3)机电队负责将在 900 水平二联巷处拆除的三采区变电所两趟高压电缆接头拉至 900 水平皮带巷
4)调度室负责组织人员将电缆接头通过 900 水平二联巷拉至 900 水平轨道巷
5)机电队负责将电缆进行装车捆绑
工作结束后,再由运输
