南翼采区二部轨道下山施工措施(23 页)Good is good, but better carries it
精益求精,善益求善

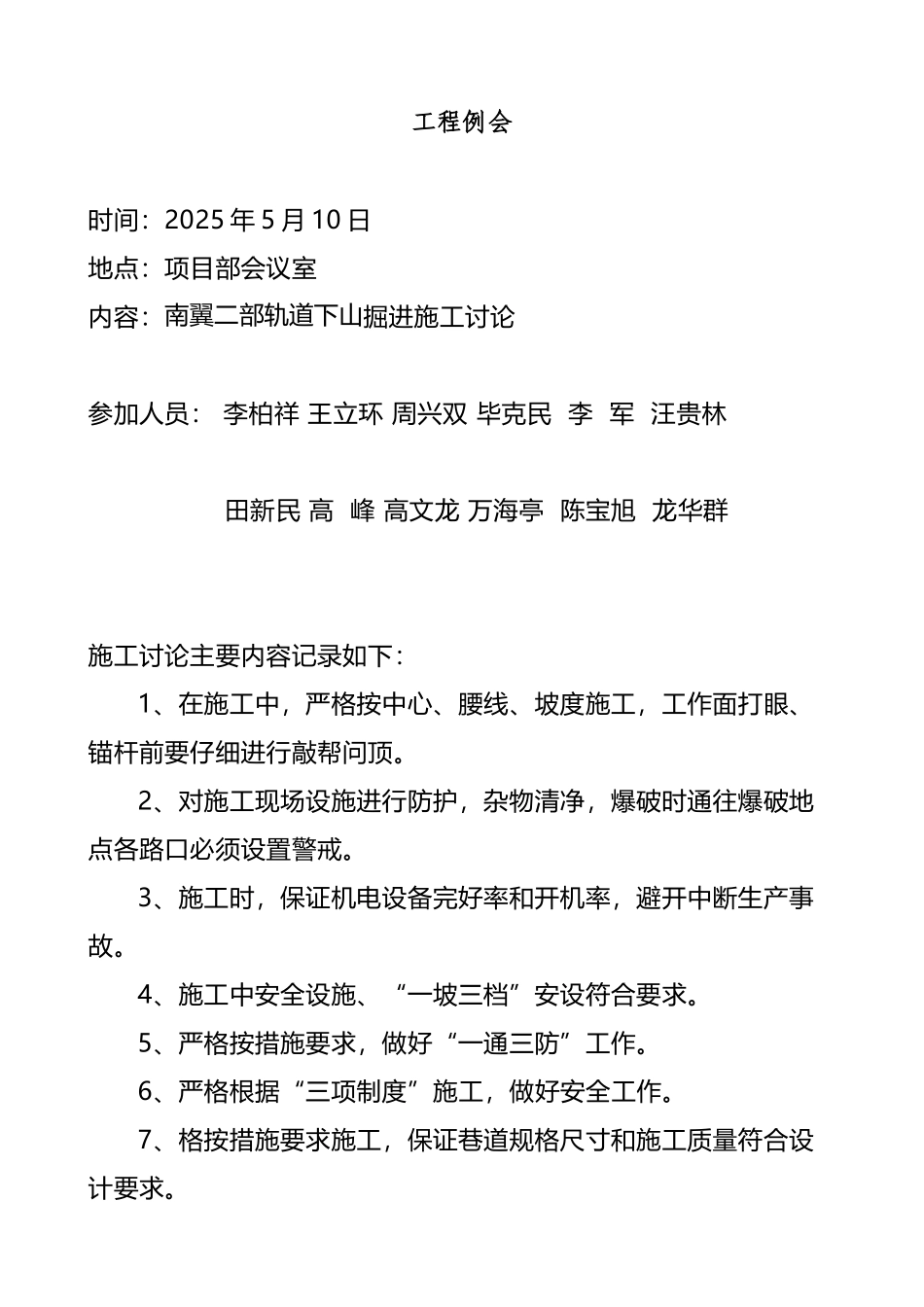

工程例会时间:2025 年 5 月 10 日地点:项目部会议室内容:南翼二部轨道下山掘进施工讨论参加人员: 李柏祥 王立环 周兴双 毕克民 李 军 汪贵林田新民 高 峰 高文龙 万海亭 陈宝旭 龙华群施工讨论主要内容记录如下:1、在施工中,严格按中心、腰线、坡度施工,工作面打眼、锚杆前要仔细进行敲帮问顶
2、对施工现场设施进行防护,杂物清净,爆破时通往爆破地点各路口必须设置警戒
3、施工时,保证机电设备完好率和开机率,避开中断生产事故
4、施工中安全设施、“一坡三档”安设符合要求
5、严格按措施要求,做好“一通三防”工作

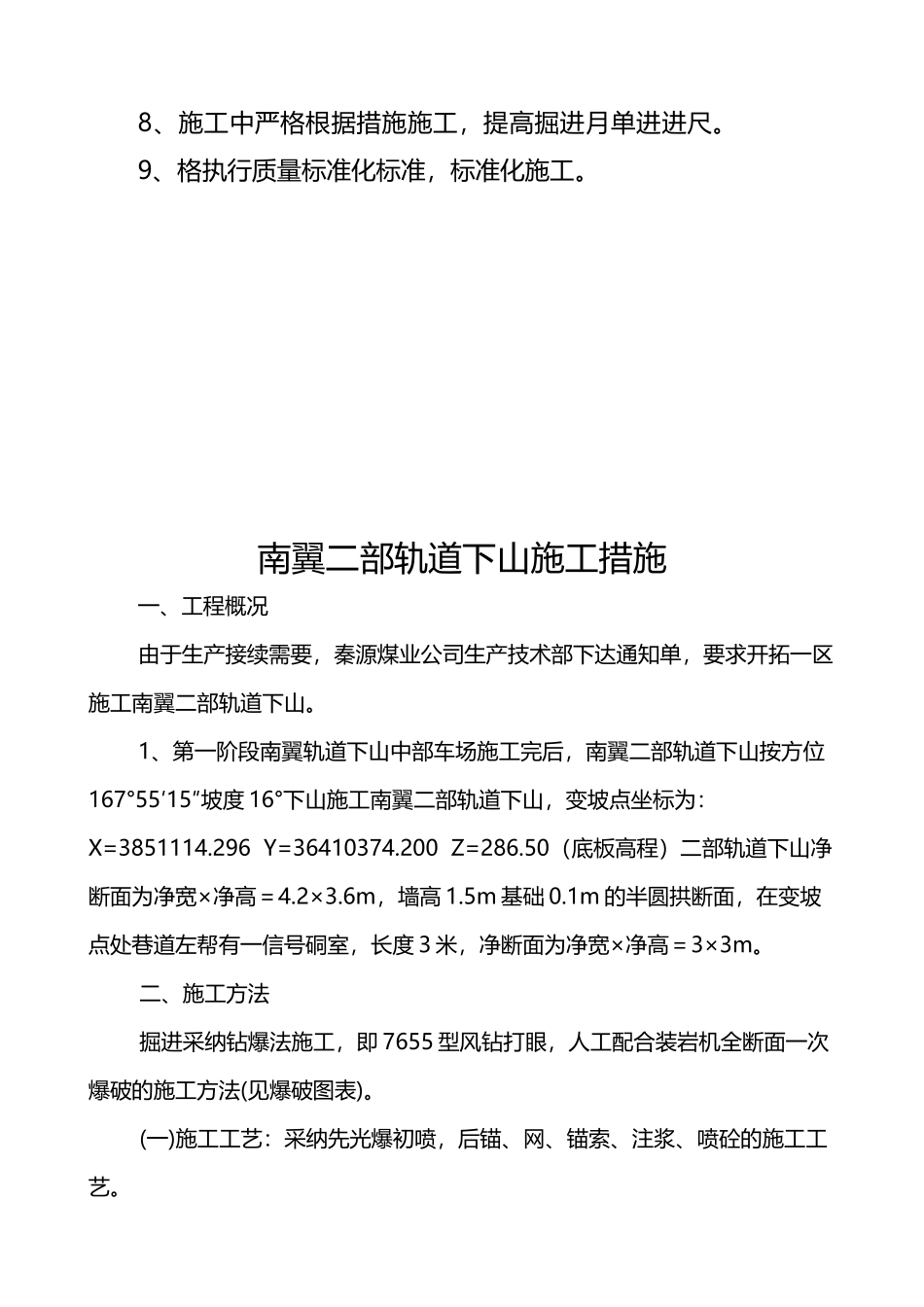

6、严格根据“三项制度”施工,做好安全工作
7、格按措施要求施工,保证巷道规格尺寸和施工质量符合设计要求
8、施工中严格根据措施施工,提高掘进月单进进尺
9、格执行质量标准化标准,标准化施工
南翼二部轨道下山施工措施 一、工程概况由于生产接续需要,秦源煤业公司生产技术部下达通知单,要求开拓一区施工南翼二部轨道下山
1、第一阶段南翼轨道下山中部车场施工完后,南翼二部轨道下山按方位167°55′15″坡度 16°下山施工南翼二部轨道下山,变坡点坐标为:X=3851114
296 Y=36410374
200 Z=286
50(底板高程)二部轨道下山净断面为净宽×净高=4
6m,墙高 1
5m 基础 0
1m 的半圆拱断面,在变坡点处巷道左帮有一信号硐室,长度 3 米,净断面为净宽×净高=3×3m
二、施工方法掘进采纳钻爆法施工,即 7655 型风钻打眼,人工配合装岩机全断面一次爆破的施工方法(见爆破图表)
(一)施工工艺:采纳先光爆初喷,后锚、网、锚索、注浆、喷砼的施工工艺
主要施工工序为:打上部眼——出矸石——打下部眼—
