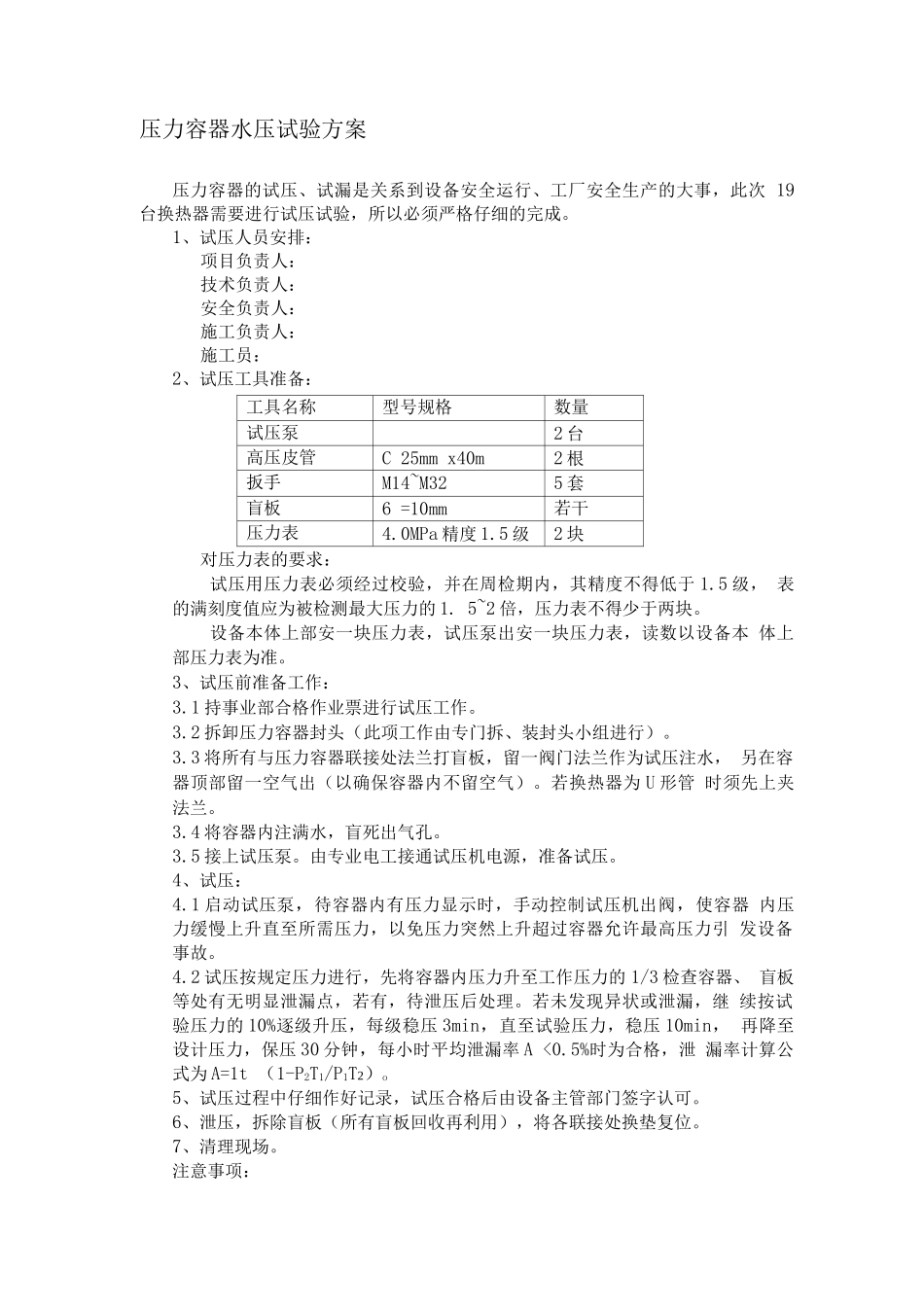

压力容器水压试验方案压力容器的试压、试漏是关系到设备安全运行、工厂安全生产的大事,此次 19台换热器需要进行试压试验,所以必须严格仔细的完成。1、试压人员安排:项目负责人:技术负责人:安全负责人:施工负责人:施工员:2、试压工具准备:对压力表的要求:试压用压力表必须经过校验,并在周检期内,其精度不得低于 1.5 级, 表的满刻度值应为被检测最大压力的 1. 5~2 倍,压力表不得少于两块。设备本体上部安一块压力表,试压泵出安一块压力表,读数以设备本 体上部压力表为准。3、试压前准备工作:3.1 持事业部合格作业票进行试压工作。3.2 拆卸压力容器封头(此项工作由专门拆、装封头小组进行)。3.3 将所有与压力容器联接处法兰打盲板,留一阀门法兰作为试压注水, 另在容器顶部留一空气出(以确保容器内不留空气)。若换热器为 U 形管 时须先上夹法兰。3.4 将容器内注满水,盲死出气孔。3.5 接上试压泵。由专业电工接通试压机电源,准备试压。4、试压:4.1 启动试压泵,待容器内有压力显示时,手动控制试压机出阀,使容器 内压力缓慢上升直至所需压力,以免压力突然上升超过容器允许最高压力引 发设备事故。4.2 试压按规定压力进行,先将容器内压力升至工作压力的 1/3 检查容器、 盲板等处有无明显泄漏点,若有,待泄压后处理。若未发现异状或泄漏,继 续按试验压力的 10%逐级升压,每级稳压 3min,直至试验压力,稳压 10min, 再降至设计压力,保压 30 分钟,每小时平均泄漏率 A <0.5%时为合格,泄 漏率计算公式为 A=1t (1-P2T1/P1T2)o5、试压过程中仔细作好记录,试压合格后由设备主管部门签字认可。6、泄压,拆除盲板(所有盲板回收再利用),将各联接处换垫复位。7、清理现场。注意事项:工具名称型号规格数量试压泵2 台高压皮管C 25mm x40m2 根扳手M14~M325 套盲板6 =10mm若干压力表4.0MPa 精度 1.5 级2 块1、打盲板时安全使用脚手架,系好安全带,严格根据 HSE 标准进行施工。2、进入检修现场一定要劳保着装,佩戴好安全帽。3、有交叉作业时尤其要注意施工安全并做好协调工作。
