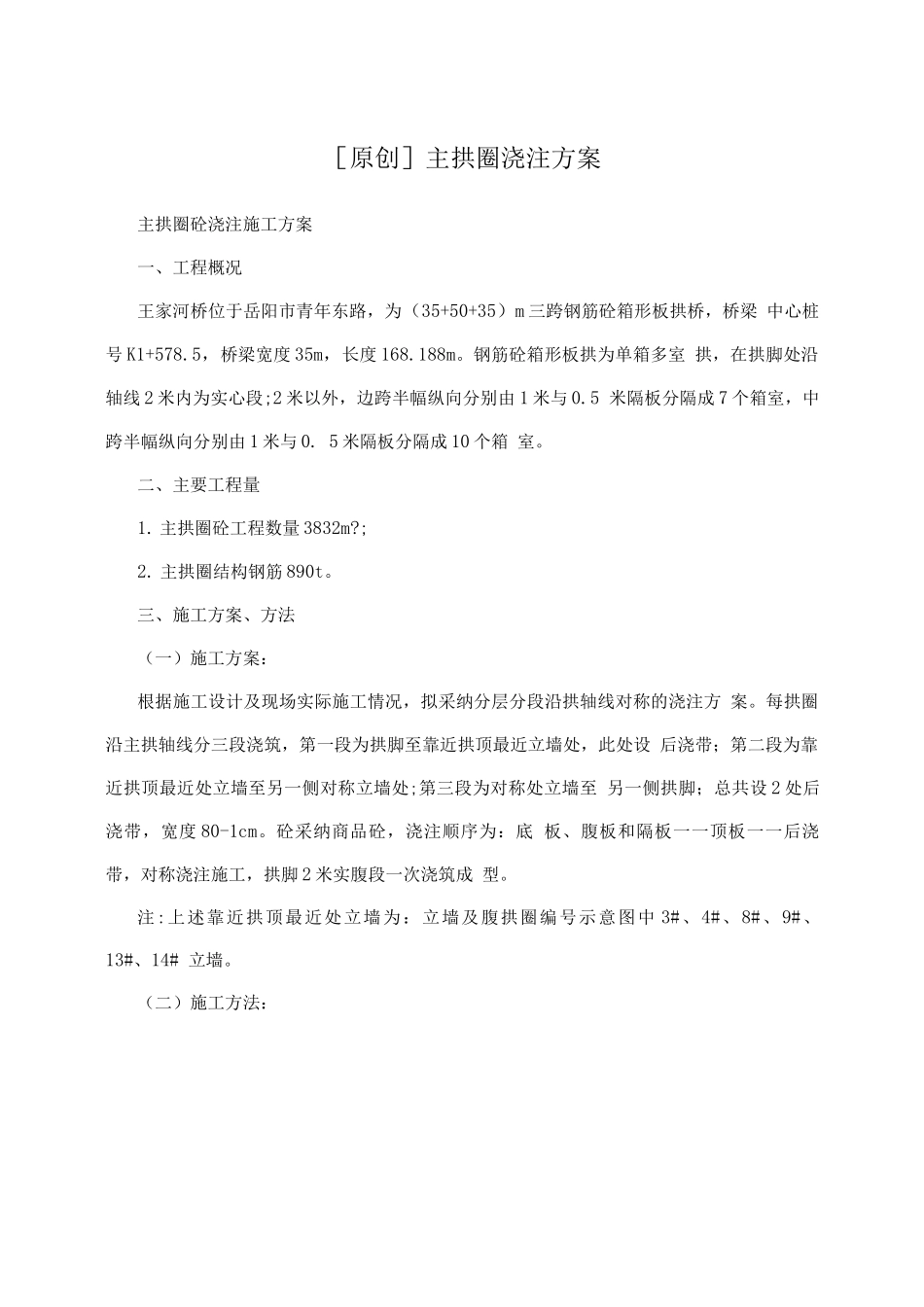

[原创]主拱圈浇注方案主拱圈砼浇注施工方案一、工程概况王家河桥位于岳阳市青年东路,为(35+50+35)m 三跨钢筋砼箱形板拱桥,桥梁 中心桩号 K1+578
5,桥梁宽度 35m,长度 168
钢筋砼箱形板拱为单箱多室 拱,在拱脚处沿轴线 2 米内为实心段;2 米以外,边跨半幅纵向分别由 1 米与 0
5 米隔板分隔成 7 个箱室,中跨半幅纵向分别由 1 米与 0
5 米隔板分隔成 10 个箱 室
二、主要工程量1
主拱圈砼工程数量 3832m
主拱圈结构钢筋 890t
三、施工方案、方法(一)施工方案:根据施工设计及现场实际施工情况,拟采纳分层分段沿拱轴线对称的浇注方 案
每拱圈沿主拱轴线分三段浇筑,第一段为拱脚至靠近拱顶最近立墙处,此处设 后浇带;第二段为靠近拱顶最近处立墙至另一侧对称立墙处;第三段为对称处立墙至 另一侧拱脚;总共设 2 处后浇带,宽度 80-1cm
砼采纳商品砼,浇注顺序为:底 板、腹板和隔板一一顶板一一后浇带,对称浇注施工,拱脚 2 米实腹段一次浇筑成 型
注:上述靠近拱顶最近处立墙为:立墙及腹拱圈编号示意图中 3#、4#、8#、9#、 13#、14# 立墙

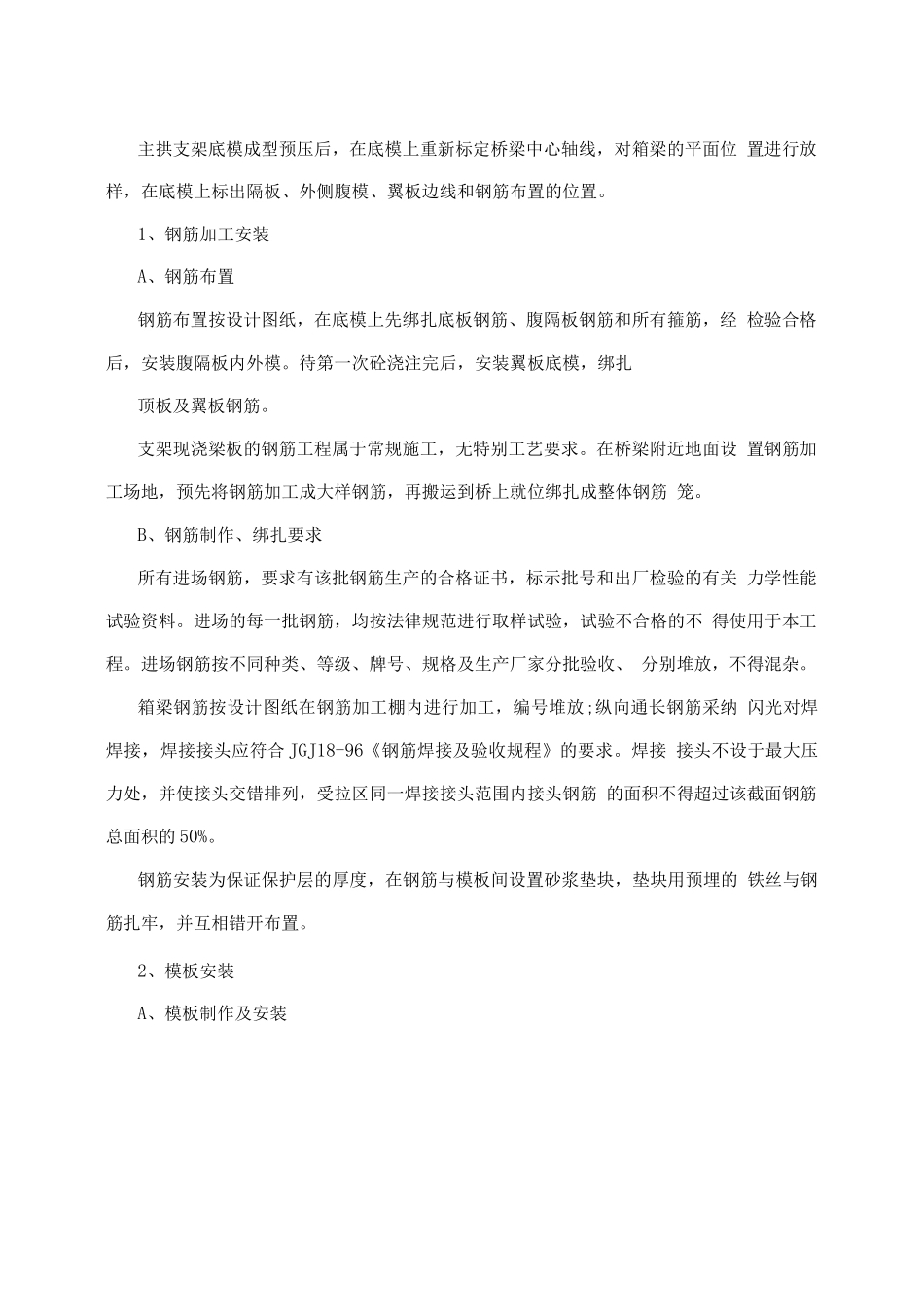

(二)施工方法:主拱支架底模成型预压后,在底模上重新标定桥梁中心轴线,对箱梁的平面位 置进行放样,在底模上标出隔板、外侧腹模、翼板边线和钢筋布置的位置
1、钢筋加工安装A、钢筋布置钢筋布置按设计图纸,在底模上先绑扎底板钢筋、腹隔板钢筋和所有箍筋,经 检验合格后,安装腹隔板内外模
待第一次砼浇注完后,安装翼板底模,绑扎顶板及翼板钢筋
支架现浇梁板的钢筋工程属于常规施工,无特别工艺要求
在桥梁附近地面设 置钢筋加工场地,预先将钢筋加工成大样钢筋,再搬运到桥上就位绑扎成整体钢筋 笼
B、钢筋制作、绑扎要求所有进场钢筋,要求有该批钢筋生产的合格证书,标示批号和出厂检验的有关 力学
