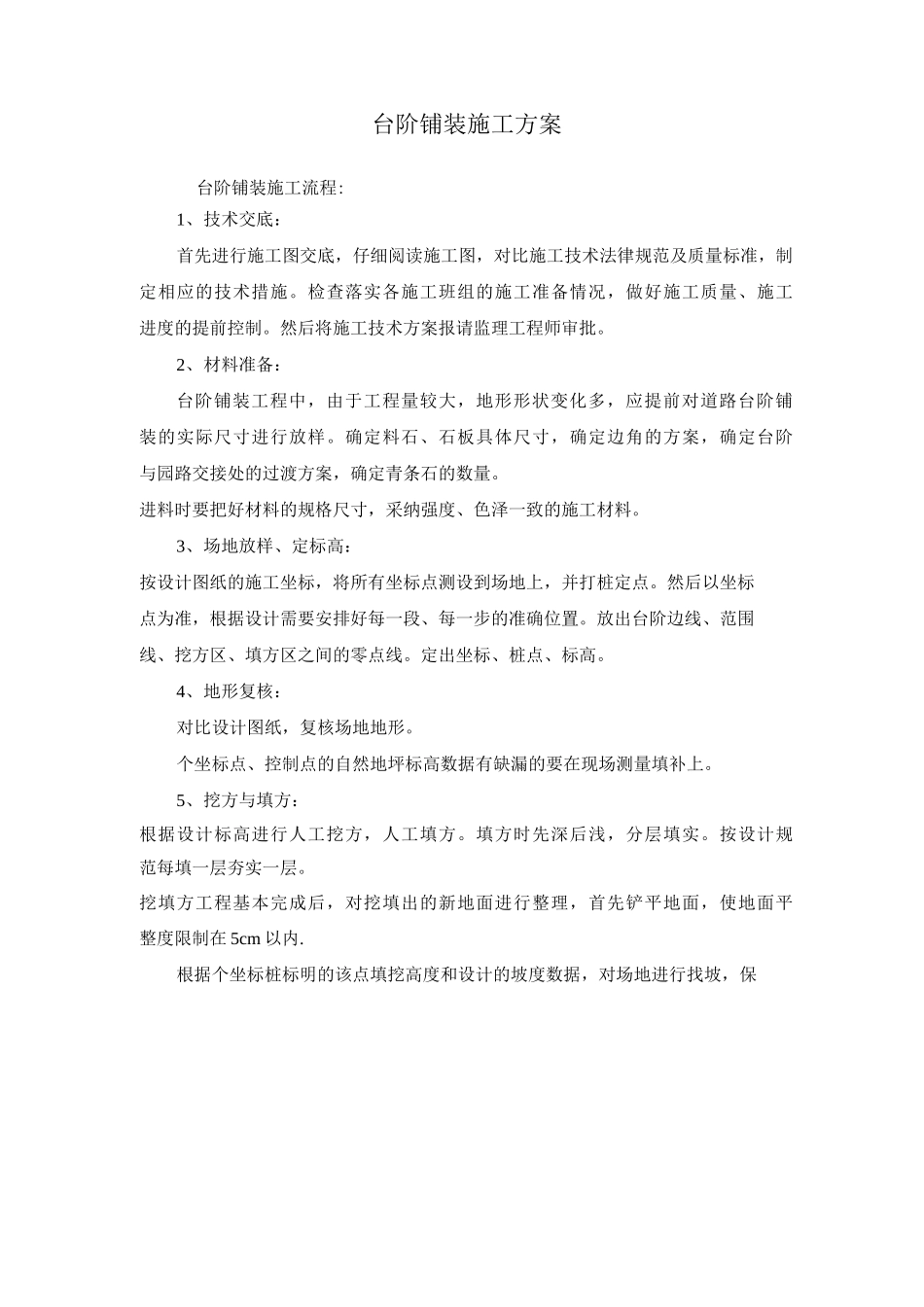

台阶铺装施工方案台阶铺装施工流程:1、技术交底:首先进行施工图交底,仔细阅读施工图,对比施工技术法律规范及质量标准,制定相应的技术措施
检查落实各施工班组的施工准备情况,做好施工质量、施工进度的提前控制
然后将施工技术方案报请监理工程师审批
2、材料准备:台阶铺装工程中,由于工程量较大,地形形状变化多,应提前对道路台阶铺装的实际尺寸进行放样
确定料石、石板具体尺寸,确定边角的方案,确定台阶与园路交接处的过渡方案,确定青条石的数量
进料时要把好材料的规格尺寸,采纳强度、色泽一致的施工材料
3、场地放样、定标高:按设计图纸的施工坐标,将所有坐标点测设到场地上,并打桩定点
然后以坐标点为准,根据设计需要安排好每一段、每一步的准确位置
放出台阶边线、范围线、挖方区、填方区之间的零点线
定出坐标、桩点、标高
4、地形复核:对比设计图纸,复核场地地形
个坐标点、控制点的自然地坪标高数据有缺漏的要在现场测量填补上
5、挖方与填方:根据设计标高进行人工挖方,人工填方
填方时先深后浅,分层填实
按设计规范每填一层夯实一层
挖填方工程基本完成后,对挖填出的新地面进行整理,首先铲平地面,使地面平整度限制在 5cm 以内
根据个坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证达到设计的坡度
基础开挖时,机械开挖预留 10—20cm 的余土使用人工挖掘
回填时用打夯机进行夯实,达到设计要求素土夯实的密实度
用环刀法进行密实度测试,直到达到设计要求为止
6、混凝土垫层浇筑:完成定点放线后,每 10 步台阶为一点,根据设计标高放好边线桩、中间桩、边桩,在园路整体边线处放置挡板,在挡板上画好标高线
复核、检查和确认园路边线和各设计标高点准确无误后进入下一道施工工序
浇筑混凝土稳定层前,在干燥的基层上撒一层水或 1:3 水泥砂浆
按设计的材料比例配制混凝土试块,然后浇筑捣实混凝土

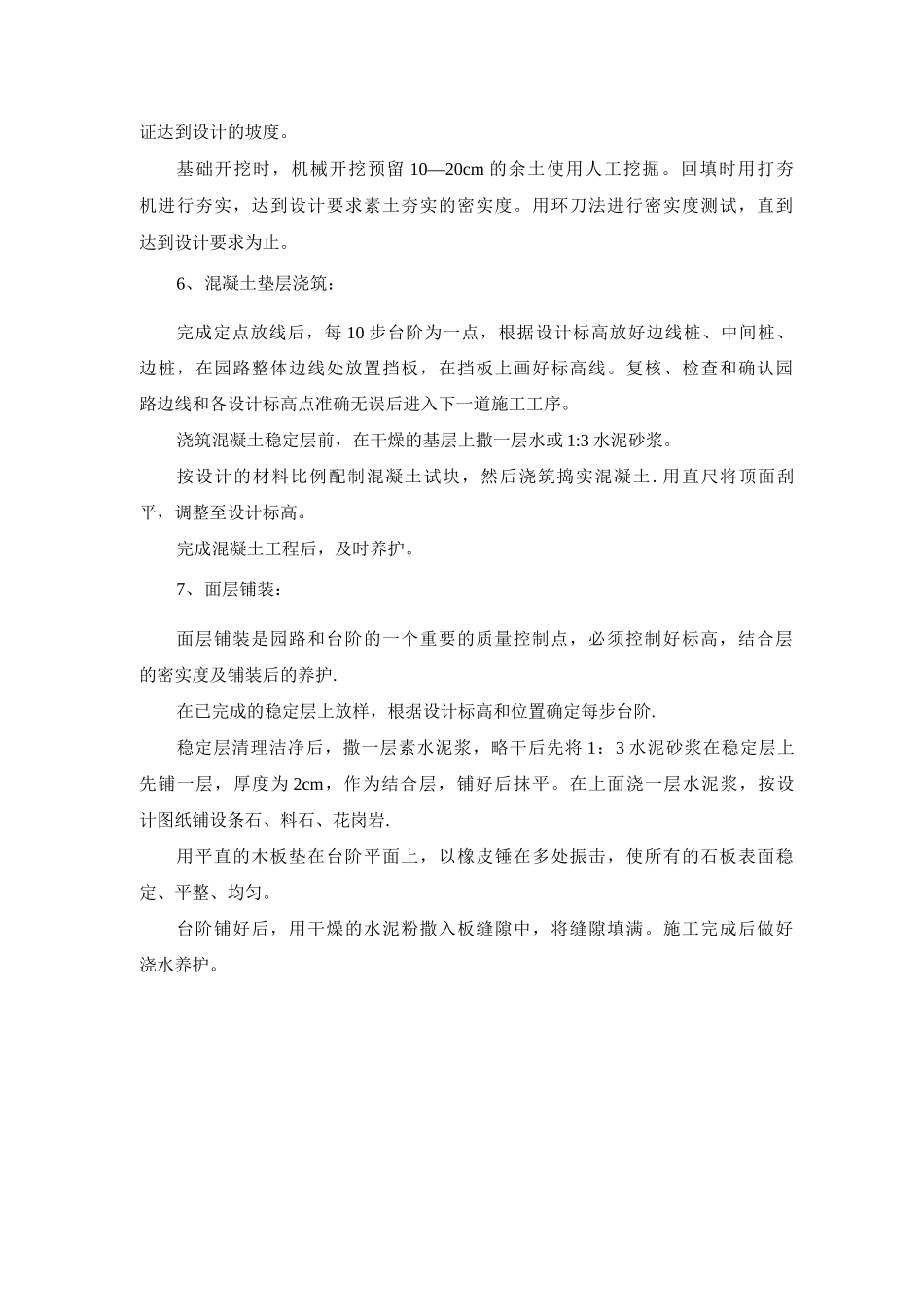

用直尺将顶面
