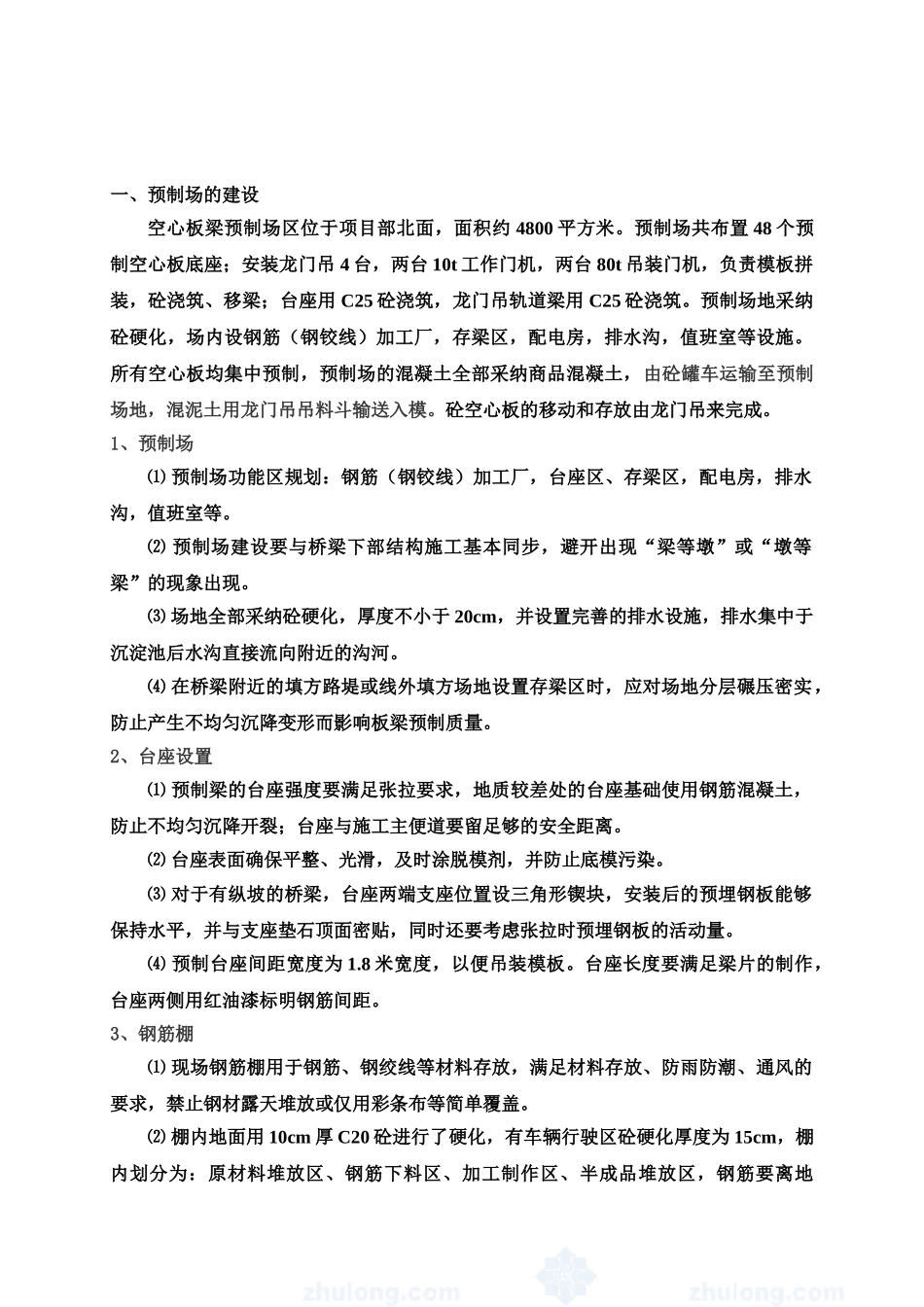

后张法空心板梁预制施工组织设计方案-一、预制场的建设空心板梁预制场区位于项目部北面,面积约 4800 平方米
预制场共布置 48 个预制空心板底座;安装龙门吊 4 台,两台 10t 工作门机,两台 80t 吊装门机,负责模板拼装,砼浇筑、移梁;台座用 C25 砼浇筑,龙门吊轨道梁用 C25 砼浇筑
预制场地采纳砼硬化,场内设钢筋(钢铰线)加工厂,存梁区,配电房,排水沟,值班室等设施
所有空心板均集中预制,预制场的混凝土全部采纳商品混凝土,由砼罐车运输至预制场地,混泥土用龙门吊吊料斗输送入模
砼空心板的移动和存放由龙门吊来完成
1、预制场⑴ 预制场功能区规划:钢筋(钢铰线)加工厂,台座区、存梁区,配电房,排水沟,值班室等
⑵ 预制场建设要与桥梁下部结构施工基本同步,避开出现“梁等墩”或“墩等梁”的现象出现
⑶ 场地全部采纳砼硬化,厚度不小于 20cm,并设置完善的排水设施,排水集中于沉淀池后水沟直接流向附近的沟河
⑷ 在桥梁附近的填方路堤或线外填方场地设置存梁区时,应对场地分层碾压密实,防止产生不均匀沉降变形而影响板梁预制质量
2、台座设置⑴ 预制梁的台座强度要满足张拉要求,地质较差处的台座基础使用钢筋混凝土,防止不均匀沉降开裂;台座与施工主便道要留足够的安全距离
⑵ 台座表面确保平整、光滑,及时涂脱模剂,并防止底模污染
⑶ 对于有纵坡的桥梁,台座两端支座位置设三角形锲块,安装后的预埋钢板能够保持水平,并与支座垫石顶面密贴,同时还要考虑张拉时预埋钢板的活动量
⑷ 预制台座间距宽度为 1
8 米宽度,以便吊装模板
台座长度要满足梁片的制作,台座两侧用红油漆标明钢筋间距
3、钢筋棚⑴ 现场钢筋棚用于钢筋、钢绞线等材料存放,满足材料存放、防雨防潮、通风的要求,禁止钢材露天堆放或仅用彩条布等简单覆盖

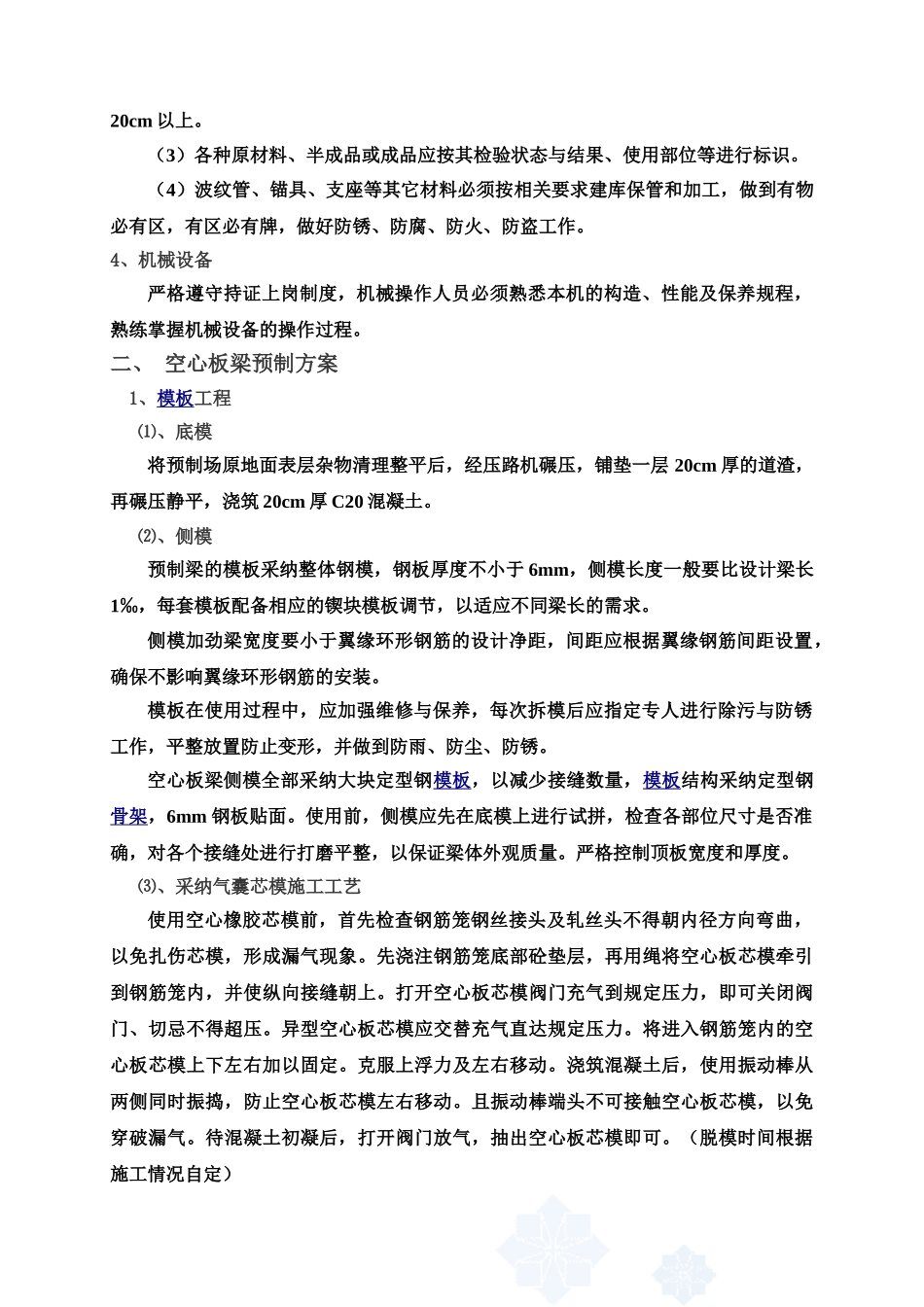

⑵ 棚内地面用 10cm 厚 C20 砼进行了硬化,有车辆行驶区砼硬化厚度为 15c
