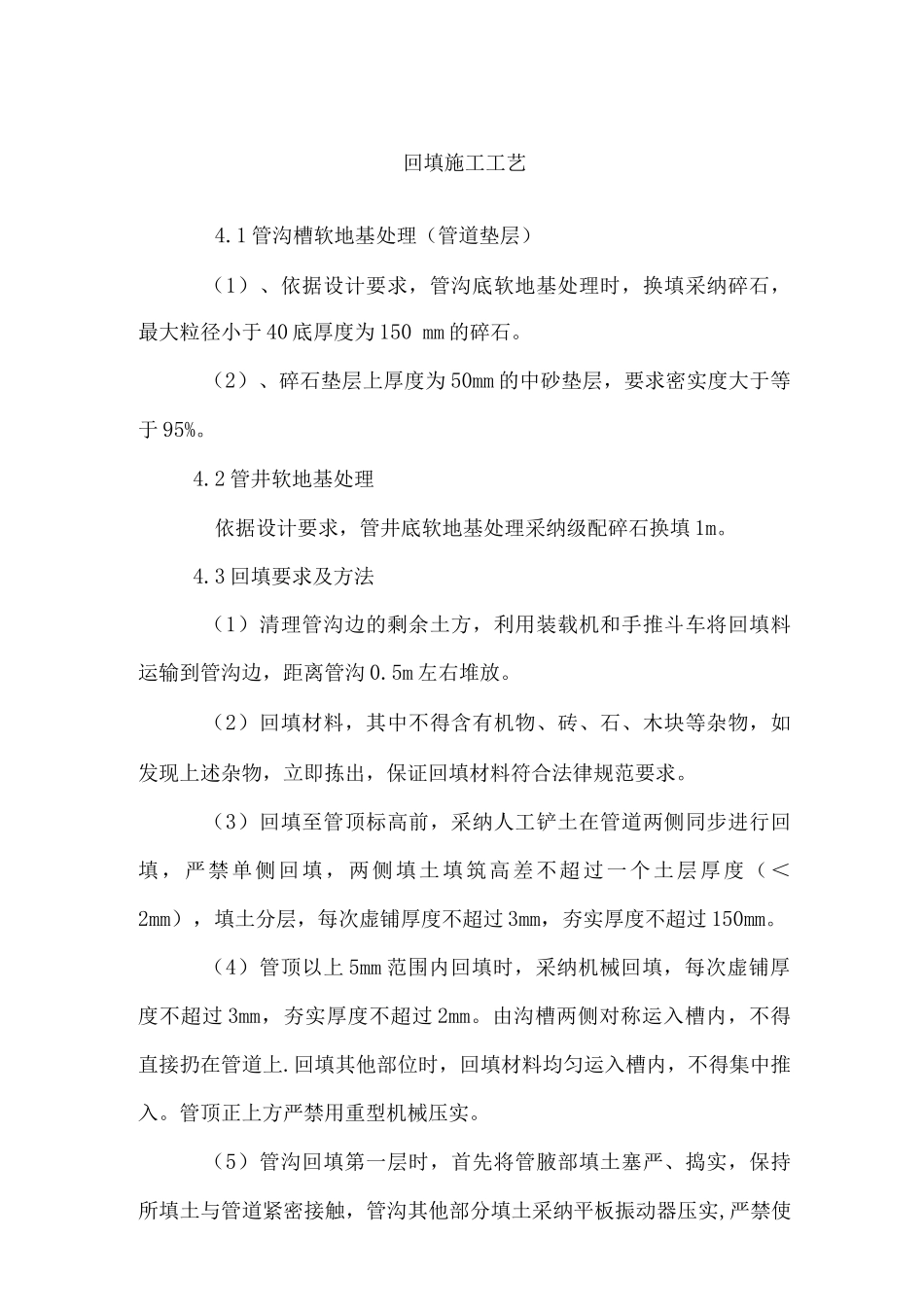

回填施工工艺4
1 管沟槽软地基处理(管道垫层)(1)、依据设计要求,管沟底软地基处理时,换填采纳碎石,最大粒径小于 40 底厚度为 150 mm 的碎石
(2)、碎石垫层上厚度为 50mm 的中砂垫层,要求密实度大于等于 95%
2 管井软地基处理依据设计要求,管井底软地基处理采纳级配碎石换填 1m
3 回填要求及方法(1)清理管沟边的剩余土方,利用装载机和手推斗车将回填料运输到管沟边,距离管沟 0
5m 左右堆放
(2)回填材料,其中不得含有机物、砖、石、木块等杂物,如发现上述杂物,立即拣出,保证回填材料符合法律规范要求
(3)回填至管顶标高前,采纳人工铲土在管道两侧同步进行回填,严禁单侧回填,两侧填土填筑高差不超过一个土层厚度(<2mm),填土分层,每次虚铺厚度不超过 3mm,夯实厚度不超过 150mm
(4)管顶以上 5mm 范围内回填时,采纳机械回填,每次虚铺厚度不超过 3mm,夯实厚度不超过 2mm
由沟槽两侧对称运入槽内,不得直接扔在管道上
回填其他部位时,回填材料均匀运入槽内,不得集中推入
管顶正上方严禁用重型机械压实
(5)管沟回填第一层时,首先将管腋部填土塞严、捣实,保持所填土与管道紧密接触,管沟其他部分填土采纳平板振动器压实,严禁使用冲击夯等重型压实机直接作用在管道上,保证管道的质量不受损、位置不移动

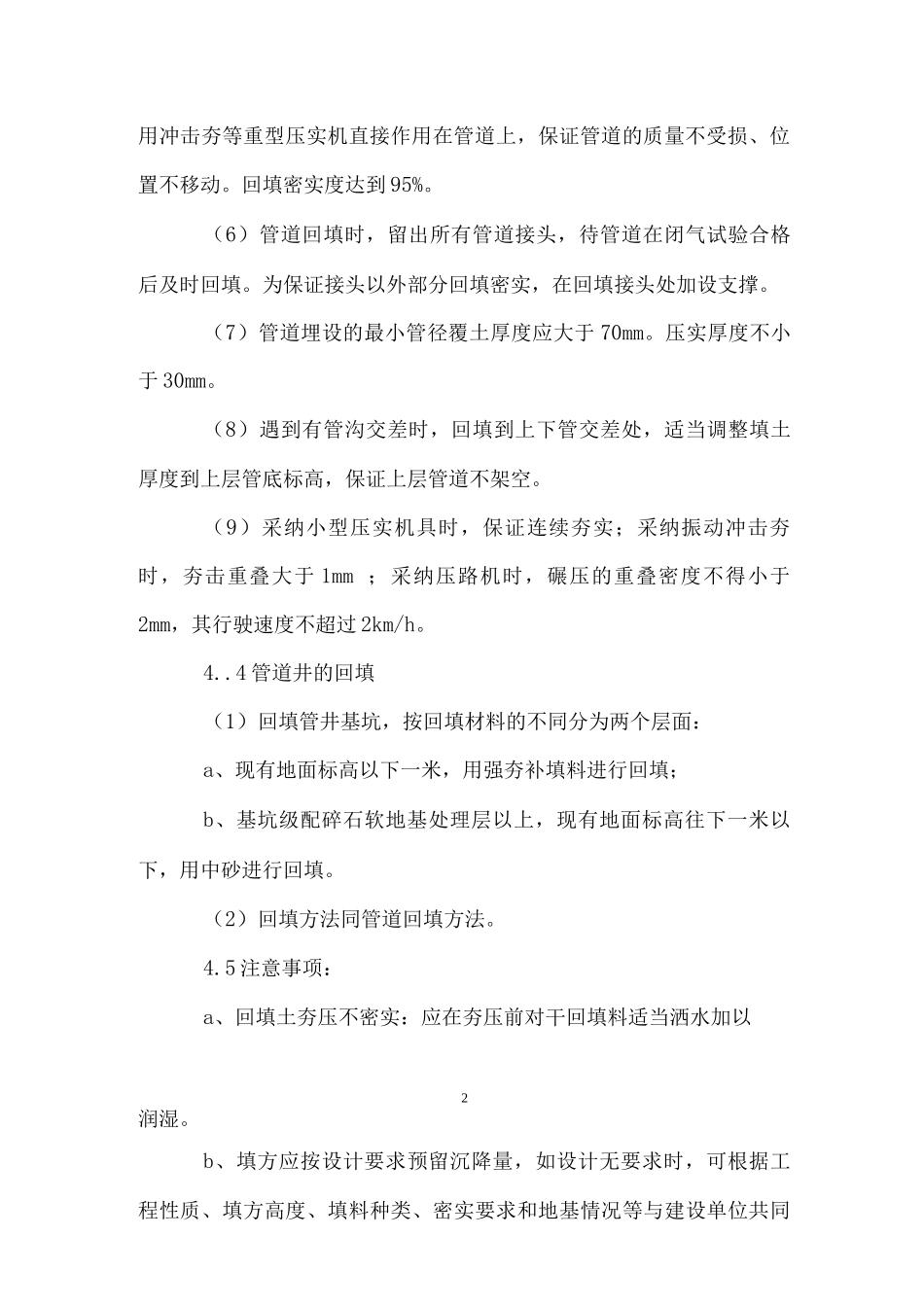

回填密实度达到 95%
(6)管道回填时,留出所有管道接头,待管道在闭气试验合格后及时回填
为保证接头以外部分回填密实,在回填接头处加设支撑
(7)管道埋设的最小管径覆土厚度应大于 70mm
压实厚度不小于 30mm
(8)遇到有管沟交差时,回填到上下管交差处,适当调整填土厚度到上层管底标高,保证上层管道不架空

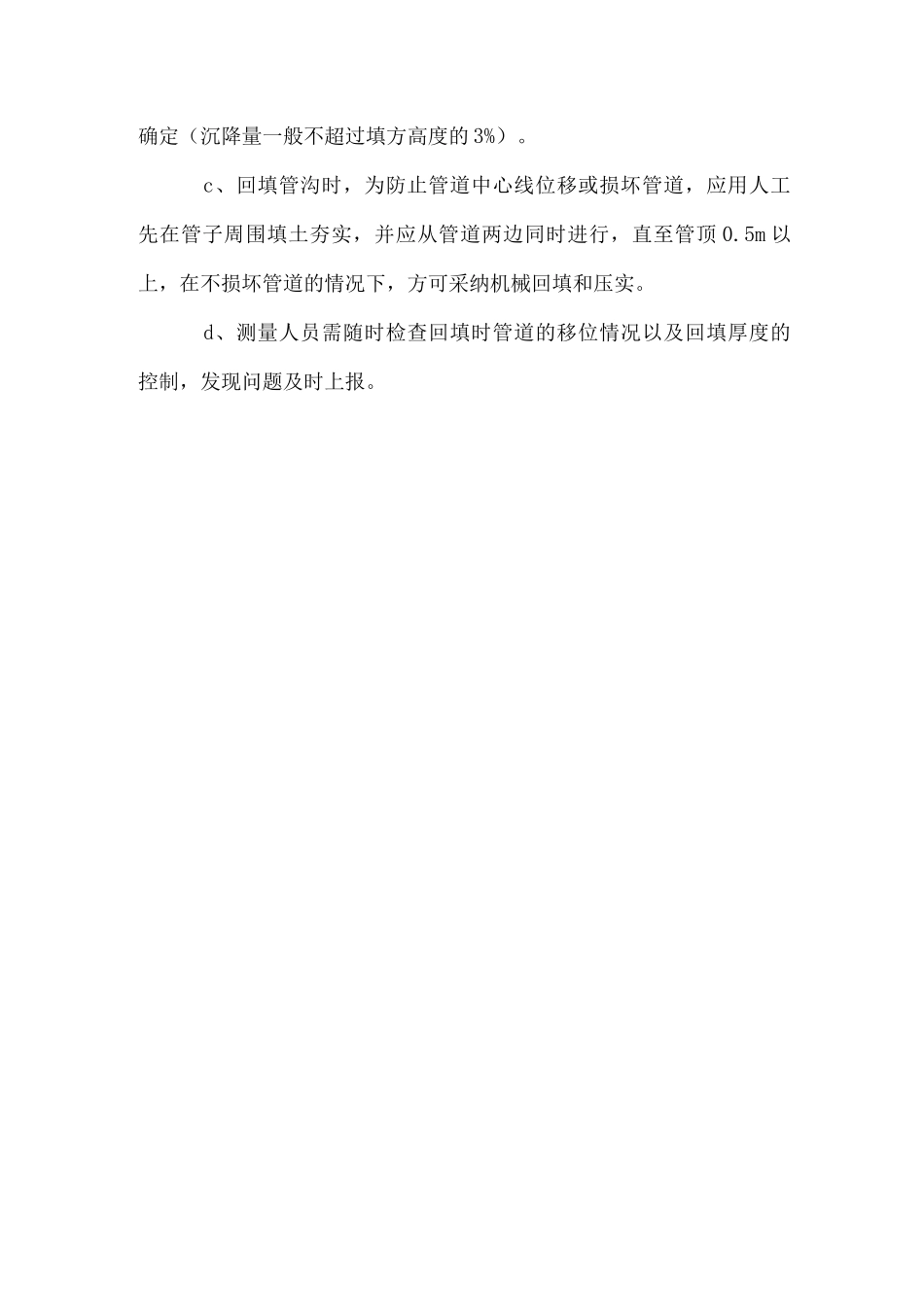

(9)采纳小型压实机具时,保证连续夯实;采纳振动冲击夯时,夯击重叠大于 1mm ;采纳压路机时,碾压的重叠密度不得小于2mm,其行驶速度
