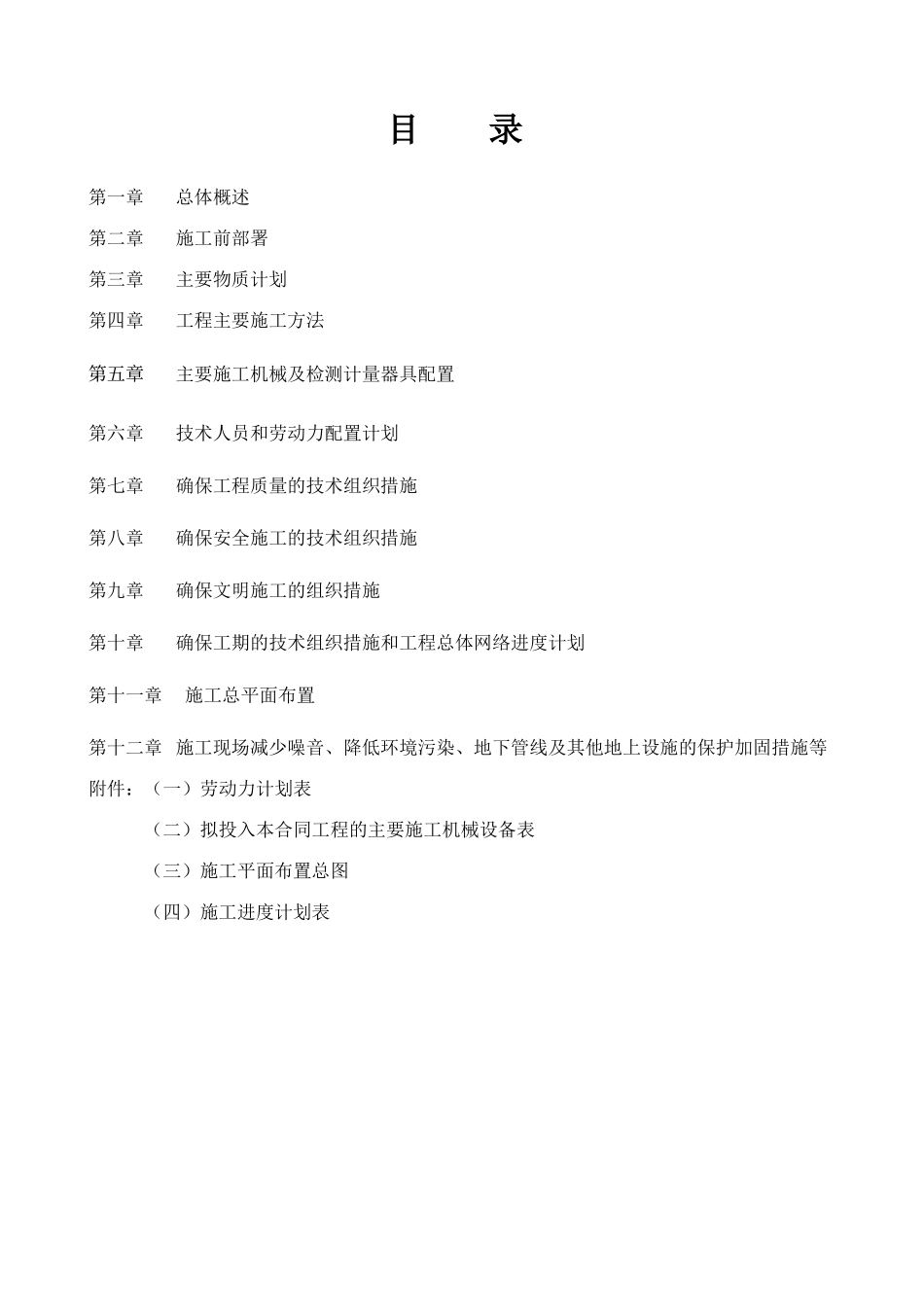

目 录第一章总体概述第二章施工前部署第三章主要物质计划 第四章工程主要施工方法第五章主要施工机械及检测计量器具配置第六章技术人员和劳动力配置计划第七章确保工程质量的技术组织措施第八章确保安全施工的技术组织措施第九章确保文明施工的组织措施第十章确保工期的技术组织措施和工程总体网络进度计划第十一章 施工总平面布置第十二章 施工现场减少噪音、降低环境污染、地下管线及其他地上设施的保护加固措施等附件:(一)劳动力计划表(二)拟投入本合同工程的主要施工机械设备表 (三)施工平面布置总图 (四)施工进度计划表 第一章 总体概述一、 工程概况1、工程名称:城南中学教学楼维修改造工程2、工程概况:六安市城南中学教学楼总建筑面积约 12756.85m2,本次维修改造内容主要有卫生间墙面、顶棚维修改造;各功能间、楼梯间及走廊 1.2 米以上墙面和顶棚维修改造;部格外立面维修改造;外墙、地面及屋面变形缝维修改造;窗户维修及屋面彩钢瓦维修改造等,造价约 200 万元。3、施工工期:40日历天。二、 编制依据1、本工程的招标文件;2、本工程的工程设计图纸及所附工程量清单;3、施工现场的考查资料;4、国家现行施工法律规范、质量检验标准及操作规程;5、本单位曾经施工过的同类工程所积累的施工经验及本单位所固有的综合管理水平。三、 编制原则及依据1、坚持质量第一,用户至上的宗旨,切实贯彻执行国家施工及验收法律规范、操作规程和制度,确保工程质量、工期和安全。2、严格执行基建程序,发挥我单位技术优势,利用先进的施工技术,科学管理,加快施工进度,确保业主投资尽快产生效益。3、充分发挥我单位整体实力,使用先进的机械设备,减轻劳动力强度,提高劳动生产率,加快施工进度。4、加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明洁净。5、遵循国家及地方政府有关环保文件精神,实行有效措施,减少环境污染降低噪音。6、严格遵守国家及市政府有关消防要求,做好消防工作。7、现场踏勘情况8、结合本公司的近年来施工经验和资料9、现行国家地方相关建筑设计技术标准、法律规范、规定其他相关明文法律规范四、 总体施工目标1、质量目标单位工程一次交验合格率100%,杜绝质量事故。2、工期目标本工程总工期为40天,以监理签发的开工日期为准,我公司承诺确保按合同工期完成合同规定的全部工作内容。3、安全生产目标:杜绝重伤及死亡事故。4、文明施工目标:严格...
