基础砖胎模技术交底(5 页)Good is good, but better carries it
精益求精,善益求善

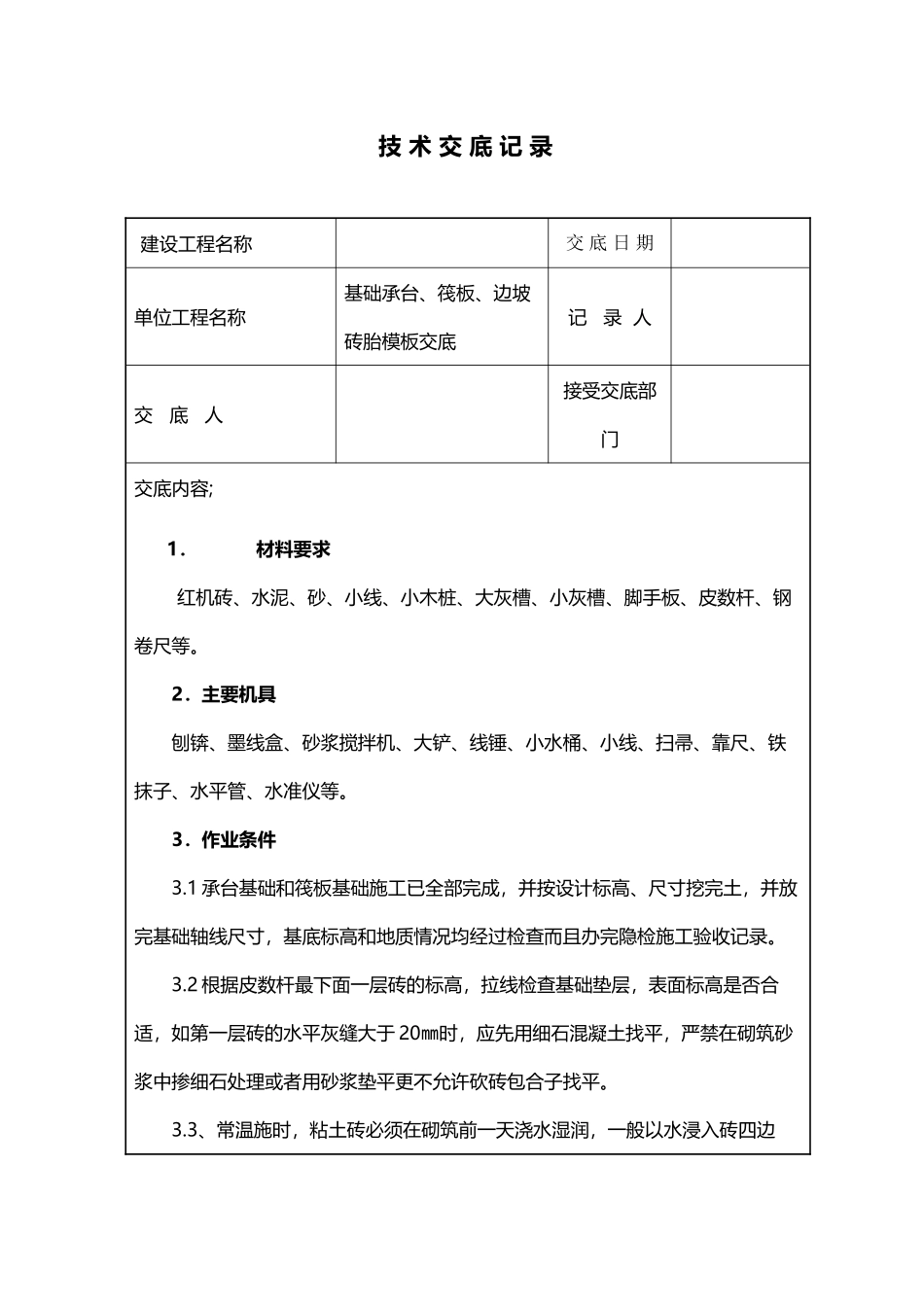

技 术 交 底 记 录建设工程名称 交 底 日 期单位工程名称基础承台、筏板、边坡砖胎模板交底记 录 人交 底 人接受交底部门交底内容; 1. 材料要求 红机砖、水泥、砂、小线、小木桩、大灰槽、小灰槽、脚手板、皮数杆、钢卷尺等
2.主要机具刨锛、墨线盒、砂浆搅拌机、大铲、线锤、小水桶、小线、扫帚、靠尺、铁抹子、水平管、水准仪等
3.作业条件3
1 承台基础和筏板基础施工已全部完成,并按设计标高、尺寸挖完土,并放完基础轴线尺寸,基底标高和地质情况均经过检查而且办完隐检施工验收记录
2 根据皮数杆最下面一层砖的标高,拉线检查基础垫层,表面标高是否合适,如第一层砖的水平灰缝大于 20㎜时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平更不允许砍砖包合子找平

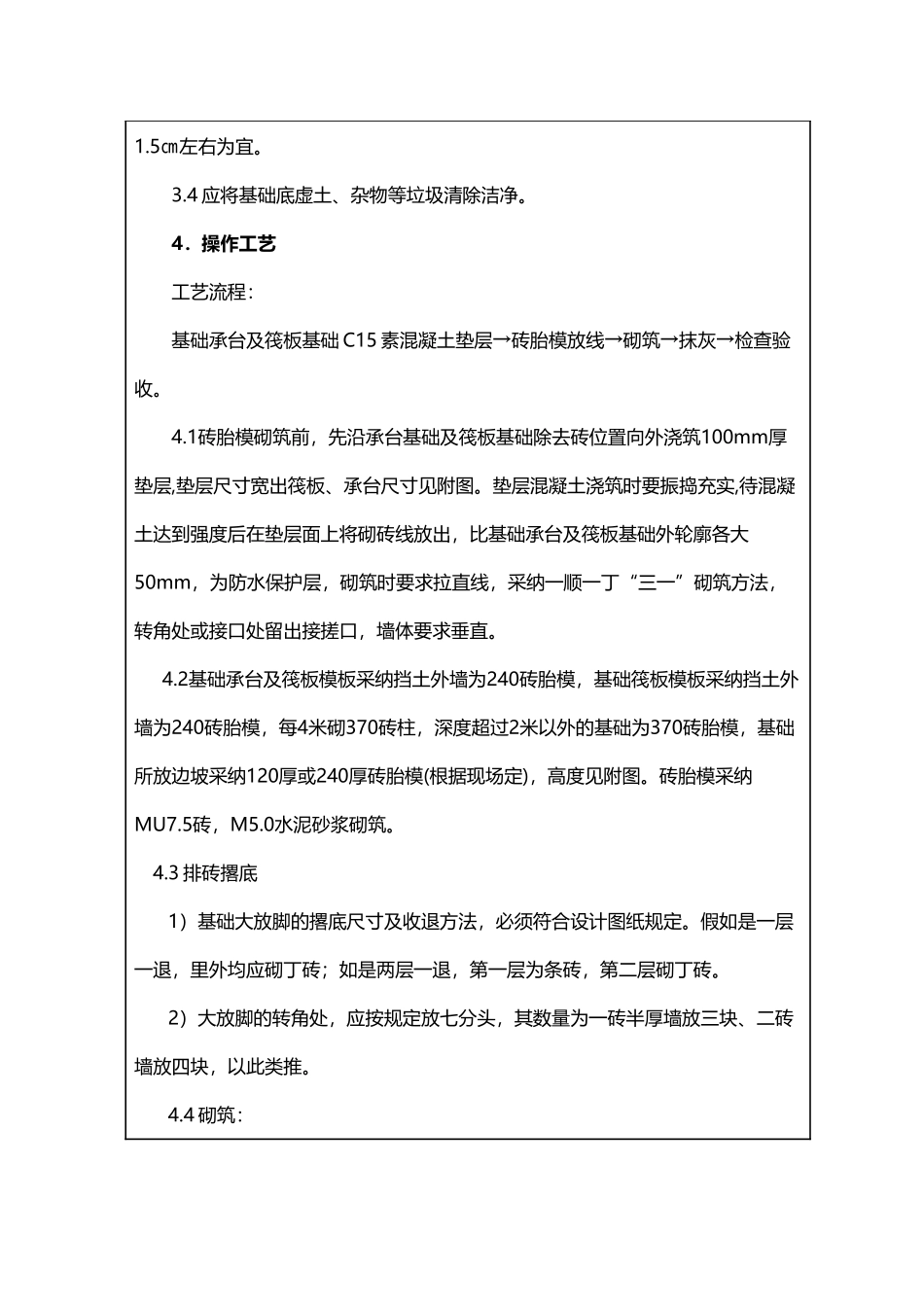

3、常温施时,粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1
5㎝左右为宜
4 应将基础底虚土、杂物等垃圾清除洁净
4.操作工艺工艺流程:基础承台及筏板基础 C15 素混凝土垫层→砖胎模放线→砌筑→抹灰→检查验收
1砖胎模砌筑前,先沿承台基础及筏板基础除去砖位置向外浇筑100mm厚垫层,垫层尺寸宽出筏板、承台尺寸见附图
垫层混凝土浇筑时要振捣充实,待混凝土达到强度后在垫层面上将砌砖线放出,比基础承台及筏板基础外轮廓各大50mm,为防水保护层,砌筑时要求拉直线,采纳一顺一丁“三一”砌筑方法,转角处或接口处留出接搓口,墙体要求垂直
2基础承台及筏板模板采纳挡土外墙为240砖胎模,基础筏板模板采纳挡土外墙为240砖胎模,每4米砌370砖柱,深度超过2米以外的基础为370砖胎模,基础所放边坡采纳120厚或240厚砖胎模(根据现场定),高度见附图
砖胎模采纳MU7
