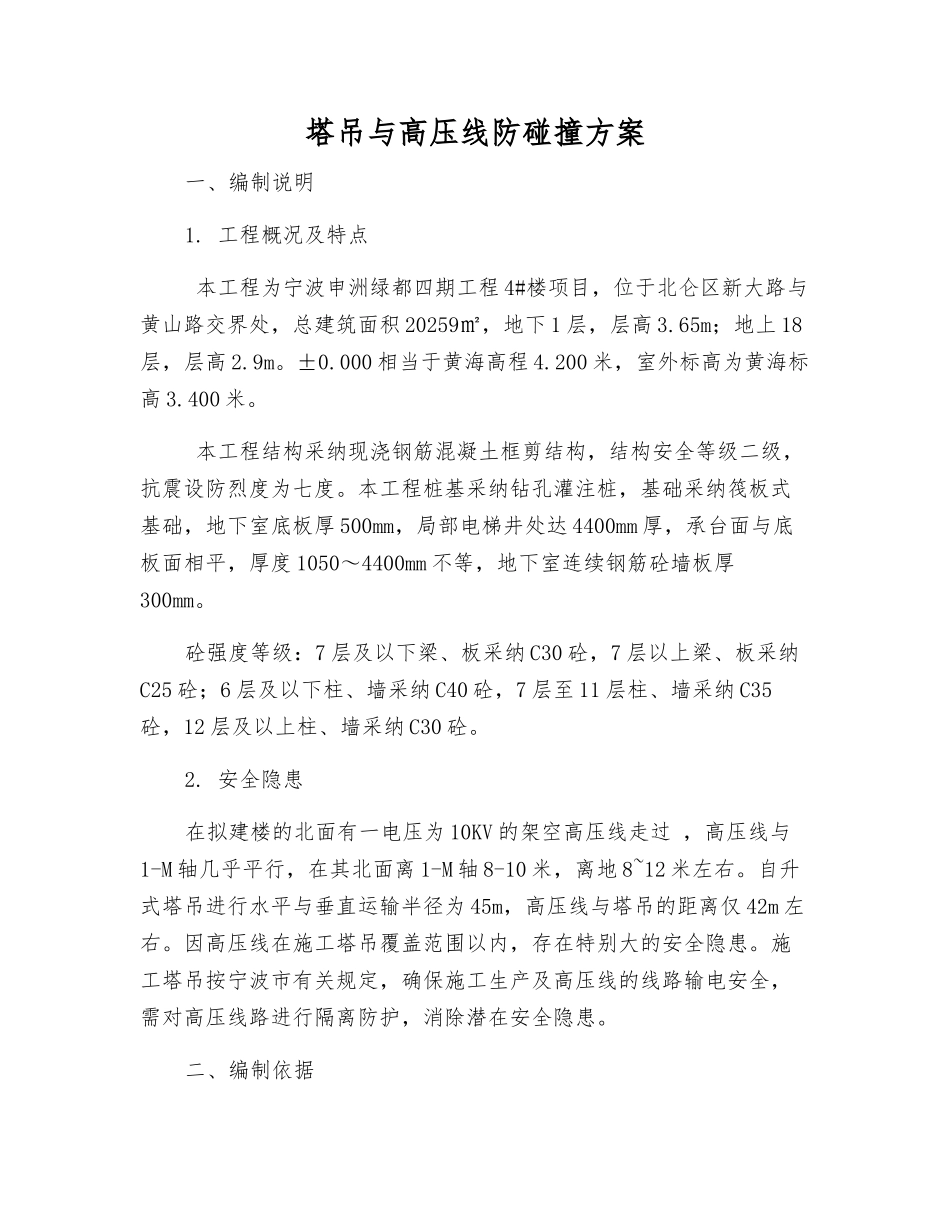

塔吊与高压线防碰撞方案一、编制说明1
工程概况及特点 本工程为宁波申洲绿都四期工程 4#楼项目,位于北仑区新大路与黄山路交界处,总建筑面积 20259㎡,地下 1 层,层高 3
65m;地上 18层,层高 2
000 相当于黄海高程 4
200 米,室外标高为黄海标高 3
本工程结构采纳现浇钢筋混凝土框剪结构,结构安全等级二级,抗震设防烈度为七度
本工程桩基采纳钻孔灌注桩,基础采纳筏板式基础,地下室底板厚 500mm,局部电梯井处达 4400mm 厚,承台面与底板面相平,厚度 1050~4400mm 不等,地下室连续钢筋砼墙板厚300mm
砼强度等级:7 层及以下梁、板采纳 C30 砼,7 层以上梁、板采纳C25 砼;6 层及以下柱、墙采纳 C40 砼,7 层至 11 层柱、墙采纳 C35砼,12 层及以上柱、墙采纳 C30 砼
安全隐患在拟建楼的北面有一电压为 10KV 的架空高压线走过 ,高压线与1-M 轴几乎平行,在其北面离 1-M 轴 8-10 米,离地 8~12 米左右
自升式塔吊进行水平与垂直运输半径为 45m,高压线与塔吊的距离仅 42m 左右
因高压线在施工塔吊覆盖范围以内,存在特别大的安全隐患
施工塔吊按宁波市有关规定,确保施工生产及高压线的线路输电安全,需对高压线路进行隔离防护,消除潜在安全隐患

二、编制依据1、施工蓝图
2、《建筑施工手册(缩印本)》2025 年第二版3、《建筑施工安全检查标准》JGJ59-994、《建筑施工高处作业安全技术法律规范》JGJ80-91三、安全生产目标杜绝重大安全事故和机械事故的发生,死亡率为零,负伤率不大于 1

四、安全防护措施为了进一步保证施工及输电线路的安全,我们需要对高压线实行隔离防护措施,基本做法如下:在高压线高压线与塔吊间、距离高压线净空 2m 处搭设一排单排绝缘脚手架,
