第二章 装饰装修工程1
墙地砖施工1
编制目的/适用范围根据雅益轩项目董事会文件《项目章程》对雅益轩项目的技术进展目标的要求,建设作业工序的标准化制度,定义工序交接界面,统一工序交接界面认识,确保工序准备、工序作业、工序交付高效精准,提升作业效率和作业质量
根据要求进度安排施工生产,并法律规范现场施工、检查验收,与其他工序合理衔接,达到保质保量完成作业
本标准主要适用于马雅益轩项目现场塔楼和裙楼的贴砖施工
编制依据《项目章程》、《雅益轩项目施工组织设计》、《雅益轩项目墙地砖施工方案》、《雅益轩项目墙地砖施工技术交底》、《雅益轩项目合同及法律规范》、《英标法律规范》、《雅益轩项目施工图纸》oED4r

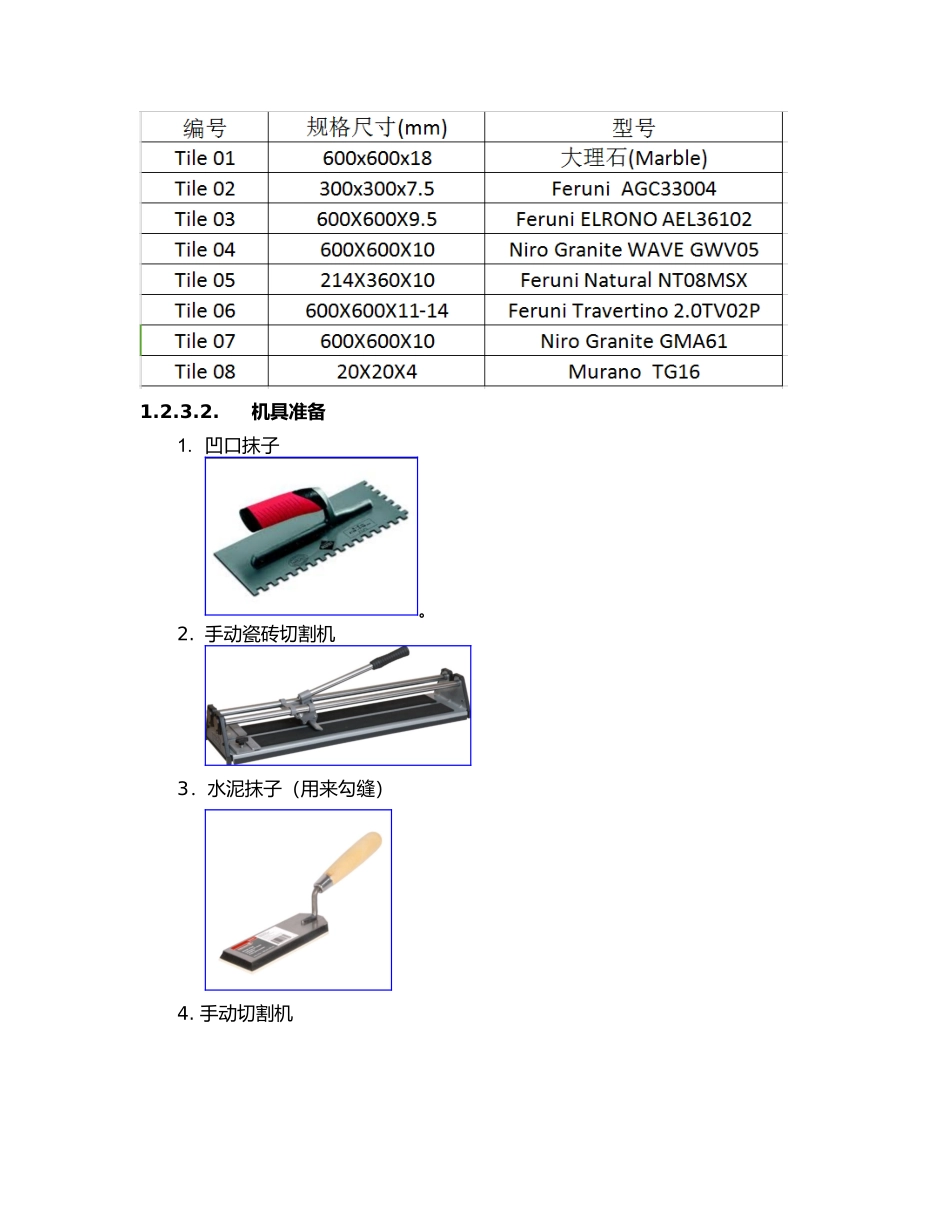

材料准备材料:粘结剂(现用的粘结剂为 BOSTIK(MAXIFLEX)粘结剂)、勾缝剂(Ezi GROUT FINE)、瓷砖间隔片(2mm)、砂子、水泥、界面剂、标准层墙地砖:JIXhP
机具准备 1
手动瓷砖切割机3.水泥抹子(用来勾缝)4

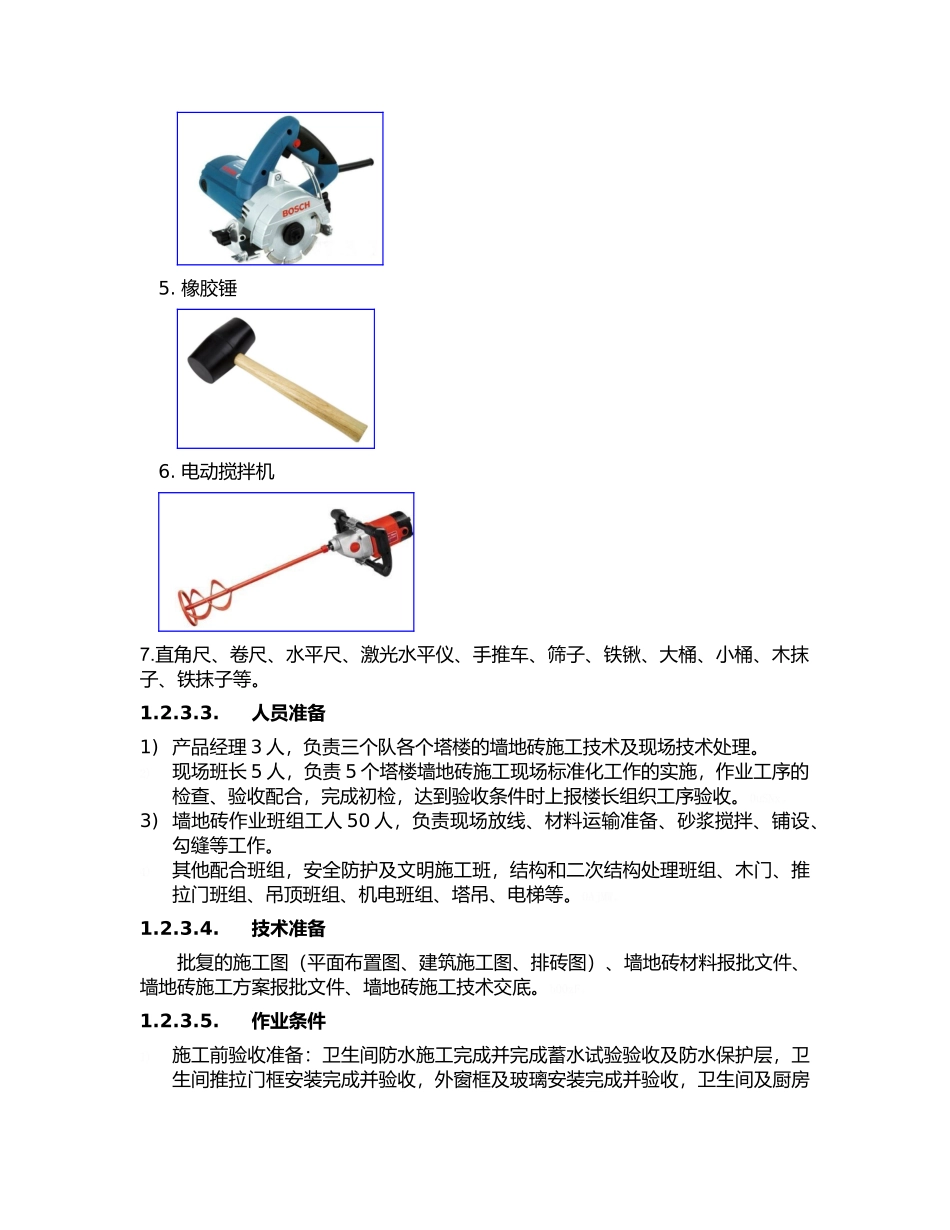

手动切割机5
电动搅拌机7
直角尺、卷尺、水平尺、激光水平仪、手推车、筛子、铁锹、大桶、小桶、木抹子、铁抹子等
人员准备1) 产品经理 3 人,负责三个队各个塔楼的墙地砖施工技术及现场技术处理
2)现场班长 5 人,负责 5 个塔楼墙地砖施工现场标准化工作的实施,作业工序的检查、验收配合,完成初检,达到验收条件时上报楼长组织工序验收
3) 墙地砖作业班组工人 50 人,负责现场放线、材料运输准备、砂浆搅拌、铺设、勾缝等工作
4)其他配合班组,安全防护及文明施工班,结构和二次结构处理班组、木门、推拉门班组、吊顶班组、机电班组、塔吊、电梯等
