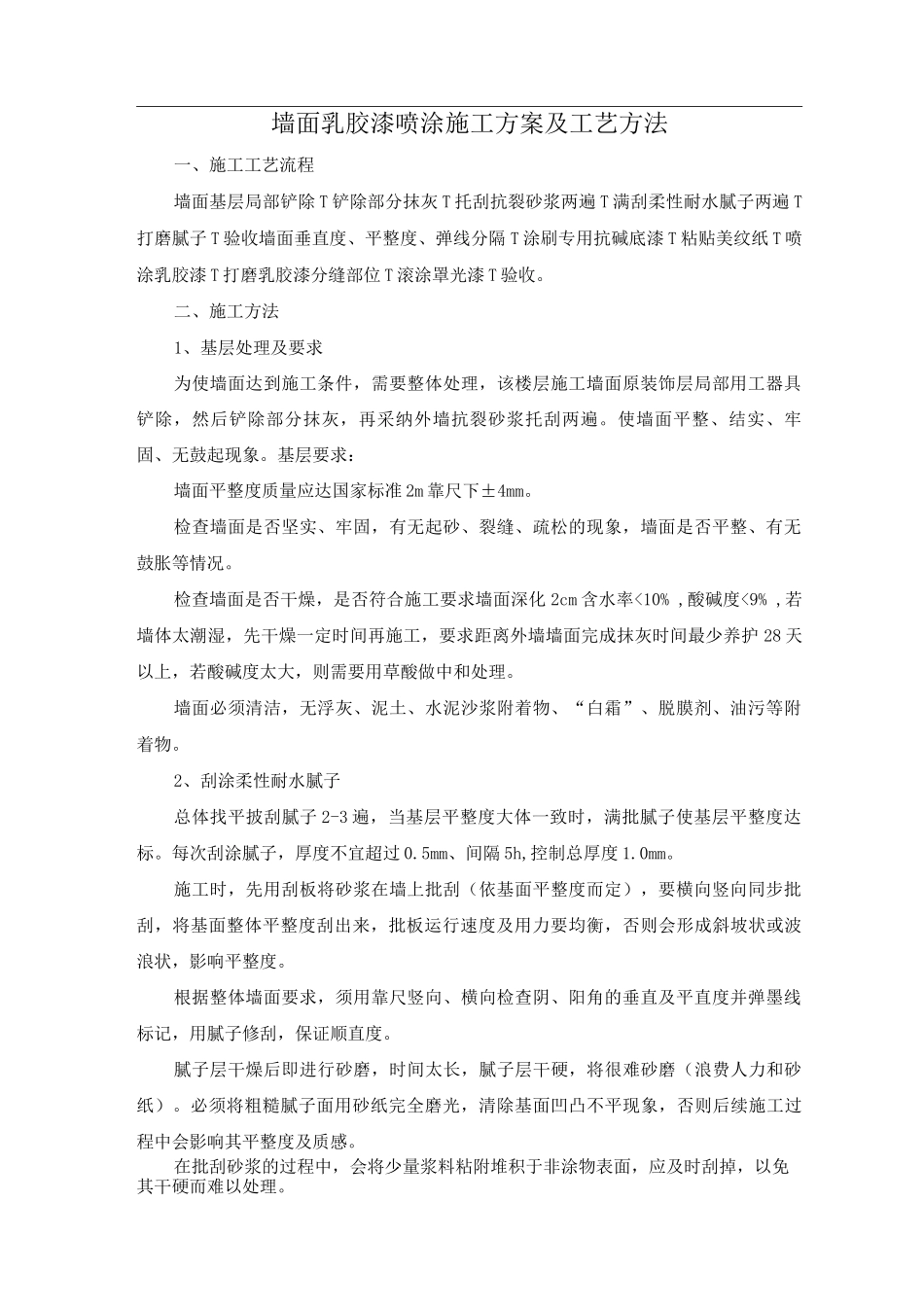

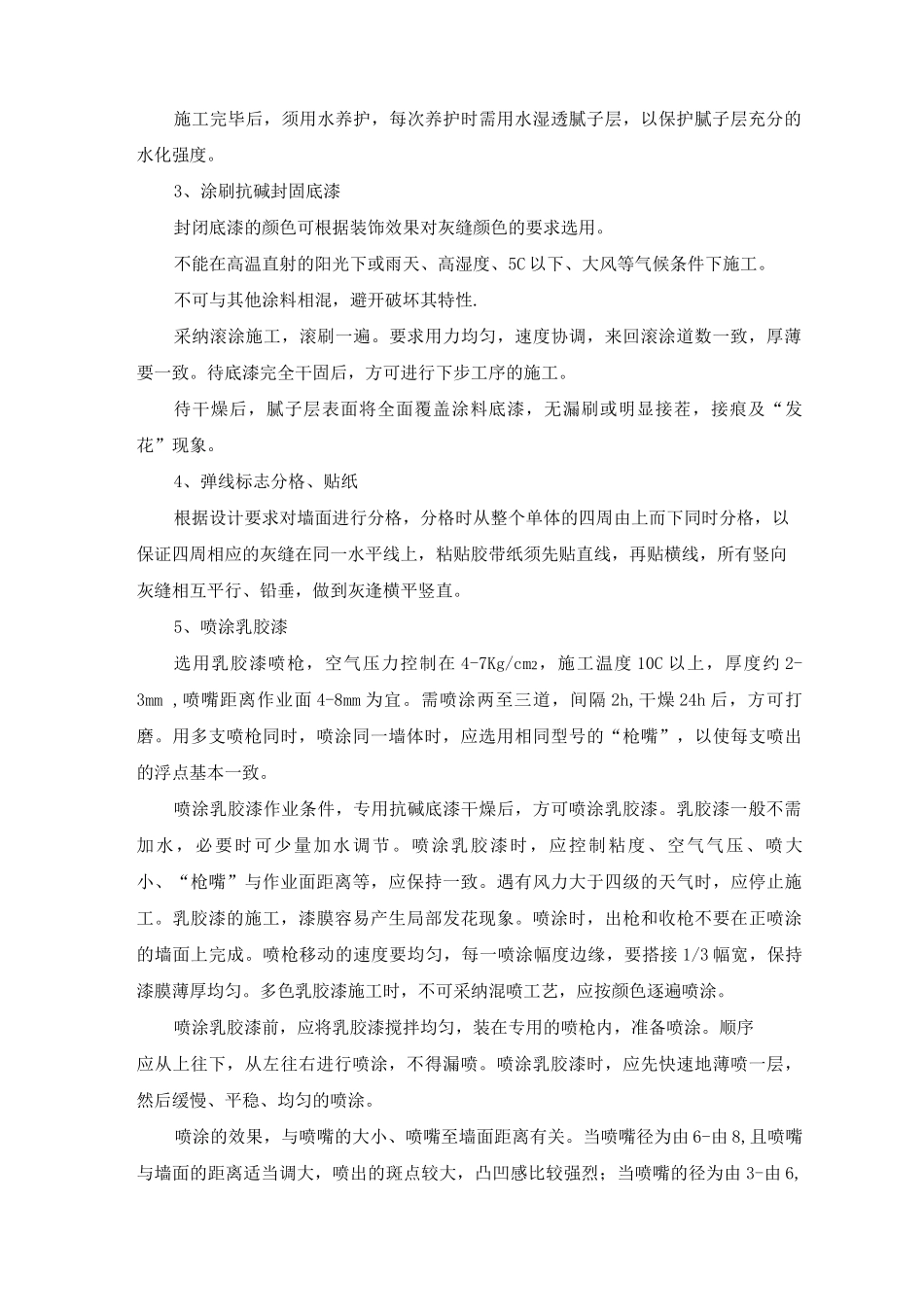

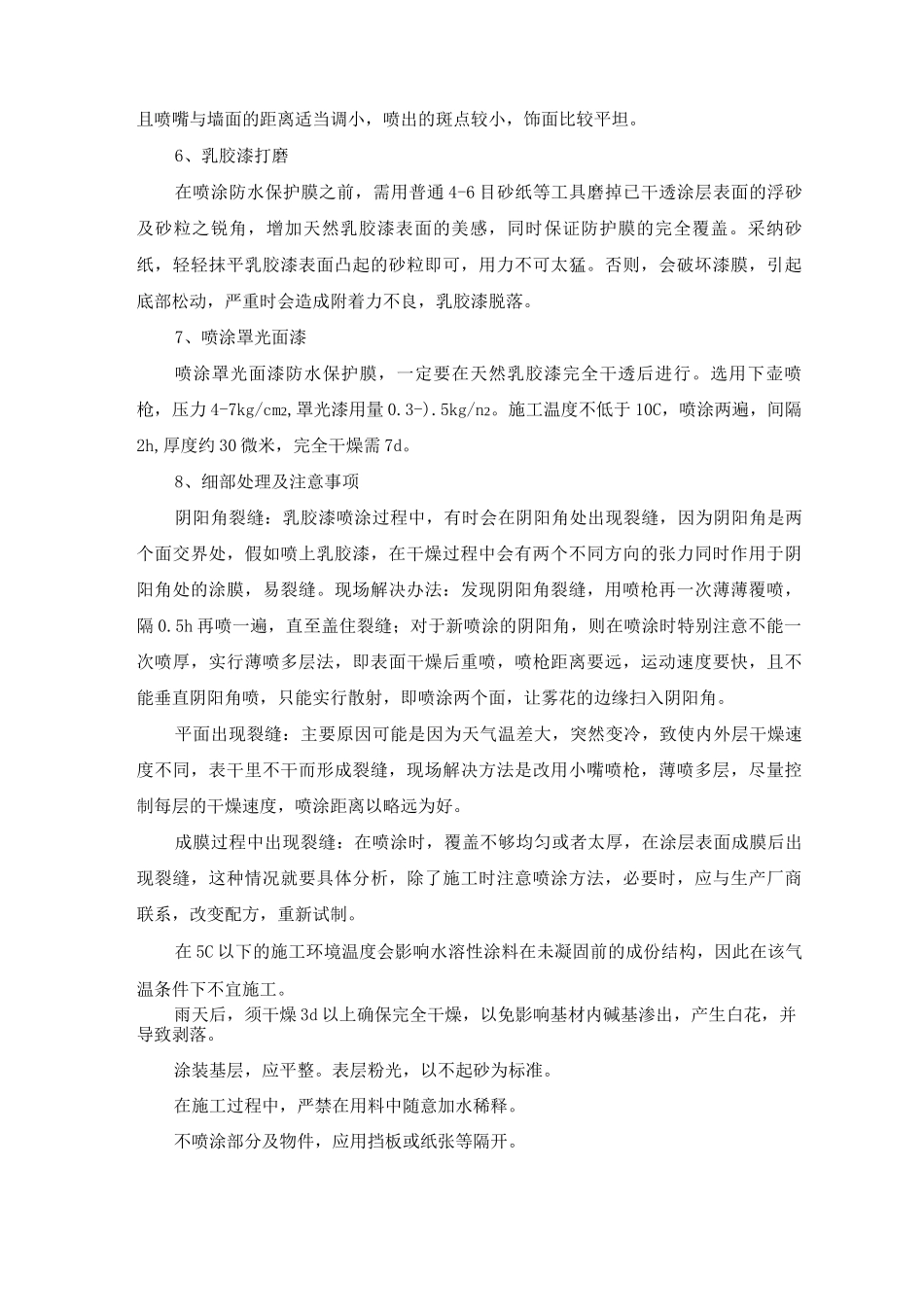

墙面乳胶漆喷涂施工方案及工艺方法一、施工工艺流程墙面基层局部铲除 T 铲除部分抹灰 T 托刮抗裂砂浆两遍 T 满刮柔性耐水腻子两遍 T打磨腻子 T 验收墙面垂直度、平整度、弹线分隔 T 涂刷专用抗碱底漆 T 粘贴美纹纸 T 喷涂乳胶漆 T 打磨乳胶漆分缝部位 T 滚涂罩光漆 T 验收。二、施工方法1、基层处理及要求为使墙面达到施工条件,需要整体处理,该楼层施工墙面原装饰层局部用工器具铲除,然后铲除部分抹灰,再采纳外墙抗裂砂浆托刮两遍。使墙面平整、结实、牢固、无鼓起现象。基层要求:墙面平整度质量应达国家标准 2m 靠尺下±4mm。检查墙面是否坚实、牢固,有无起砂、裂缝、疏松的现象,墙面是否平整、有无鼓胀等情况。检查墙面是否干燥,是否符合施工要求墙面深化 2cm 含水率<10% ,酸碱度<9% ,若墙体太潮湿,先干燥一定时间再施工,要求距离外墙墙面完成抹灰时间最少养护 28 天以上,若酸碱度太大,则需要用草酸做中和处理。墙面必须清洁,无浮灰、泥土、水泥沙浆附着物、“白霜”、脱膜剂、油污等附着物。2、刮涂柔性耐水腻子总体找平披刮腻子 2-3 遍,当基层平整度大体一致时,满批腻子使基层平整度达标。每次刮涂腻子,厚度不宜超过 0.5mm、间隔 5h,控制总厚度 1.0mm。施工时,先用刮板将砂浆在墙上批刮(依基面平整度而定),要横向竖向同步批刮,将基面整体平整度刮出来,批板运行速度及用力要均衡,否则会形成斜坡状或波浪状,影响平整度。根据整体墙面要求,须用靠尺竖向、横向检查阴、阳角的垂直及平直度并弹墨线标记,用腻子修刮,保证顺直度。腻子层干燥后即进行砂磨,时间太长,腻子层干硬,将很难砂磨(浪费人力和砂纸)。必须将粗糙腻子面用砂纸完全磨光,清除基面凹凸不平现象,否则后续施工过程中会影响其平整度及质感。在批刮砂浆的过程中,会将少量浆料粘附堆积于非涂物表面,应及时刮掉,以免其干硬而难以处理。施工完毕后,须用水养护,每次养护时需用水湿透腻子层,以保护腻子层充分的水化强度。3、涂刷抗碱封固底漆封闭底漆的颜色可根据装饰效果对灰缝颜色的要求选用。不能在高温直射的阳光下或雨天、高湿度、5C 以下、大风等气候条件下施工。不可与其他涂料相混,避开破坏其特性.采纳滚涂施工,滚刷一遍。要求用力均匀,速度协调,来回滚涂道数一致,厚薄要一致。待底漆完全干固后,方可进行下步工序的施工。待干燥后,腻子层表面将全面覆盖涂料底漆,无漏刷或明显接茬,接痕及“发花...
