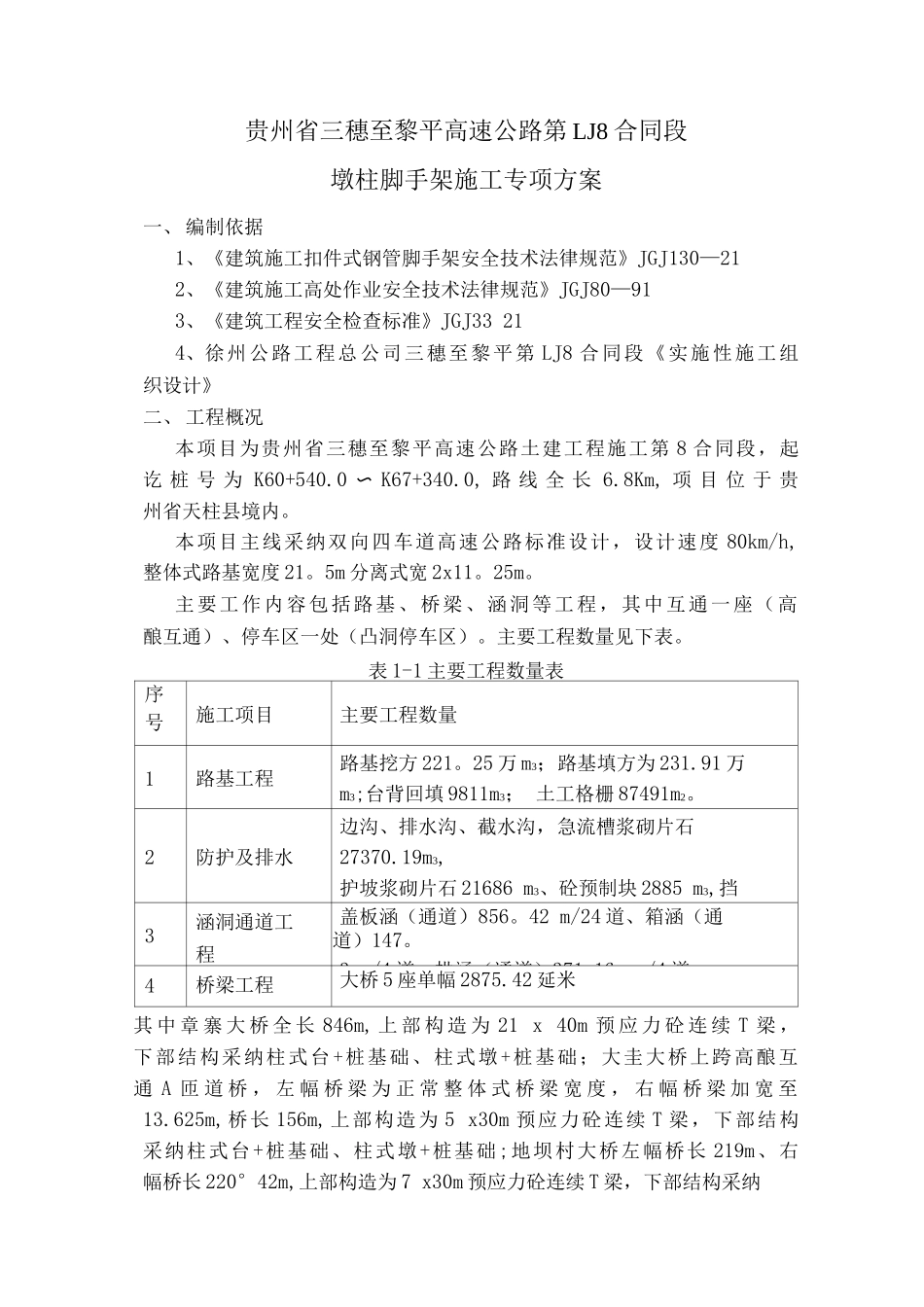

贵州省三穗至黎平高速公路第 LJ8 合同段(K60+54(rK67+340)墩柱脚手架施工专项方案编制:审核:批准:徐州市公路工程总公司三黎高速公路第八合同段项目经理部二一三年元月贵州省三穗至黎平高速公路第 LJ8 合同段墩柱脚手架施工专项方案一、 编制依据1、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—212、《建筑施工高处作业安全技术法律规范》JGJ80—913、《建筑工程安全检查标准》JGJ33 214、徐州公路工程总公司三穗至黎平第 LJ8 合同段《实施性施工组织设计》二、 工程概况本项目为贵州省三穗至黎平高速公路土建工程施工第 8 合同段,起讫 桩 号 为 K60+540
0 〜 K67+340
0, 路 线 全 长 6
8Km, 项 目 位 于 贵州省天柱县境内
本项目主线采纳双向四车道高速公路标准设计,设计速度 80km/h,整体式路基宽度 21
5m 分离式宽 2x11
主要工作内容包括路基、桥梁、涵洞等工程,其中互通一座(高酿互通)、停车区一处(凸洞停车区)
主要工程数量见下表
表 1-1 主要工程数量表序号施工项目主要工程数量1路基工程路基挖方 221
25 万 m3;路基填方为 231
91 万m3;台背回填 9811m3; 土工格栅 87491m2
2防护及排水边沟、排水沟、截水沟,急流槽浆砌片石27370
19m3,护坡浆砌片石 21686 m3、砼预制块 2885 m3,挡墙浆砌片石 2064
9m3;锚杆框架梁砼 1350m3
3涵洞通道工程盖板涵(通道)856
42 m/24 道、箱涵(通道)147
3 m/4 道、拱涵(通道)371
16 m /4 道4桥梁工程大桥 5 座单幅 2875

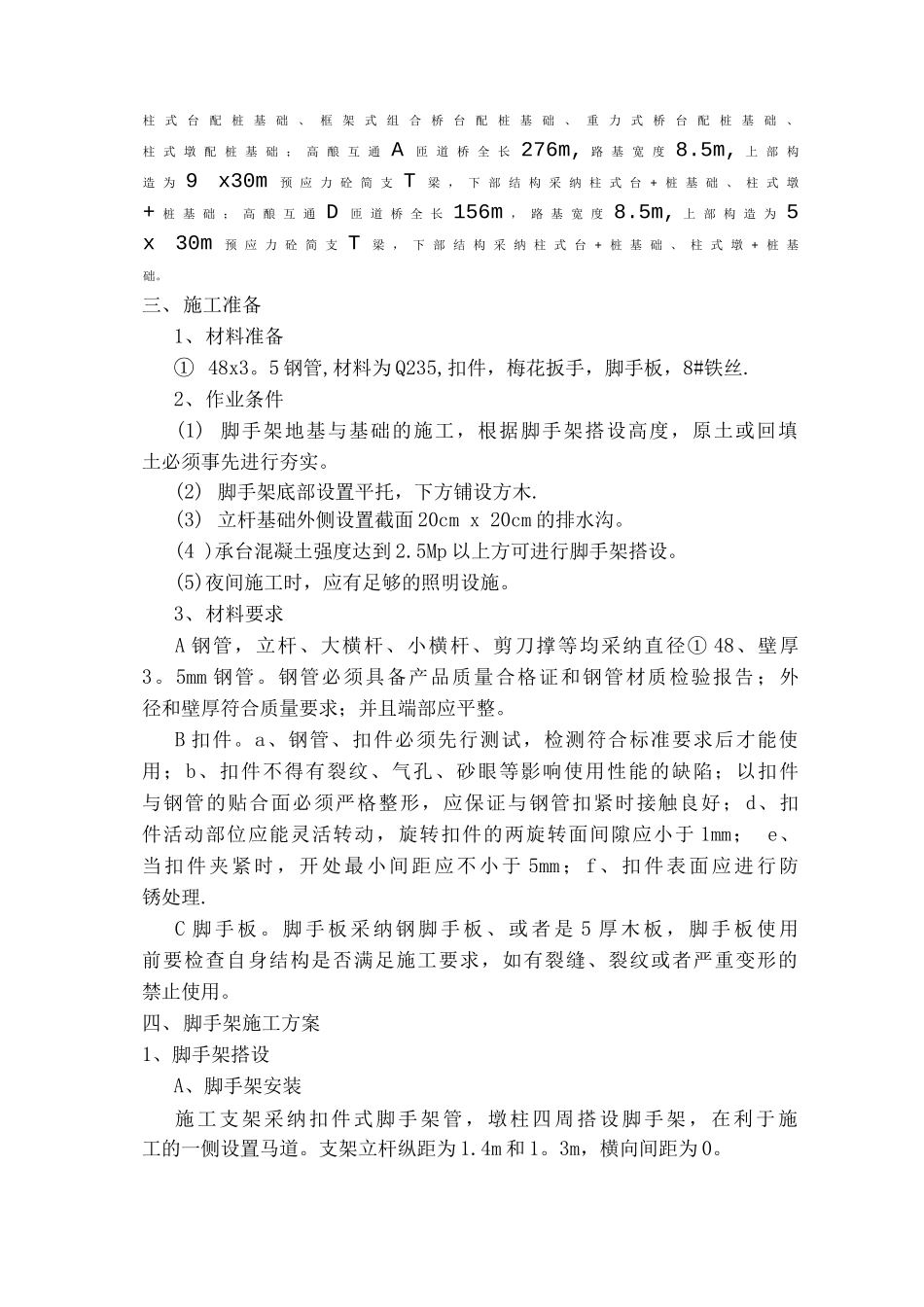

42 延米其 中 章 寨 大 桥 全 长 846m, 上 部 构 造 为 21 x 40m 预 应 力 砼 连 续 T 梁 ,下部结
