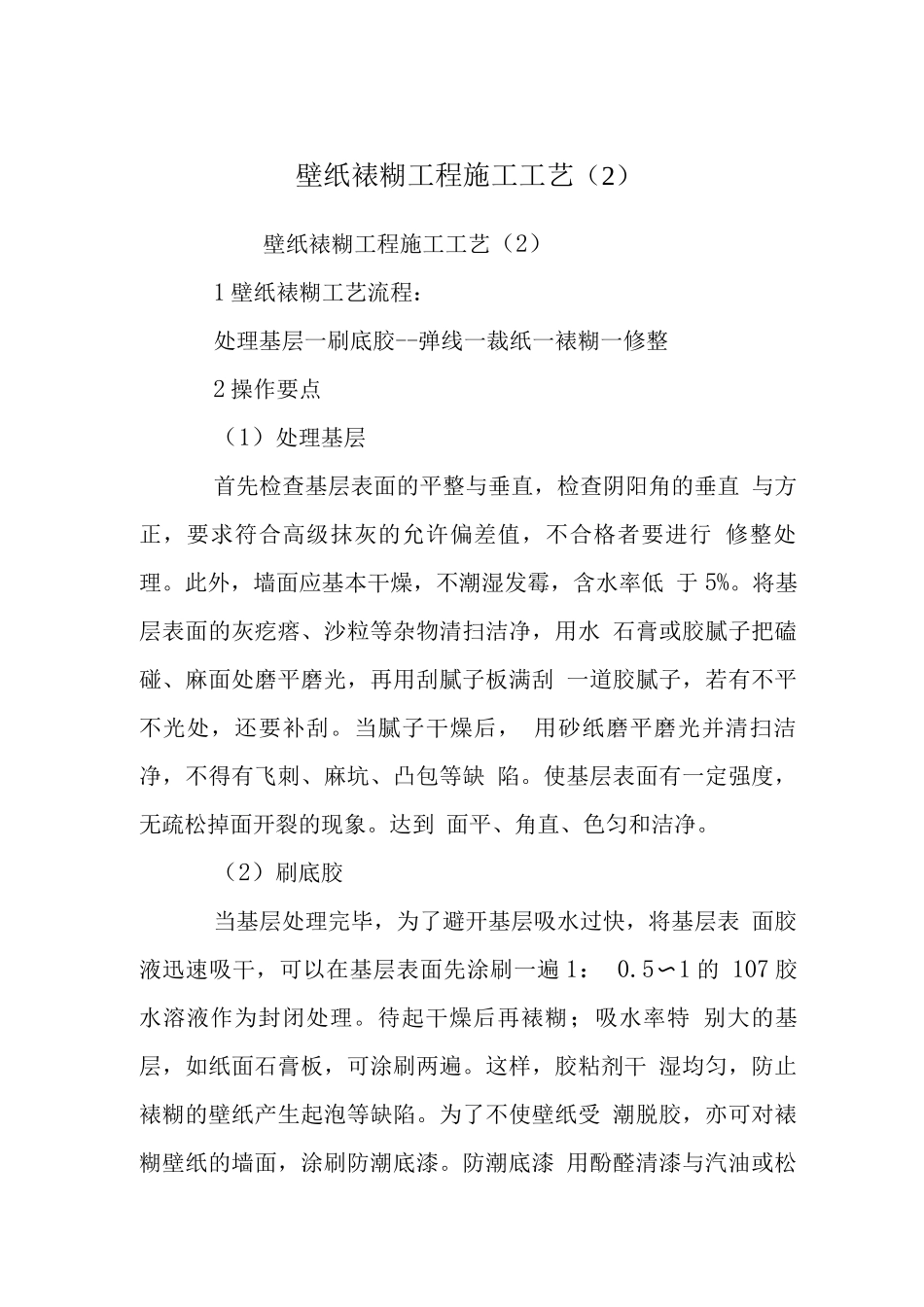

壁纸裱糊工程施工工艺(2)壁纸裱糊工程施工工艺(2)1 壁纸裱糊工艺流程:处理基层一刷底胶--弹线一裁纸一裱糊一修整2 操作要点(1)处理基层首先检查基层表面的平整与垂直,检查阴阳角的垂直 与方正,要求符合高级抹灰的允许偏差值,不合格者要进行 修整处理。此外,墙面应基本干燥,不潮湿发霉,含水率低 于 5%。将基层表面的灰疙瘩、沙粒等杂物清扫洁净,用水 石膏或胶腻子把磕碰、麻面处磨平磨光,再用刮腻子板满刮 一道胶腻子,若有不平不光处,还要补刮。当腻子干燥后, 用砂纸磨平磨光并清扫洁净,不得有飞刺、麻坑、凸包等缺 陷。使基层表面有一定强度,无疏松掉面开裂的现象。达到 面平、角直、色匀和洁净。(2)刷底胶当基层处理完毕,为了避开基层吸水过快,将基层表 面胶液迅速吸干,可以在基层表面先涂刷一遍 1: 0.5〜1 的 107 胶水溶液作为封闭处理。待起干燥后再裱糊;吸水率特 别大的基层,如纸面石膏板,可涂刷两遍。这样,胶粘剂干 湿均匀,防止裱糊的壁纸产生起泡等缺陷。为了不使壁纸受 潮脱胶,亦可对裱糊壁纸的墙面,涂刷防潮底漆。防潮底漆 用酚醛清漆与汽油或松节油来调配,其配比为清漆:汽油(或 松节油)=1: 3。该底漆可涂刷也可喷刷,漆液不宜厚,且 要均匀一致(3)弹线在弹线之前,先注意观察所裱糊的部位,按房间的大 小、门窗的位置、壁纸或墙壁的产品类型、图案及规格尺寸 进行选配、特别注意图案的对称。一般从阴角往外量,搭入 阴角 1〜2cm,找出首张的位置,弹垂线作为裱糊的准线,上 面应以挂镜线为准,无挂镜线应弹水平线。弹线可控制横平 竖直,图案端正。在裱糊顶棚时,也应先弹一条能起准线作 用的直线。(4)裁纸根据墙面高度分幅拼花裁切,留有 20〜30mm,一般在 桌子上裁纸,也可以在墙上裁纸,两张搭槎,用刀片在钢尺 外侧一刀裁两层。用力均匀,刀的运行方向一致。裁切后的 墙纸边缘应平直整齐,不得有毛刺,注意裁切后的纸要卷起 平放不得立放。假如采纳直接对花的壁纸,在对花处可不裁 割。对于重叠对花的壁纸先裱糊对花,然后再用钢尺对齐裁 下余边,一次切掉,不得重割。壁纸裁割时,还要注意墙面 各部位尺寸,统筹安排,防止漏贴或补贴。由于 PVC 壁纸、 带背胶的壁纸有遇水膨胀的特性,因此,要将裁好的壁纸放 入水槽里浸泡 3〜5min,使其充分膨胀后,拿出来抖掉明水, 静置 10min 左右再裱糊。壁纸要不要浸水,注意看"产品说 明"来决定。...
