外墙涂料喷涂施工方案及工艺方法一、施工工艺流程墙面基层处理 T 弹线、分格、粘条 T 拌制面层材料 T 喷涂面层 T 起分格条 T 勾缝T 养护
二、施工方法1、基层处理施工前,将找平层表面清理一次,再涂刷底漆一道
根据法律规范要求分格、弹线,并依据缝子宽窄、深浅选择分格条,粘条位置要准确,要横平竖直
涂料施工时,将不需要施涂的部位遮挡好,防止造成污染
2、备料将水泥过筛后,装袋备用
石屑(或中、粗砂)、养料分别过窗纱筛,石屑若为大颗粒时,应先过 3mm 筛,然后分别按重量级配,装袋存放备用
按其配合比配料,要有专人负责掌握
3、面层施工(1)拌合砂浆:用水型机械搅拌桶搅拌,根据喷涂需要砂浆应随拌随用
先将水泥与石屑(或砂)按 1: 2(体积比)干拌均匀,加入水重 10%的 107 胶水溶液拌合均匀,使其稠度达 11cm,并在砂浆内掺入水泥重 0
3%的木钙粉,反复拌合均匀,颜色应按样板配制
(2)按原预留分格条的位置,将原有分格条重新埋放好
(3)喷涂:炎热干燥的季节,喷涂之前应洒水湿润,开动空压机,检查高压气管有无漏气,并将其压力稳定在 0
6Mpa 左右
喷涂时,喷枪嘴应垂直于墙面,且离开墙面 30 - 50cm,喷斗内注入砂浆,开动气管开关,用高压空气将砂浆喷吹到墙面
假如喷涂时压力有变化,可适当地调整喷嘴与墙面的距离
粒状喷涂一般两遍成活,第一遍要求喷射均匀,厚度掌握在 1
5mm 左右,过 1 -2h 再继续喷第二遍,并使之喷涂成活,要求喷涂颜色一致,颗粒均匀,不出浆,厚薄一致,总厚度控制在 3-4mm
花点喷涂:一般控制三遍成活
第一遍基层变色即可,涂层不要过厚,如墙基不平,可将喷涂的涂层用木抹子搓平后,重喷;第二遍喷至盖底,浆不流淌为止;第三遍喷至面层出浆,表面成波状,灰浆饱满,不流坠,颜色一致,总厚度 3 - 4 mm

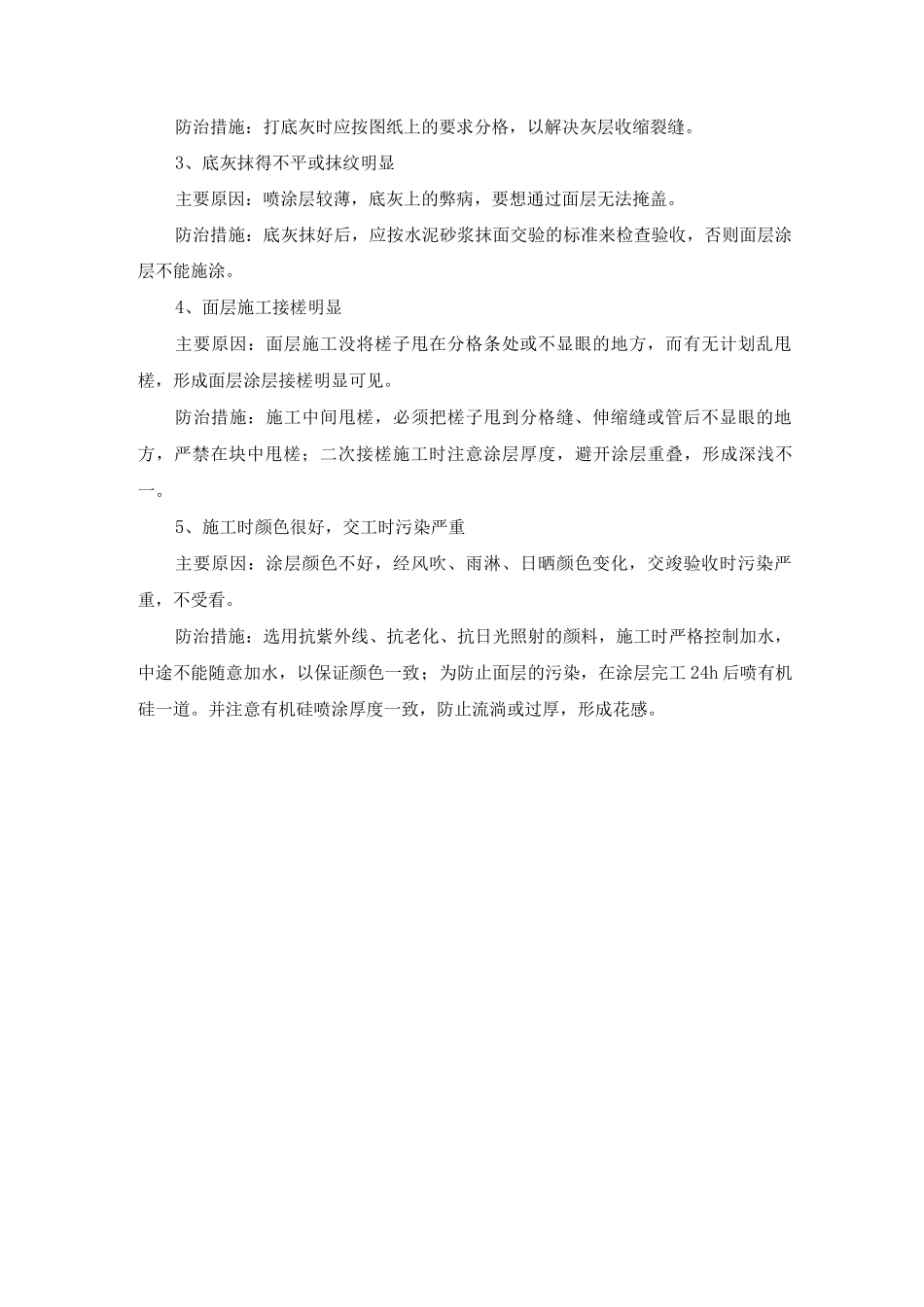

(4)起条、修理、勾缝:喷完后及时将
