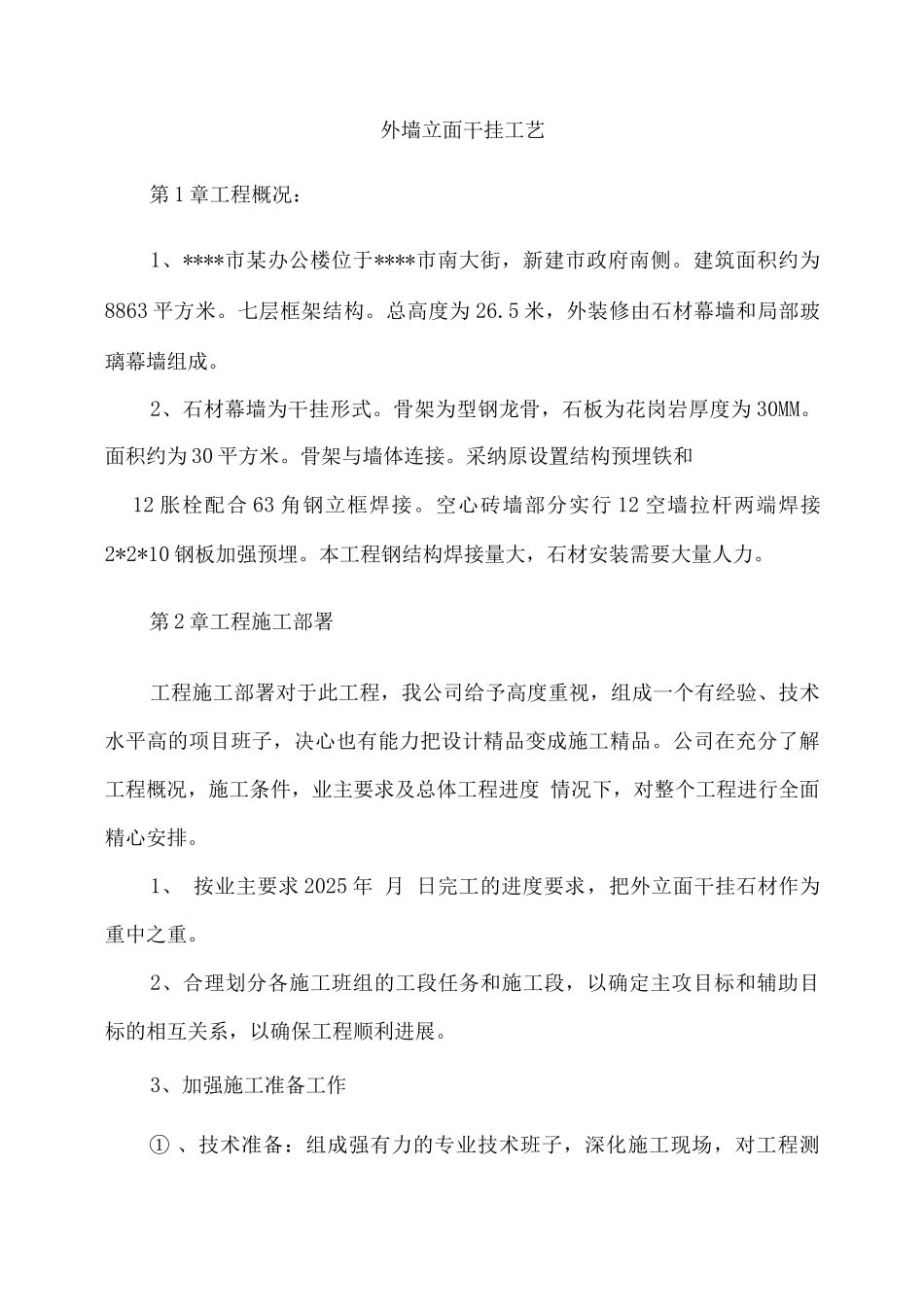

外墙立面干挂工艺第 1 章工程概况:1、****市某办公楼位于****市南大街,新建市政府南侧
建筑面积约为8863 平方米
七层框架结构
总高度为 26
5 米,外装修由石材幕墙和局部玻璃幕墙组成
2、石材幕墙为干挂形式
骨架为型钢龙骨,石板为花岗岩厚度为 30MM
面积约为 30 平方米
骨架与墙体连接
采纳原设置结构预埋铁和12 胀栓配合 63 角钢立框焊接
空心砖墙部分实行 12 空墙拉杆两端焊接2*2*10 钢板加强预埋
本工程钢结构焊接量大,石材安装需要大量人力
第 2 章工程施工部署工程施工部署对于此工程,我公司给予高度重视,组成一个有经验、技术水平高的项目班子,决心也有能力把设计精品变成施工精品
公司在充分了解工程概况,施工条件,业主要求及总体工程进度 情况下,对整个工程进行全面精心安排
1、 按业主要求 2025 年 月 日完工的进度要求,把外立面干挂石材作为重中之重
2、合理划分各施工班组的工段任务和施工段,以确定主攻目标和辅助目标的相互关系,以确保工程顺利进展

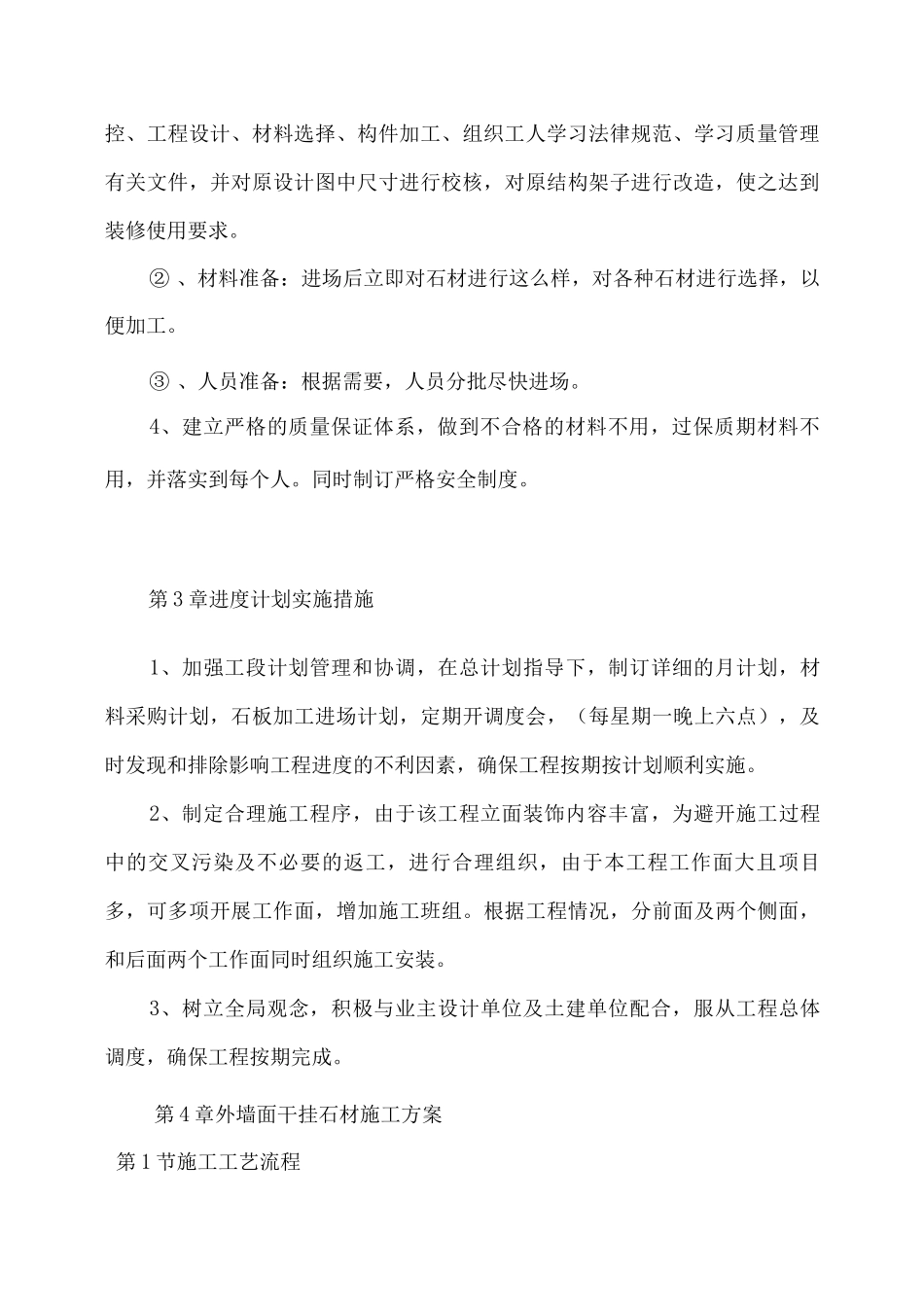

3、加强施工准备工作① 、技术准备:组成强有力的专业技术班子,深化施工现场,对工程测控、工程设计、材料选择、构件加工、组织工人学习法律规范、学习质量管理有关文件,并对原设计图中尺寸进行校核,对原结构架子进行改造,使之达到装修使用要求
② 、材料准备:进场后立即对石材进行这么样,对各种石材进行选择,以便加工
③ 、人员准备:根据需要,人员分批尽快进场
4、建立严格的质量保证体系,做到不合格的材料不用,过保质期材料不用,并落实到每个人
同时制订严格安全制度
第 3 章进度计划实施措施1、加强工段计划管理和协调,在总计划指导下,制订详细的月计划,材料采购计划,石板加工进场计划,定期开调度会,(每星期一晚上六点),及时发现和排除影响工程进度的不利因素,确保工程按期按计划顺利实施

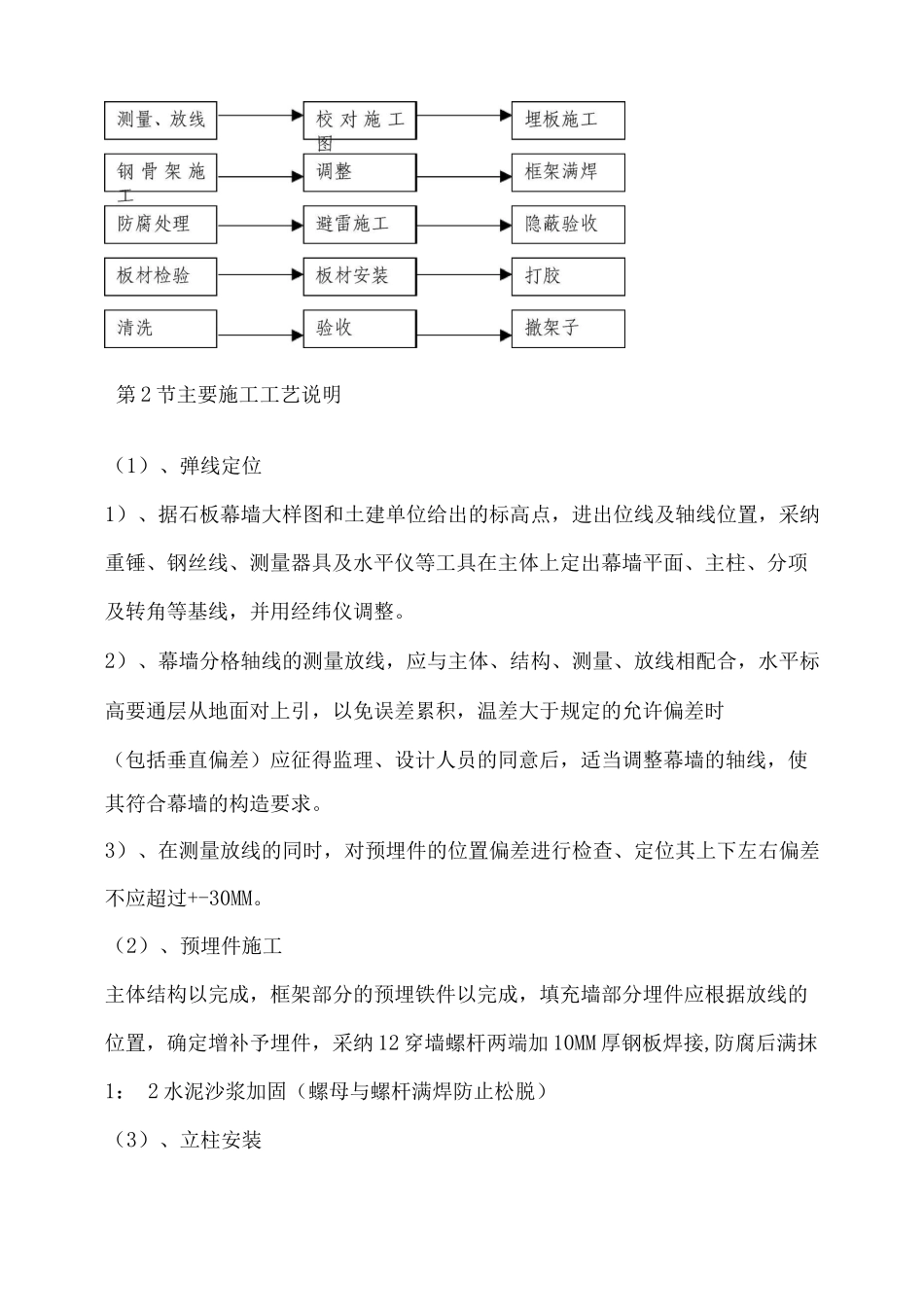

2、制定合理施工程序,由
