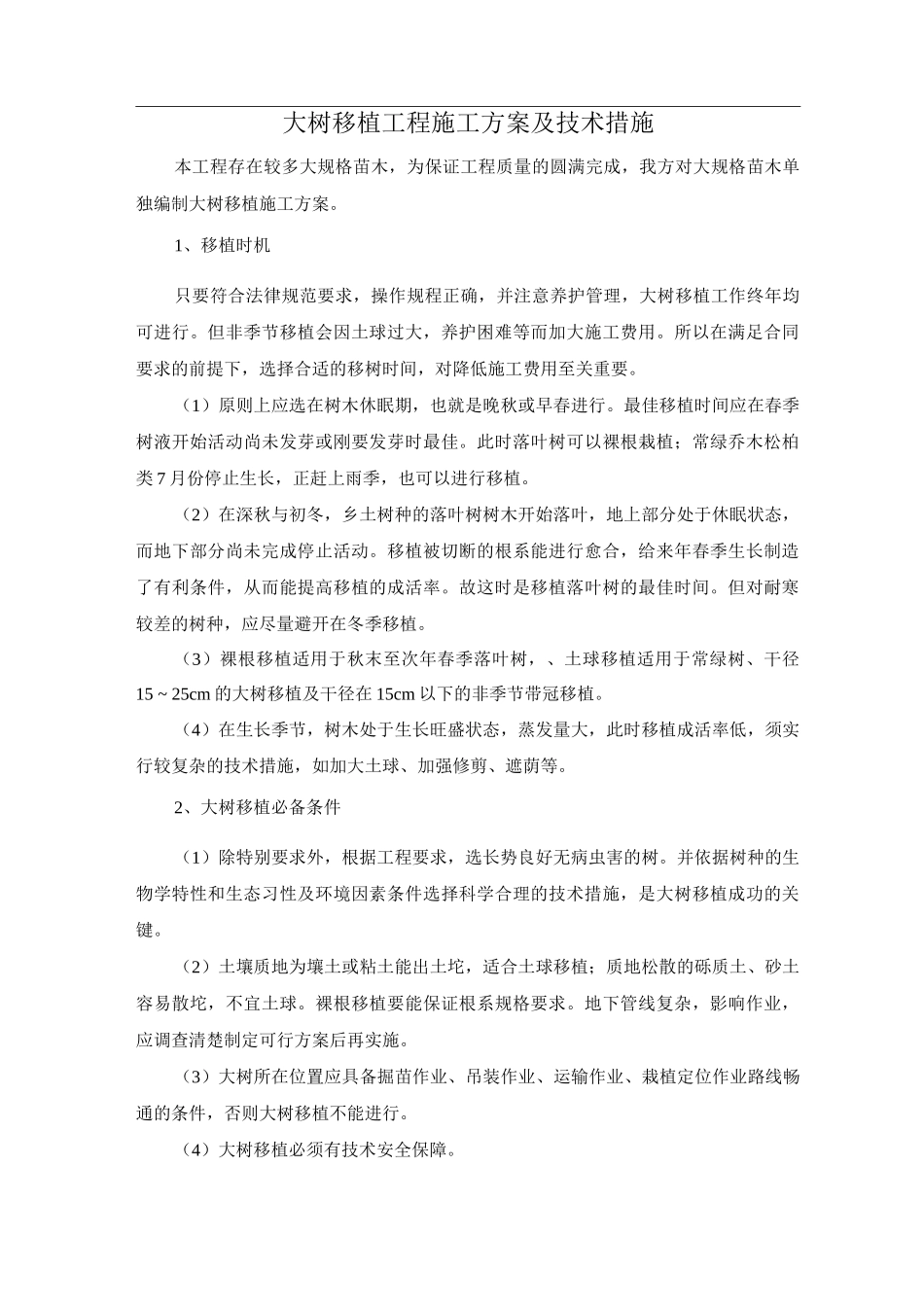

大树移植工程施工方案及技术措施本工程存在较多大规格苗木,为保证工程质量的圆满完成,我方对大规格苗木单独编制大树移植施工方案
1、移植时机只要符合法律规范要求,操作规程正确,并注意养护管理,大树移植工作终年均可进行
但非季节移植会因土球过大,养护困难等而加大施工费用
所以在满足合同要求的前提下,选择合适的移树时间,对降低施工费用至关重要
(1)原则上应选在树木休眠期,也就是晚秋或早春进行
最佳移植时间应在春季树液开始活动尚未发芽或刚要发芽时最佳
此时落叶树可以裸根栽植;常绿乔木松柏类 7 月份停止生长,正赶上雨季,也可以进行移植
(2)在深秋与初冬,乡土树种的落叶树树木开始落叶,地上部分处于休眠状态,而地下部分尚未完成停止活动
移植被切断的根系能进行愈合,给来年春季生长制造了有利条件,从而能提高移植的成活率
故这时是移植落叶树的最佳时间
但对耐寒较差的树种,应尽量避开在冬季移植
(3)裸根移植适用于秋末至次年春季落叶树,、土球移植适用于常绿树、干径15 ~ 25cm 的大树移植及干径在 15cm 以下的非季节带冠移植
(4)在生长季节,树木处于生长旺盛状态,蒸发量大,此时移植成活率低,须实行较复杂的技术措施,如加大土球、加强修剪、遮荫等
2、大树移植必备条件(1)除特别要求外,根据工程要求,选长势良好无病虫害的树
并依据树种的生物学特性和生态习性及环境因素条件选择科学合理的技术措施,是大树移植成功的关键
(2)土壤质地为壤土或粘土能出土坨,适合土球移植;质地松散的砾质土、砂土容易散坨,不宜土球
裸根移植要能保证根系规格要求
地下管线复杂,影响作业,应调查清楚制定可行方案后再实施
(3)大树所在位置应具备掘苗作业、吊装作业、运输作业、栽植定位作业路线畅通的条件,否则大树移植不能进行
(4)大树移植必须有技术安全保障

3、大树移植施工技术措施(1)根系、土球要求
非节栽植土球规格
