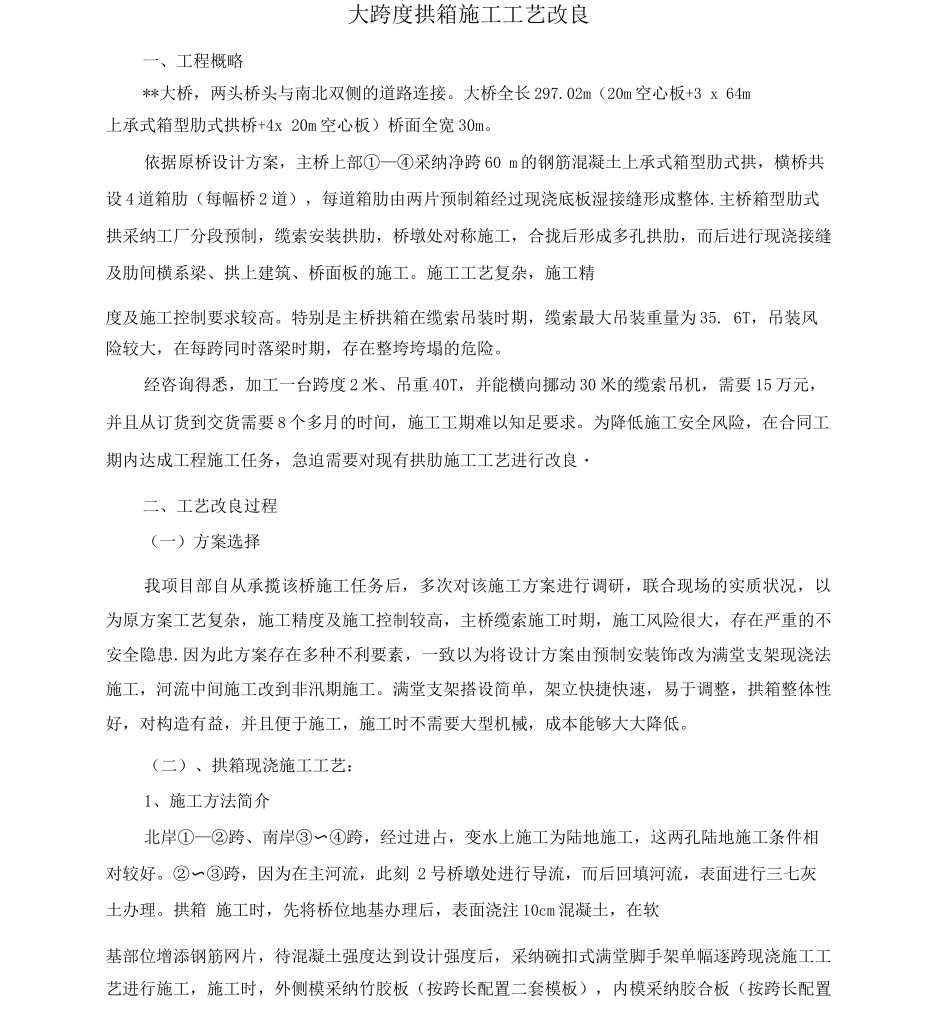

大跨度拱箱施工工艺改良一、工程概略**大桥,两头桥头与南北双侧的道路连接。大桥全长 297.02m(20m 空心板+3 x 64m上承式箱型肋式拱桥+4x 20m 空心板)桥面全宽 30m。依据原桥设计方案,主桥上部①—④采纳净跨 60 m 的钢筋混凝土上承式箱型肋式拱,横桥共设 4 道箱肋(每幅桥 2 道),每道箱肋由两片预制箱经过现浇底板湿接缝形成整体.主桥箱型肋式拱采纳工厂分段预制,缆索安装拱肋,桥墩处对称施工,合拢后形成多孔拱肋,而后进行现浇接缝及肋间横系梁、拱上建筑、桥面板的施工。施工工艺复杂,施工精度及施工控制要求较高。特别是主桥拱箱在缆索吊装时期,缆索最大吊装重量为 35. 6T,吊装风险较大,在每跨同时落梁时期,存在整垮垮塌的危险。经咨询得悉,加工一台跨度 2 米、吊重 40T,并能横向挪动 30 米的缆索吊机,需要 15 万元,并且从订货到交货需要 8 个多月的时间,施工工期难以知足要求。为降低施工安全风险,在合同工期内达成工程施工任务,急迫需要对现有拱肋施工工艺进行改良・二、工艺改良过程(一)方案选择我项目部自从承揽该桥施工任务后,多次对该施工方案进行调研,联合现场的实质状况,以为原方案工艺复杂,施工精度及施工控制较高,主桥缆索施工时期,施工风险很大,存在严重的不安全隐患.因为此方案存在多种不利要素,一致以为将设计方案由预制安装饰改为满堂支架现浇法施工,河流中间施工改到非汛期施工。满堂支架搭设简单,架立快捷快速,易于调整,拱箱整体性好,对构造有益,并且便于施工,施工时不需要大型机械,成本能够大大降低。(二)、拱箱现浇施工工艺:1、施工方法简介北岸①—②跨、南岸③④跨,经过进占,变水上施工为陆地施工,这两孔陆地施工条件相〜对较好。②③跨,因为在主河流,此刻 〜2 号桥墩处进行导流,而后回填河流,表面进行三七灰土办理。拱箱 施工时,先将桥位地基办理后,表面浇注 10cm 混凝土,在软基部位增添钢筋网片,待混凝土强度达到设计强度后,采纳碗扣式满堂脚手架单幅逐跨现浇施工工艺进行施工,施工时,外侧模采纳竹胶板(按跨长配置二套模板),内模采纳胶合板(按跨长配置二套模板),底模采纳木模板(按三跨长度配置)。施工工艺流程以下:2 、施工工艺流程1三、满堂支架现浇拱箱施工方案21、河流导流澧河大桥所处的地点,河面宽度约 80 米,经我们经过当地水文局的水文资料得悉,近20 年来,澧河水在 11 月份到来年 5 月尾最大流量为...
