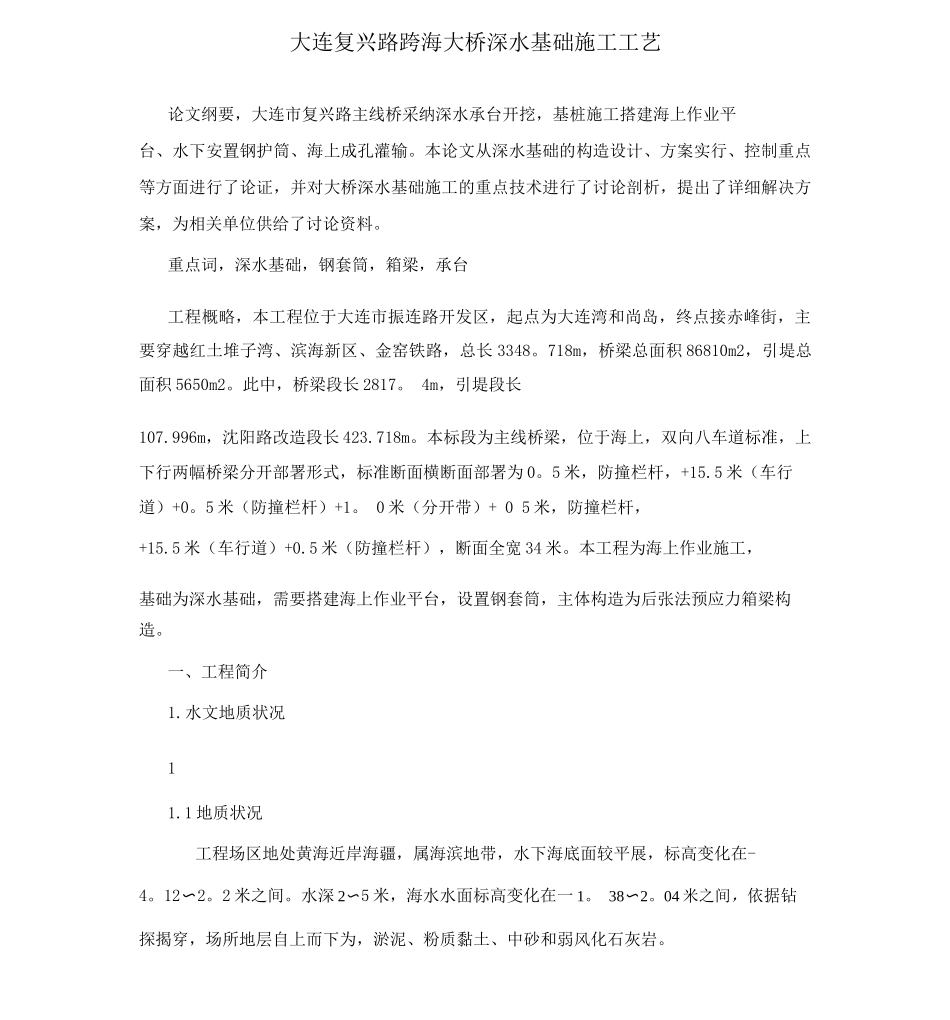

大连复兴路跨海大桥深水基础施工工艺论文纲要,大连市复兴路主线桥采纳深水承台开挖,基桩施工搭建海上作业平台、水下安置钢护筒、海上成孔灌输。本论文从深水基础的构造设计、方案实行、控制重点等方面进行了论证,并对大桥深水基础施工的重点技术进行了讨论剖析,提出了详细解决方案,为相关单位供给了讨论资料。重点词,深水基础,钢套筒,箱梁,承台工程概略,本工程位于大连市振连路开发区,起点为大连湾和尚岛,终点接赤峰街,主要穿越红土堆子湾、滨海新区、金窑铁路,总长 3348。718m,桥梁总面积 86810m2,引堤总面积 5650m2。此中,桥梁段长 2817。 4m,引堤段长107.996m,沈阳路改造段长 423.718m。本标段为主线桥梁,位于海上,双向八车道标准,上下行两幅桥梁分开部署形式,标准断面横断面部署为 0。5 米,防撞栏杆,+15.5 米(车行道)+0。5 米(防撞栏杆)+1。 0 米(分开带)+ 0 5 米,防撞栏杆,+15.5 米(车行道)+0.5 米(防撞栏杆),断面全宽 34 米。本工程为海上作业施工,基础为深水基础,需要搭建海上作业平台,设置钢套筒,主体构造为后张法预应力箱梁构造。一、工程简介1.水文地质状况11.1 地质状况工程场区地处黄海近岸海疆,属海滨地带,水下海底面较平展,标高变化在-4。12〜2。2 米之间。水深 2〜5 米,海水水面标高变化在一 1。 38〜2。04 米之间,依据钻探揭穿,场所地层自上而下为,淤泥、粉质黏土、中砂和弱风化石灰岩。1.2 水文气象状况当地域位于北半球的暖温带地域,拥有大海性特色的暖温带大陆性季民风候,春风温暖、夏无炎暑、天高气爽、冬无寒冷.整年均匀气温为 8 至 10 摄氏度,8 月份最热,月均匀气温 24。 4 摄氏度,1 月份最冷,月均匀气温 5.3 摄氏度。年均匀降雨量7.99 毫米,多集中于 7~9 月份,多年均匀蒸发量为 1548。1 毫米,约为年降水量的 2 倍,相对湿度 66%。多年均匀最大冻深为 60 80 厘米,最大一次冻深为 93 厘米。夏天主导风向SSE18 度,均匀风速 4.7 米/秒。冬天主导风向 NNW20 度,均匀风速 6。0 米/秒,最狂风速28— 30 米/秒。2.埋设钢套护筒本工程深水桩基础需要埋设钢套筒,目的是防备孔壁坍塌。当钻孔较深时,在地下水位以下的孔壁土在海水静压力下会向孔内坍塌,甚至发生流沙现象。钻孔内若能保持比地下水位高的水头,增添孔内净水压力,就能稳固住孔壁,防备孔坍塌。钢套筒除了起到这个作用外,同时还有隔绝地表...
