1 焊接施工程序天然气管道工程焊接施工方案和措施2 焊接管理2
1 焊接工艺管理本工程焊接过程中所采纳的焊接工艺,均必须以合格的焊接工艺评定为依据编制的焊接工艺
1)参加本工程施焊的焊工都要有相应项目的焊工合格证,并经过现场考试,严禁无证上岗;施工图到达现场后,施工员及时进行审图,如发现焊工资格满足不了施焊要求,应立即书面通知劳资部门组织考试
2)焊接工程开始前,施工员将参加施焊的焊工姓名,连同所要施焊的材质、位置提交质检部门审查
质检人员按焊工合格证内容认真检查,并向施工员签发焊工认证表
3)每个取得资格的焊工将被分配给一个单独的识别标记、符号或编号,该识别标记、符号或编号将被连续使用,用来识别其完成的焊
焊工的识别标记将标在管道上与焊道相邻的位置,采纳油漆或贴其他不能去除的、非凹痕标志物,不可以使用金属冲模标牌
假如一个焊工离开其工作岗位,其他焊工将不可以再使用该焊工的标记
假如一个焊工在离开工作岗位超过 30 天后又再次返回到其原来的工作岗位,他将被要求重新进行资格考试并被分配一个全新的焊工标记
4)每个焊工个人考试的完整记录应保存完好,该记录应当包括该焊工通过的焊接规程和该焊工的识别标记、符号或编号
这些记录将被保存以供业主随时检查调用

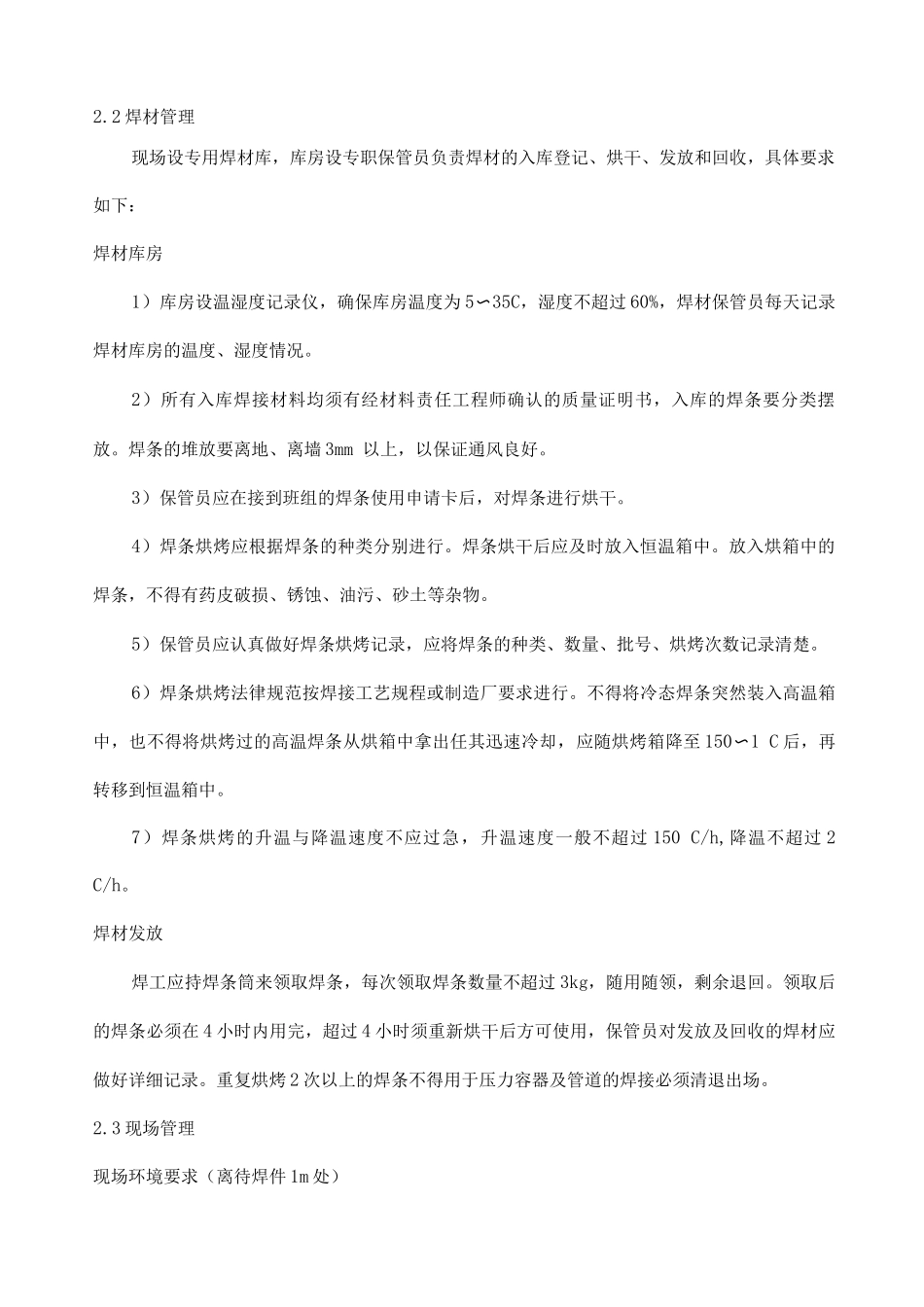

2 焊材管理现场设专用焊材库,库房设专职保管员负责焊材的入库登记、烘干、发放和回收,具体要求如下:焊材库房1)库房设温湿度记录仪,确保库房温度为 5〜35C,湿度不超过 60%,焊材保管员每天记录焊材库房的温度、湿度情况
2)所有入库焊接材料均须有经材料责任工程师确认的质量证明书,入库的焊条要分类摆放
焊条的堆放要离地、离墙 3mm 以上,以保证通风良好
3)保管员应在接到班组的焊条使用申请卡后,对焊条进行烘干
4)焊条烘烤应根据焊条的种类分别进行
焊条烘干后应及时放入恒温箱中
放入烘箱中的焊条,不得有药皮破损、
