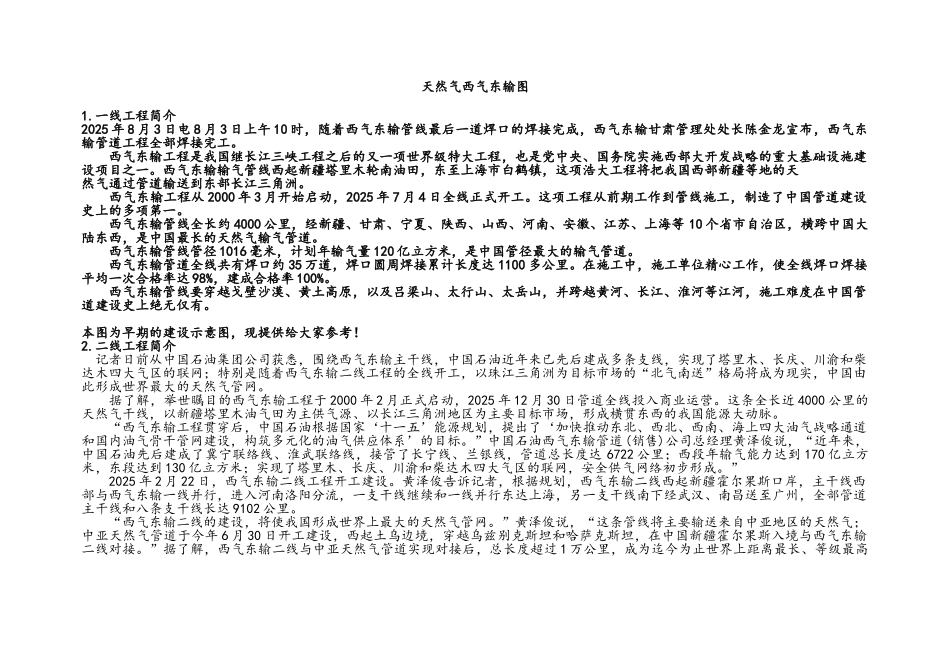

天然气西气东输图1.一线工程简介2025 年 8 月 3 日电 8 月 3 日上午 10 时,随着西气东输管线最后一道焊口的焊接完成,西气东输甘肃管理处处长陈金龙宣布,西气东输管道工程全部焊接完工。 西气东输工程是我国继长江三峡工程之后的又一项世界级特大工程,也是党中央、国务院实施西部大开发战略的重大基础设施建设项目之一。西气东输输气管线西起新疆塔里木轮南油田,东至上海市白鹤镇,这项浩大工程将把我国西部新疆等地的天 然气通过管道输送到东部长江三角洲。 西气东输工程从 2000 年 3 月开始启动,2025 年 7 月 4 日全线正式开工。这项工程从前期工作到管线施工,制造了中国管道建设史上的多项第一。 西气东输管线全长约 4000 公里,经新疆、甘肃、宁夏、陕西、山西、河南、安徽、江苏、上海等 10 个省市自治区,横跨中国大陆东西,是中国最长的天然气输气管道。 西气东输管线管径 1016 毫米,计划年输气量 120 亿立方米,是中国管径最大的输气管道。 西气东输管道全线共有焊口约 35 万道,焊口圆周焊接累计长度达 1100 多公里。在施工中,施工单位精心工作,使全线焊口焊接平均一次合格率达 98%,建成合格率 100%。 西气东输管线要穿越戈壁沙漠、黄土高原,以及吕梁山、太行山、太岳山,并跨越黄河、长江、淮河等江河,施工难度在中国管道建设史上绝无仅有。本图为早期的建设示意图,现提供给大家参考!2.二线工程简介 记者日前从中国石油集团公司获悉,围绕西气东输主干线,中国石油近年来已先后建成多条支线,实现了塔里木、长庆、川渝和柴达木四大气区的联网;特别是随着西气东输二线工程的全线开工,以珠江三角洲为目标市场的“北气南送”格局将成为现实,中国由此形成世界最大的天然气管网。 据了解,举世瞩目的西气东输工程于 2000 年 2 月正式启动,2025 年 12 月 30 日管道全线投入商业运营。这条全长近 4000 公里的天然气干线,以新疆塔里木油气田为主供气源、以长江三角洲地区为主要目标市场,形成横贯东西的我国能源大动脉。 “西气东输工程贯穿后,中国石油根据国家‘十一五’能源规划,提出了‘加快推动东北、西北、西南、海上四大油气战略通道和国内油气骨干管网建设,构筑多元化的油气供应体系’的目标。”中国石油西气东输管道(销售)公司总经理黄泽俊说,“近年来,中国石油先后建成了冀宁联络线、淮武联络线,接管了长宁线、兰银线,管道总长度达 6722 公里;西...
