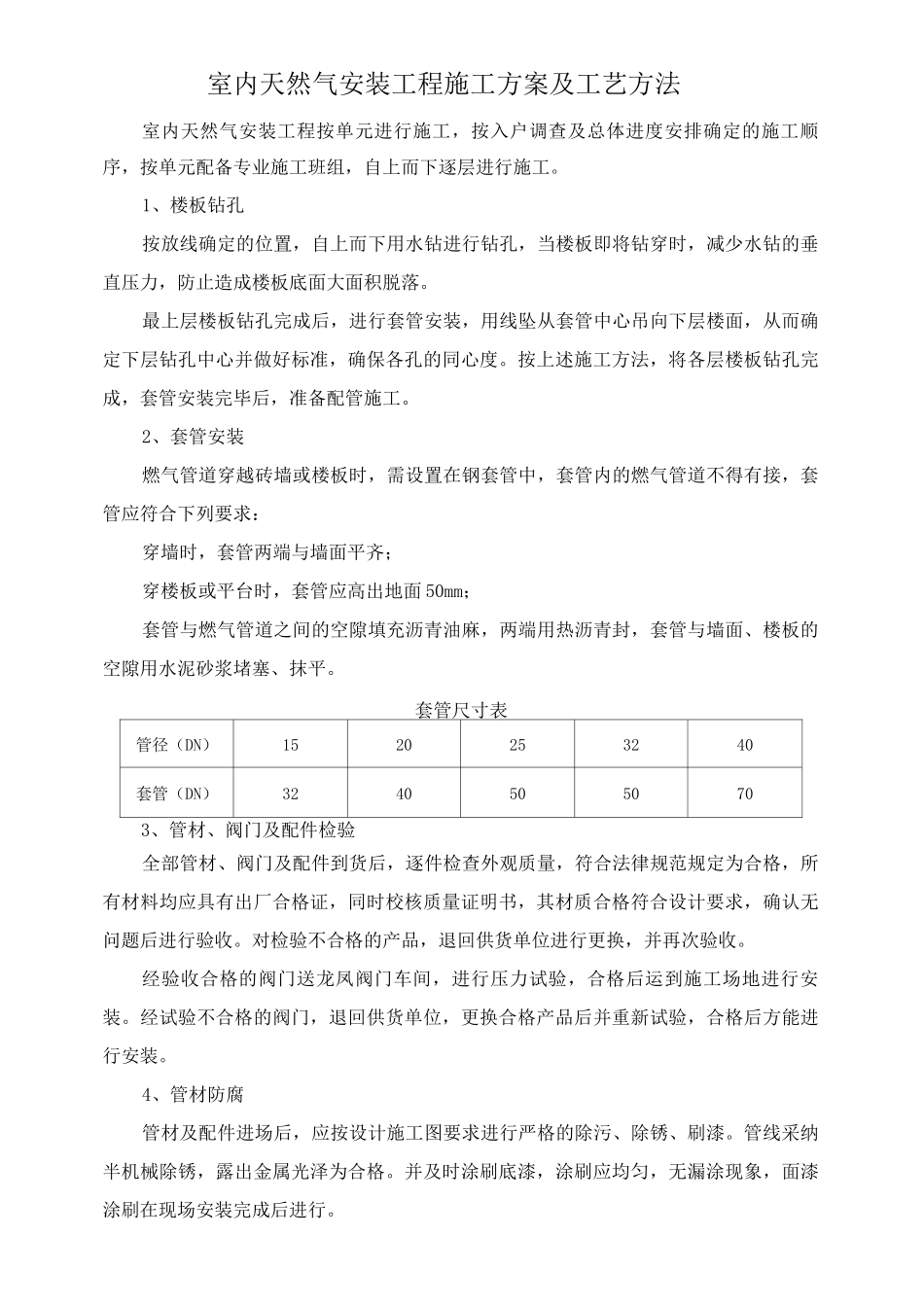

室内天然气安装工程施工方案及工艺方法室内天然气安装工程按单元进行施工,按入户调查及总体进度安排确定的施工顺序,按单元配备专业施工班组,自上而下逐层进行施工
1、楼板钻孔按放线确定的位置,自上而下用水钻进行钻孔,当楼板即将钻穿时,减少水钻的垂直压力,防止造成楼板底面大面积脱落
最上层楼板钻孔完成后,进行套管安装,用线坠从套管中心吊向下层楼面,从而确定下层钻孔中心并做好标准,确保各孔的同心度
按上述施工方法,将各层楼板钻孔完成,套管安装完毕后,准备配管施工
2、套管安装燃气管道穿越砖墙或楼板时,需设置在钢套管中,套管内的燃气管道不得有接,套管应符合下列要求:穿墙时,套管两端与墙面平齐;穿楼板或平台时,套管应高出地面 50mm;套管与燃气管道之间的空隙填充沥青油麻,两端用热沥青封,套管与墙面、楼板的空隙用水泥砂浆堵塞、抹平
套管尺寸表管径(DN)1520253240套管(DN)32405050703、管材、阀门及配件检验全部管材、阀门及配件到货后,逐件检查外观质量,符合法律规范规定为合格,所有材料均应具有出厂合格证,同时校核质量证明书,其材质合格符合设计要求,确认无问题后进行验收
对检验不合格的产品,退回供货单位进行更换,并再次验收
经验收合格的阀门送龙凤阀门车间,进行压力试验,合格后运到施工场地进行安装
经试验不合格的阀门,退回供货单位,更换合格产品后并重新试验,合格后方能进行安装
4、管材防腐管材及配件进场后,应按设计施工图要求进行严格的除污、除锈、刷漆
管线采纳半机械除锈,露出金属光泽为合格
并及时涂刷底漆,涂刷应均匀,无漏涂现象,面漆涂刷在现场安装完成后进行
5、管材运输室内所需管材,全部用人力沿楼梯运到安装位置,在运输前用砂轮切割机断开,保证运输
运到室内各层后,根据安装需要,重新组对焊接

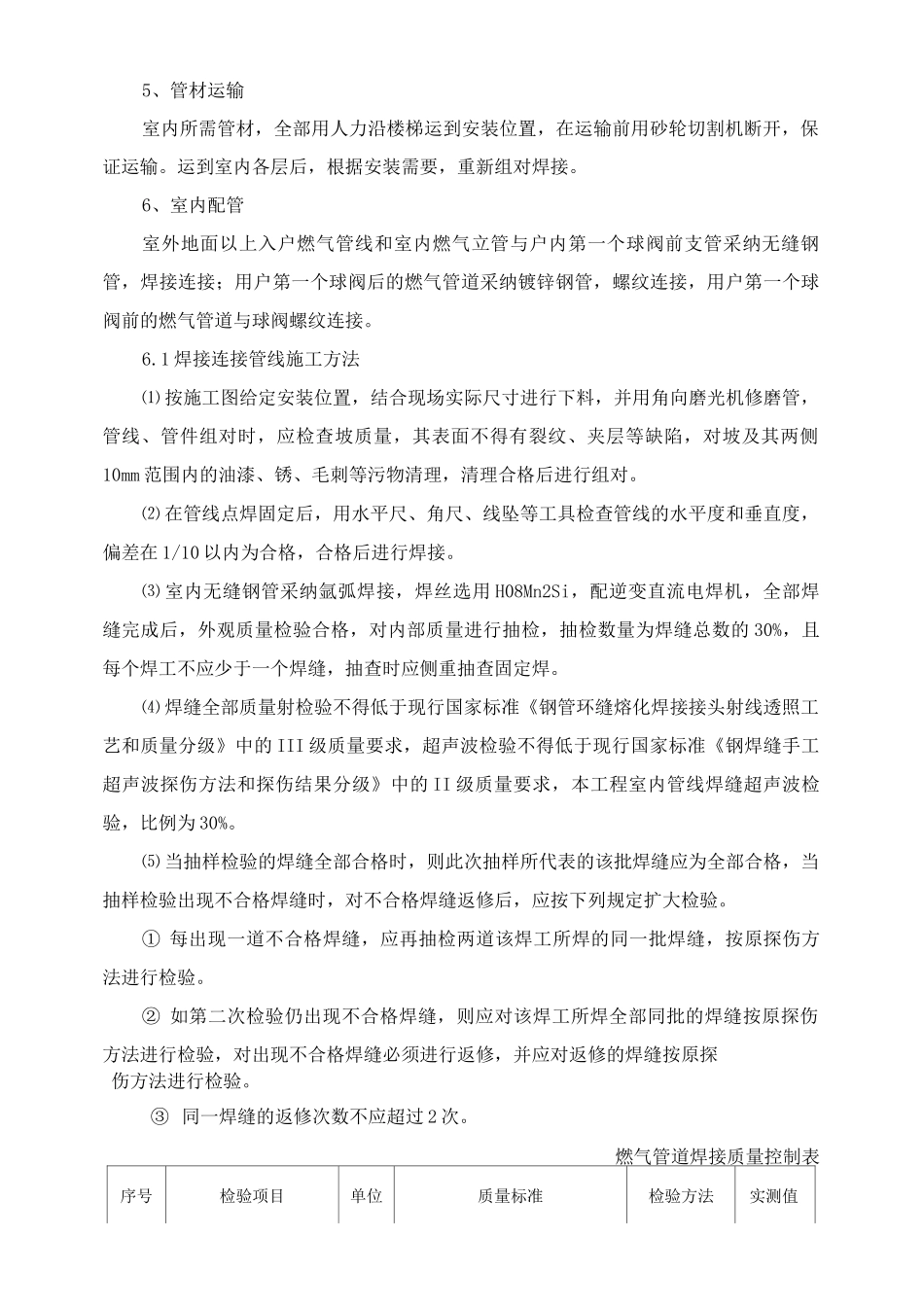

6、室内配管室外地面以上入户燃气管线和室内燃气立管与户内第一个球阀前支管采纳无缝
