屋顶绿化工程施工方案一、施工准备施工的准备工作包括以下几个方面:1、认真组织学习设计图纸和设计技术资料,学习本工程招标文件及监理程序,熟悉合同文件和技术法律规范
2、现场核对设计资料,对地形地貌、地质水文状况等进行全面的调查
3、做好现场布置及临时设施的敷设
4、在施工范围内进行场地清理,清除杂草、拆除障碍物
二、施工工艺主要的工作内容包括:制作花园式屋顶绿化、制作简单式屋顶绿化1、各部分的施工工艺如下:清扫建筑顶层——建筑顶层防水实验——(建筑二次防水)——铺设分离滑动层(采纳满铺)——铺设隔根层(采纳满铺)——铺设 排蓄水层(采纳满铺)——铺设过滤层(采纳满铺)——铺设种植基 质——铺设青石板路——砖层(基础)铺装——木结构(基础)铺装——种植植物——植物养护

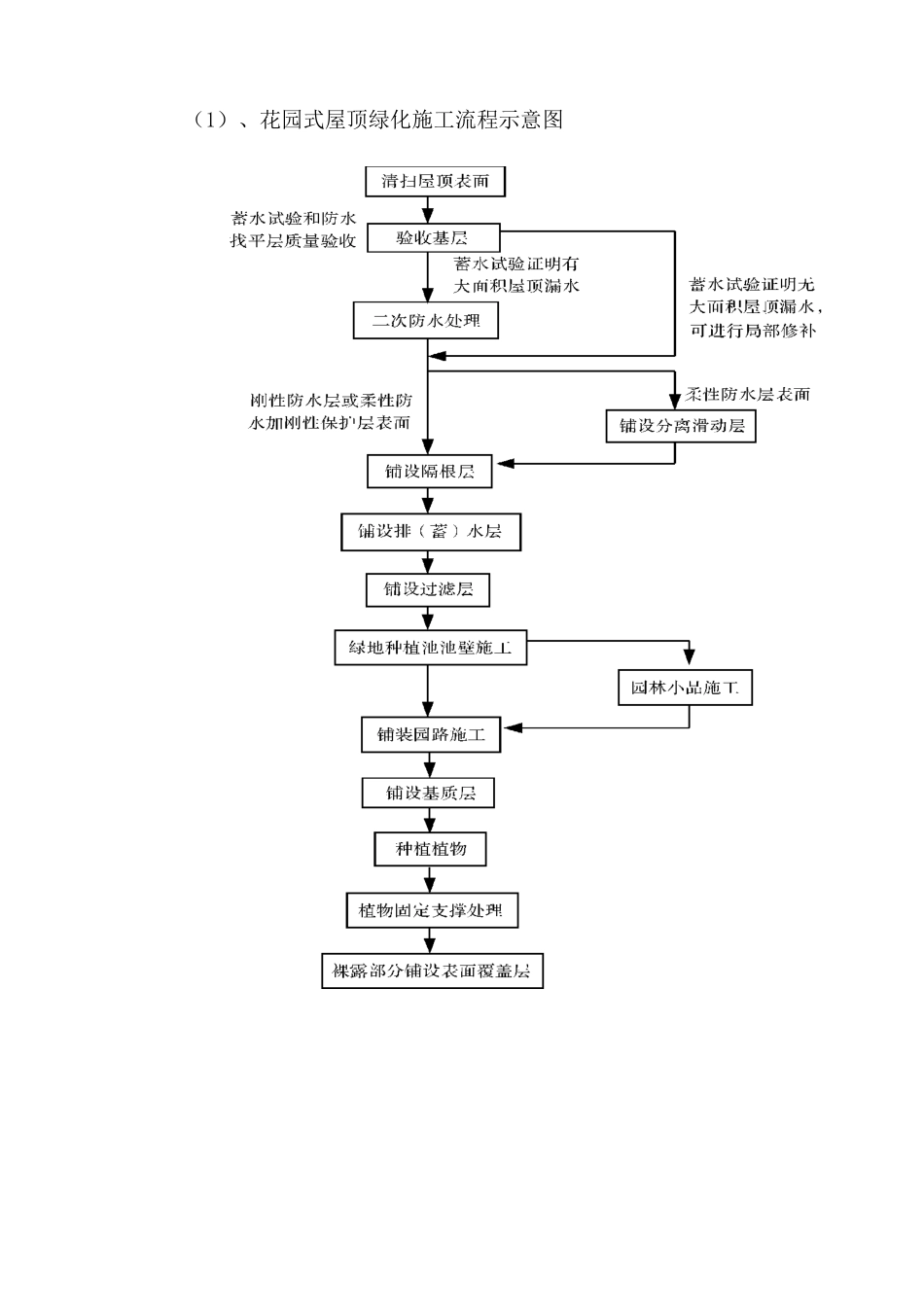

(1)、花园式屋顶绿化施工流程示意图OM G
CLONZHU WW

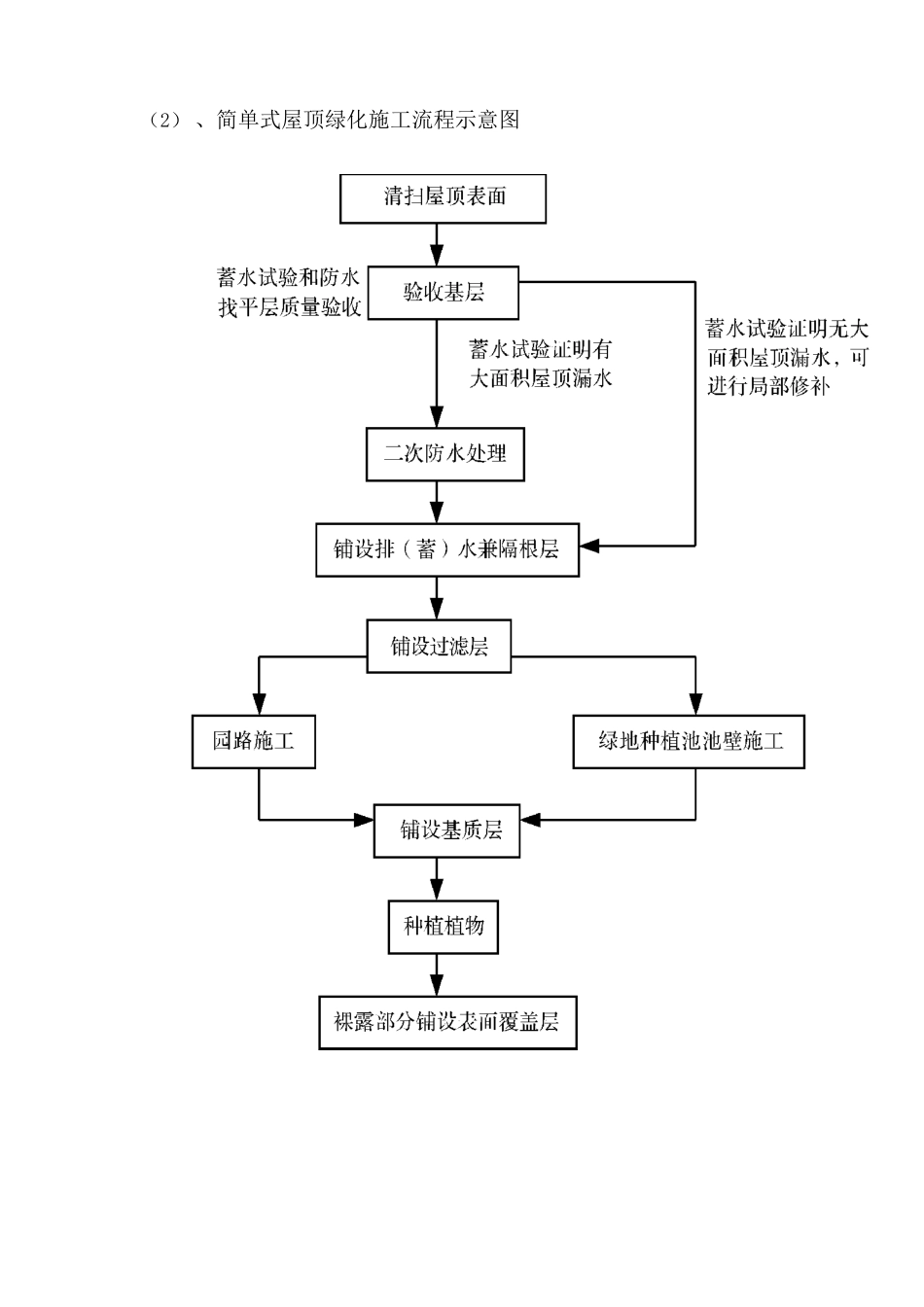

网W筑龙(2) 、简单式屋顶绿化施工流程示意图三、屋顶绿化种植区构造层施工种植区构造层由上至下分别由植被层、基质层、隔离过滤层、排(蓄) 水层、隔根层、分离滑动层等组成
1、基质层是指满足植物生长条件,具有一定的渗透性能、蓄水能力和空间 稳定性的轻质材料层
基质配制屋顶绿化基质荷重应根据湿容重进行核算,不应超过 1300 kg/ m3
常用的基质类型和配制比例参见表 8,可在建筑荷载和基质荷重允许的范围内,根据实际酌情配比
表 8 常用基质类型和配制比例参考)2、隔离过滤层一般采纳既能透水又能过滤的聚酯纤维无纺布等材料,用于阻止基质 进入排水层
隔离过滤层铺设在基质层下,搭接缝的有效宽度应达到 10cm~20cm, 并向建筑侧墙面延伸至基质表层下方 5cm 处
3、排(蓄)水层一般包括排(蓄)水板、陶砾(荷载允许时使用)和排水管(屋顶排水坡度较大时使用)等不同的排(蓄)水形式,用于改善基质的通气状况,迅速排出多余水分,有效缓解瞬时压力,并可蓄存少
