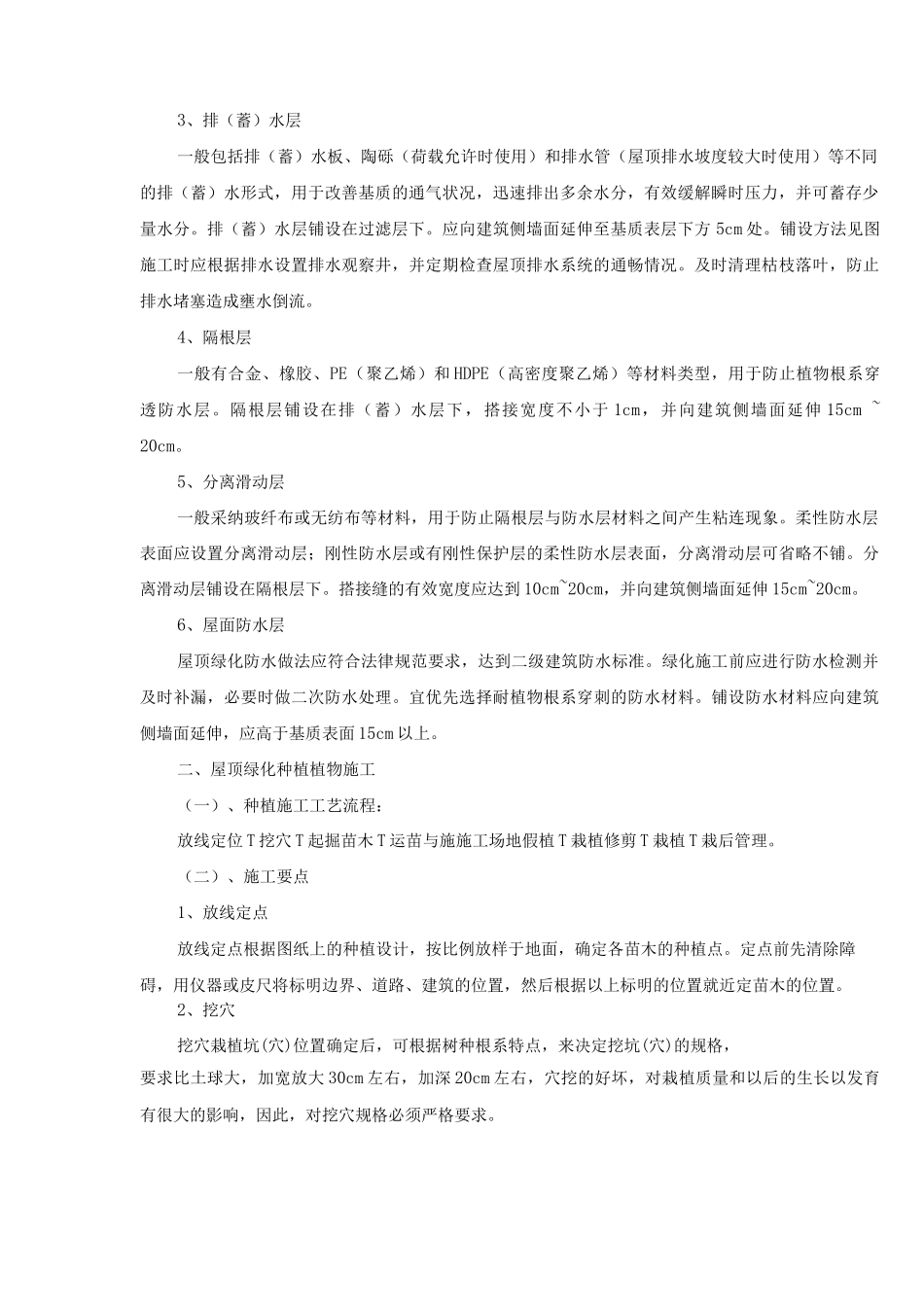

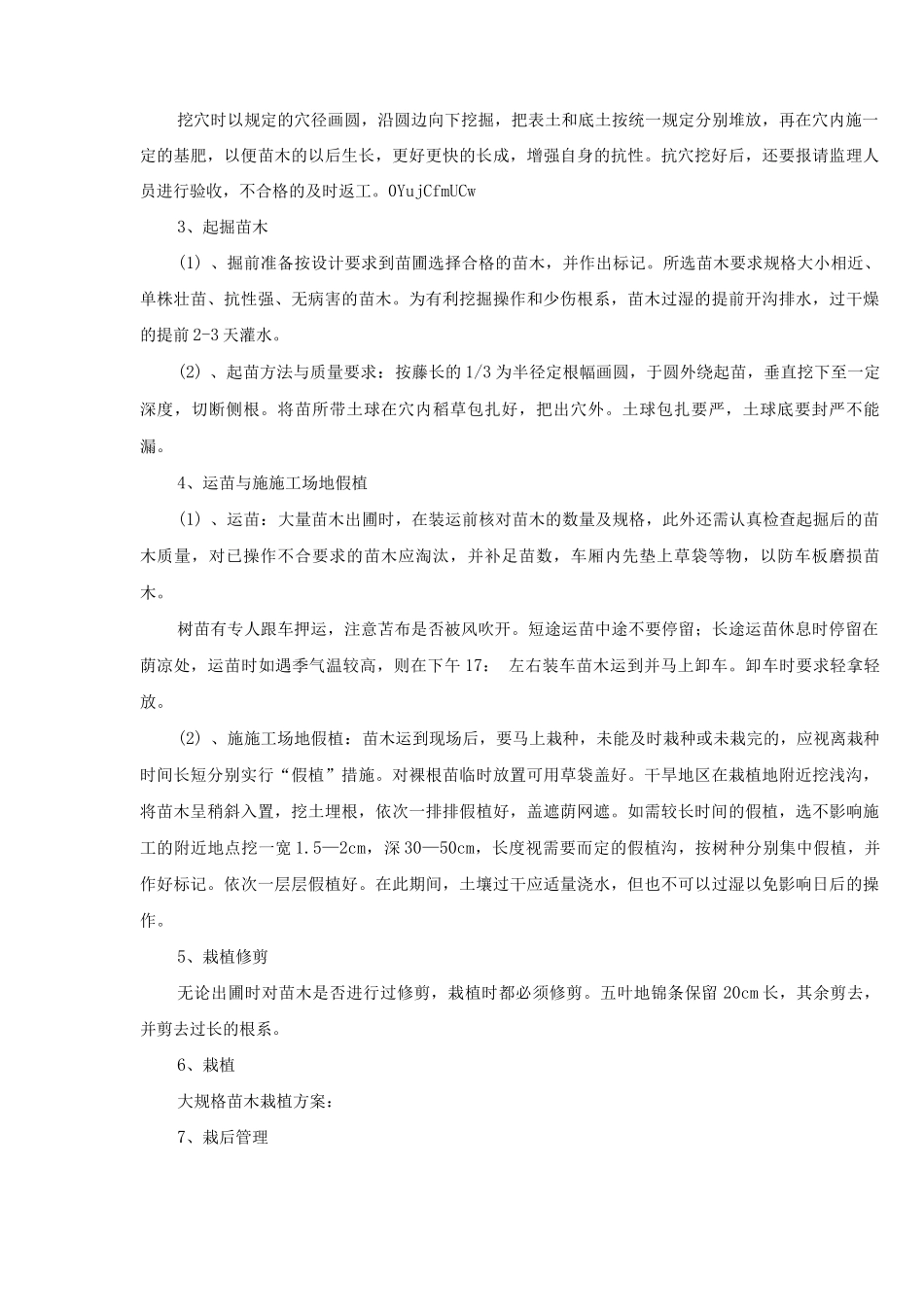

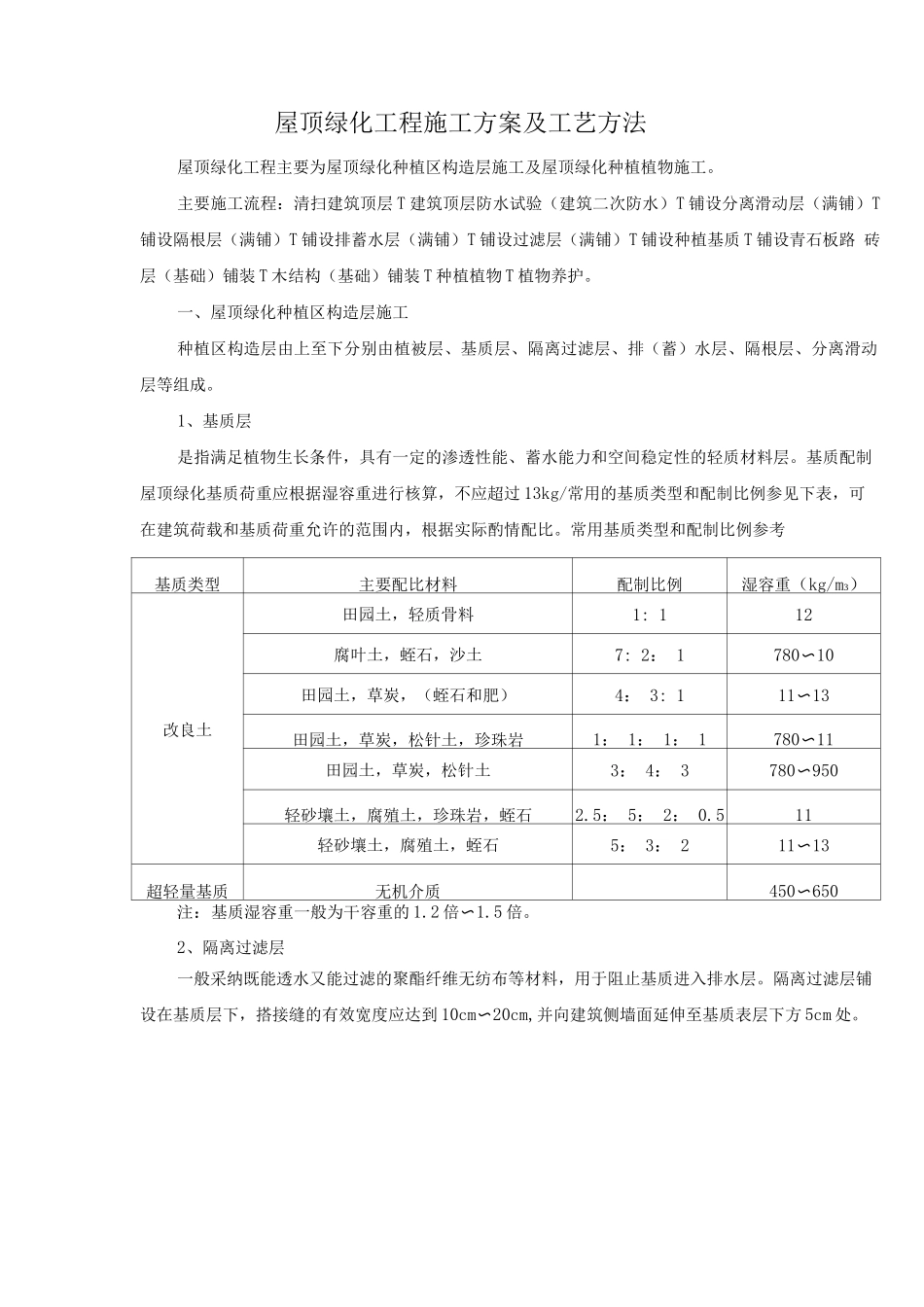

屋顶绿化工程施工方案及工艺方法屋顶绿化工程主要为屋顶绿化种植区构造层施工及屋顶绿化种植植物施工。主要施工流程:清扫建筑顶层 T 建筑顶层防水试验(建筑二次防水)T 铺设分离滑动层(满铺)T铺设隔根层(满铺)T 铺设排蓄水层(满铺)T 铺设过滤层(满铺)T 铺设种植基质 T 铺设青石板路 砖层(基础)铺装 T 木结构(基础)铺装 T 种植植物 T 植物养护。一、屋顶绿化种植区构造层施工种植区构造层由上至下分别由植被层、基质层、隔离过滤层、排(蓄)水层、隔根层、分离滑动层等组成。1、基质层是指满足植物生长条件,具有一定的渗透性能、蓄水能力和空间稳定性的轻质材料层。基质配制屋顶绿化基质荷重应根据湿容重进行核算,不应超过 13kg/常用的基质类型和配制比例参见下表,可在建筑荷载和基质荷重允许的范围内,根据实际酌情配比。常用基质类型和配制比例参考基质类型主要配比材料配制比例湿容重(kg/m3)改良土田园土,轻质骨料1: 112腐叶土,蛭石,沙土7: 2: 1780〜10田园土,草炭,(蛭石和肥)4: 3: 111〜13田园土,草炭,松针土,珍珠岩1: 1: 1: 1780〜11田园土,草炭,松针土3: 4: 3780〜950轻砂壤土,腐殖土,珍珠岩,蛭石2.5: 5: 2: 0.511轻砂壤土,腐殖土,蛭石5: 3: 211〜13超轻量基质无机介质450〜650注:基质湿容重一般为干容重的 1.2 倍〜1.5 倍。2、隔离过滤层一般采纳既能透水又能过滤的聚酯纤维无纺布等材料,用于阻止基质进入排水层。隔离过滤层铺设在基质层下,搭接缝的有效宽度应达到 10cm〜20cm,并向建筑侧墙面延伸至基质表层下方 5cm 处。3、排(蓄)水层一般包括排(蓄)水板、陶砾(荷载允许时使用)和排水管(屋顶排水坡度较大时使用)等不同的排(蓄)水形式,用于改善基质的通气状况,迅速排出多余水分,有效缓解瞬时压力,并可蓄存少量水分。排(蓄)水层铺设在过滤层下。应向建筑侧墙面延伸至基质表层下方 5cm 处。铺设方法见图施工时应根据排水设置排水观察井,并定期检查屋顶排水系统的通畅情况。及时清理枯枝落叶,防止排水堵塞造成壅水倒流。4、隔根层一般有合金、橡胶、PE(聚乙烯)和 HDPE(高密度聚乙烯)等材料类型,用于防止植物根系穿透防水层。隔根层铺设在排(蓄)水层下,搭接宽度不小于 1cm,并向建筑侧墙面延伸 15cm ~ 20cm。5、分离滑动层一般采纳玻纤布或无纺布等材料,用于防止隔根层与防水层材料之间产生粘连现象。柔性防水层表...
